4.4 合同执行与后期支持:交付、验收与持续合作


4.4 合同执行与后期支持:交付、验收与持续合作

本节摘要:签约只是把承诺变成义务,兑现要靠交付与验收的流程管理。本节讲清交付清单怎么编、验收怎么组织、尾款怎么跟、后期支持怎么界定边界,以及一段好合作的长期经营方法。读完你能让合同平稳落地,并把一次交易养成持续合作。

为什么"签了合同"反而是风险的开始

某团队把一套在线监测软件许可给企业后,项目进入执行期:企业接口人换了三次,需求口径跟着换了三次;团队按最初版本交付,企业按最新口头需求验收,双方都觉得对方违约。合同里写了交付物清单,却没写"需求变更怎么处理";写了验收标准,却没写"验收不通过的整改轮次与期限"。执行期的纠纷,九成是合同没把执行期当回事。签约日的乐观情绪,恰恰是执行期风险最浓的时刻。

交付:清单化与口径冻结

交付的第一原则是清单化:合同附件里的交付物清单,逐项对应资料、代码、工艺文件、样品、培训场次,每一项注明形式、数量、介质与交付方式。交付前把技术口径冻结——以合同附件版本为准,任何变更走书面变更记录,口头需求一律回函确认。这个动作看似死板,实则是双方的保护伞:企业接口人换了,书面记录就是交接凭证。

# 交付里程碑跟踪演算:许可合同的执行期排程 milestones = [ ("合同生效与首付款", "T+0", "到账后启动交付"), ("技术资料包交付", "T+15", "清单逐项签收"), ("现场部署与调试", "T+45", "口径以附件版本为准"), ("操作培训(3 场)", "T+60", "签到表与考核记录"), ("初验申请", "T+75", "书面提出,企业 10 日内响应"), ("初验通过与第二笔款", "T+90", "到账后进入试运行"), ("终验(试运行 60 天)", "T+150", "终验报告双方签章"), ("尾款与质保金释放", "T+180", "质保期 12 个月"), ] print("执行期排程:") for name, t, note in milestones: print(f" {t:<7} {name}|{note}") risk = [m for m in milestones if "验收" in m[0] or "款" in m[0]] print("重点跟踪:", "、".join(m[0] for m in risk)) # 输出(节选): # 执行期排程: # T+0 合同生效与首付款|到账后启动交付 # T+15 技术资料包交付|清单逐项签收 # ... # 重点跟踪: 合同生效与首付款、初验通过与第二笔款、尾款与质保金释放

验收:让标准说话

验收争议的预防写在 4.3 节,执行期要做的是程序严谨:初验对照验收清单逐项打分,结论用书面报告固定,不通过项列明差距、整改措施与复验期限;整改轮次按合同约定封顶,超过轮次的处理机制(降价、延期、解除)提前写好。验收不是找茬,是把"双方都认为合格"变成"纸上写着合格"——没有这份纸,尾款谈判永远缺依据。

后期支持:边界内的服务,边界外的商机

执行后期的常见失衡是两个极端:一端是团队有求必应,变成免费售后部门;另一端是一分力不出,合作冷场后续约无门。健康的状态是按合同边界提供支持——响应时限、支持内容、超出范围按约定计费,同时把超出边界的需求转化成新的商机:工艺再优化可以立一个新课题,产品线延伸可以谈附加许可。后期支持的本质是持续的信任供给,信任是下一份合同的预付款。

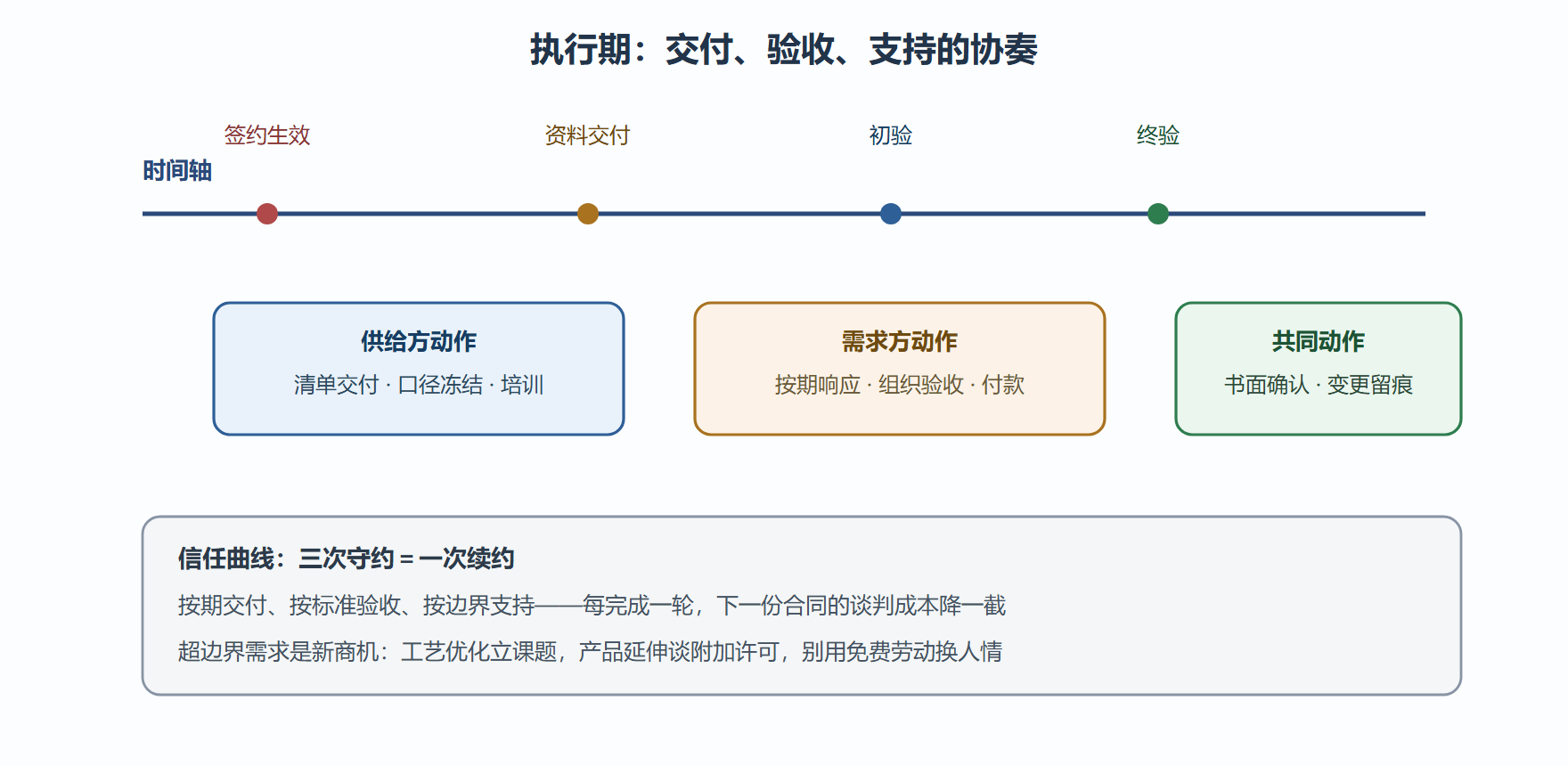

图 4-3 执行期双方协奏与信任累积

图 4-3 执行期双方协奏与信任累积

一个完整的执行回合:某团队许可一项涂装工艺,交付后企业反馈产线爬坡期的良率低于合同指标。团队没有援引"环境差异免责"了事,而是按合同边界响应:三十天内到现场做了两轮参数标定,找到了厂房湿度与工艺窗口的干涉问题,出具调整方案——标定属于合同内支持,产线加装恒湿设备则是合同外事项,另行报价。结果:终验通过,尾款按期到账;第二年企业追加了一条产线的附加许可。解读:爬坡期问题几乎必然出现,处理方式比处理结果更影响长期关系——边界内尽责、边界外计费,既守住底线又攒下信任。变式:若标定后良率仍不达标,那就回到合同机制:整改轮次、降价条款或解除机制,按纸面程序走,情感让步救不了机制缺陷。

两个高频疑问

企业迟迟不组织验收怎么办

先回合同:验收程序条款里应当有"提交验收申请后若干日内对方应组织验收,逾期视为通过"或至少有响应时限。有此条款,按程序发函留痕即可;没有此条款,用付款节点反制——尾款支付以验收报告为前提,对方拖延验收同样拖延自己的内部结算流程,双方的利益其实一致,把这道算术摆到桌面上往往就能推动。最忌讳的动作是拖过合同期限后再补救,届时对方的逾期抗辩反而成立。

质保期内企业提的需求越来越离谱怎么办

按边界分类处置:合同载明的支持义务,按时按量完成并留痕;超出边界的,按约定计费或另立新合同;既超出边界又属于合作情理之内的,明确标注为"本次特例"再执行——特例要留书面记录,防止特例变成新惯例。执行期真正的风险不是多干活,是边界在沉默中持续漂移,等意识到时,合同已经面目全非。

变更管理的三条纪律

执行期的需求变更不可避免,失控的变更才是事故。三条纪律把变更关进流程:其一,任何变更先书面——邮件或函件确认,口头共识一律补纪要,这条纪律保护双方;其二,变更分级——不影响对价与验收标准的微调,双方接口人确认即可;触碰对价、工期、验收指标的,走正式补充协议;其三,变更留台账——每次变更记日期、内容、影响、批准人,执行期的变更台账在续约谈判与纠纷应对时都是核心证据。

一套变更流程的成本是每次多花半小时,收益是把"双方都觉得对方变了卦"的概率压到接近零。4.4 节讲交付靠清单,本节补一句:执行期靠台账——交付台账管物,变更台账管事,两张台账齐了,合作才经得起时间。

本节要点回顾

  • 签约日是执行风险最高点:交付清单、变更流程、验收程序在签约时就要成文;
  • 口径冻结加书面留痕:接口人再换,记录不丢;口头需求一律回函确认;
  • 验收靠程序不靠感觉:初验终验分层,整改轮次封顶,超轮机制提前写好;
  • 后期支持边界内尽责、边界外计费:免费劳动换不来长期合作,信任来自三次守约;
  • 超边界需求是新商机:把售后请求转化成课题与附加许可,合作才有第二增长曲线。

交易闭环完成。第 5 章看补给站:政策、资金与服务体系在哪里接应你。
