6.3 产业化双重关卡:中试坎与市场关


6.3 产业化双重关卡:中试坎与市场关

本节摘要:成果产业化有两大经典断点:中试放大,实验室数据到了产线上不灵;市场冷启动,产品做出来了首批客户不买账。本节分析两道关卡失败的真实机理,给出预防动作与应急方案。读完你能提前在计划里埋好排雷动作,而不是掉进去再研究地质。

死亡之谷为什么总在同一个地方塌方

转化失败案例的分布出奇地规律:一类死在中试——实验室小试样品性能优异,放大到百公斤级批量,性能散差扩大、良率崩塌、成本失控;另一类死在市场——产品定型了,目标客户试用都说好,正式采购一单没有。两类失败背后各有各的机理,也各有各的可预防性。可怕的不是谷深,是大多数人明知有谷,还按平地的方式走路。

第一关:中试坎

中试失败的技术机理通常有三条:放大效应——传热、传质、搅拌等过程随尺度非线性变化,小试优化的参数到放大装置上全部要重标;散差放大——实验室原料纯度可控,工业原料批次波动大,工艺窗口窄的方案直接崩;成本结构反转——实验室不计成本的精馏提纯,到产线上可能占据成本大头,让商业模型失效。对应的预防动作:小试阶段就引入"可放大性"评审——工艺窗口宽度、原料波动的容忍度、关键设备的可得性逐项打分;中试别一步到位,按数量级分两三级放大,每级验证传热传质与批次稳定性;成本模型从第一天就按工业口径建。

# 中试就绪度演算:三条机理逐项打分 process_window = 4 # 工艺窗口宽 1-5:4=较宽 raw_tolerance = 3 # 原料波动容忍 1-5 scale_data = 2 # 已有放大级验证次数(0=无) cost_model_industrial = False # 是否按工业口径建了成本模型 score = process_window + raw_tolerance + min(scale_data, 3) * 2 if not cost_model_industrial: score -= 2 print(f"中试就绪度:{score} / 19") if score >= 13: print("结论:可启动中试,风险在可控范围") elif score >= 9: print("结论:先补短板再放大:优先补成本模型与放大级验证") else: print("结论:尚不具备中试条件,回小试重开工艺窗口") # 本例输出: # 中试就绪度:9 / 19 # 结论:先补短板再放大:优先补成本模型与放大级验证

责任与风险分担是中试坎的第二层雷。中试投入大、失败率高,双方都不愿独自扛,常见解法有四种:共建中试平台(政府补一点、双方各担一点)、分阶段对赌(企业出资,按里程碑追加)、保险机制(科技保险覆盖中试中断)、约定中试失败的知识产权与数据归属(别让失败数据成为下一轮谈判的障碍)。这些安排全部要写进 4.3 节的合同——中试条款的缺失是执行期纠纷的高发点。

第二关:市场关

市场关的失败机理同样可拆:找错买家——技术的直接受益者可能不是采购决策者,风电场的工程师说好没有用,业主的采购委员会才是签单的人;验证周期长——工业客户对新材料新工艺的导入验证动辄一年,现金流撑不到验证结束;替代方案太顽固——客户的现有方案虽然平庸,但稳定、有既有供应商关系,切换成本远高于你的技术优势。对应的解法:首批客户选"痛点尖、决策链短"的中小客户而非行业巨头;用免费试用换现场数据,把验证周期变成共同开发的粘性;算清客户的切换成本,定价与条款要覆盖它(比如设备租赁、按效果付费),别逼客户一次押上全部信用。

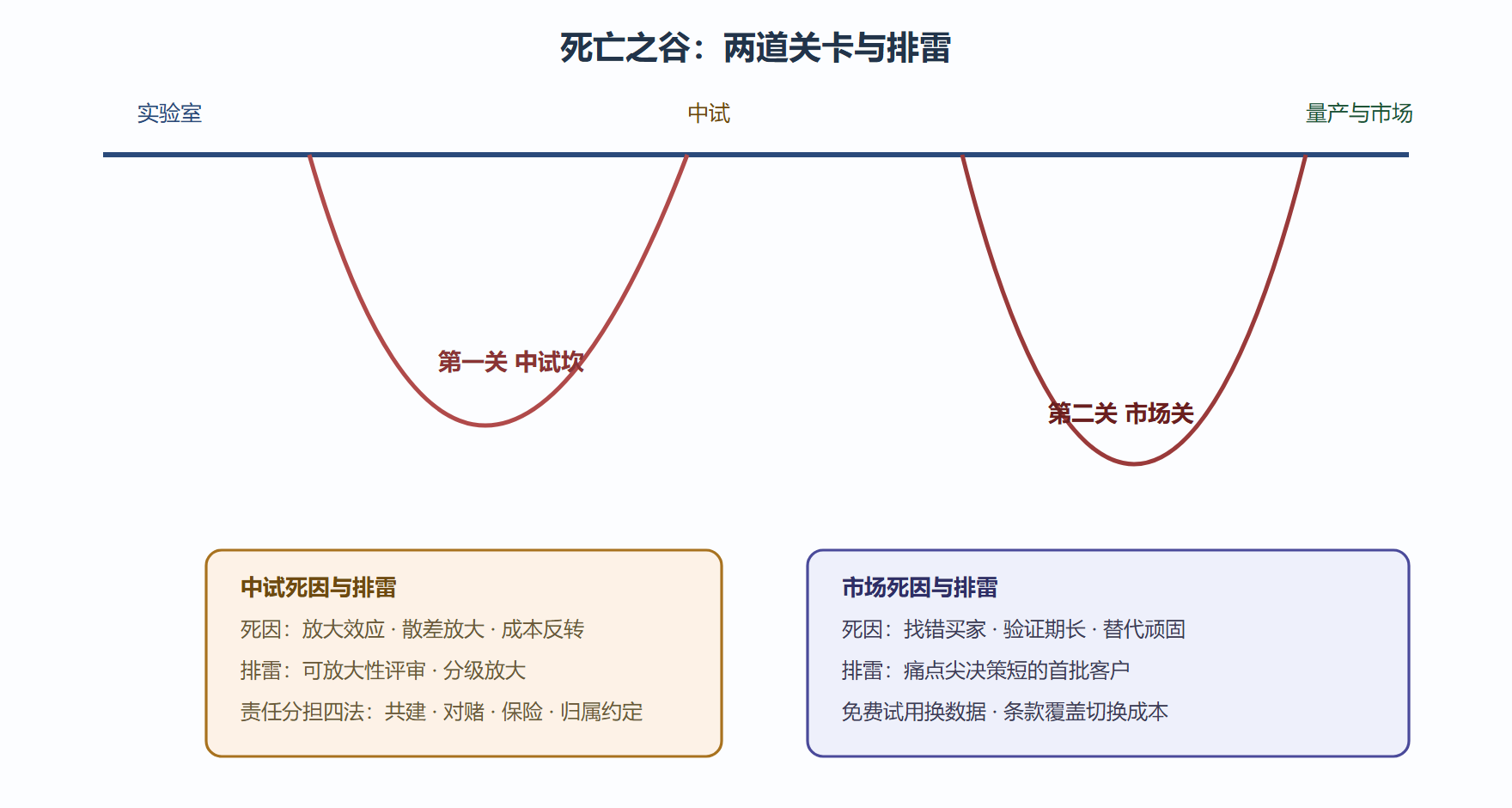

图 6-3 两道关卡的位置、死因与排雷动作

图 6-3 两道关卡的位置、死因与排雷动作

一次中试危机的完整处置

背景:某团队的生物发酵工艺完成中试放大,首批三个批次中有两批产物效价低于小试水平三成,企业方面开始质疑工艺可靠性。

操作:团队做了四步。第一步隔离变量:把三批的原料批次、接种条件、发酵曲线逐项对照,锁定原料中某微量组分批次波动是主因;第二步工艺补丁:在预处理段增加一道针对该组分的脱除工序,代价是成本上浮约百分之六;第三步向企业如实通报:原因、补丁、成本影响、验证计划一次说清,同时援引合同中的中试风险分担条款明确责任边界;第四步重跑三个批次全验证,效价稳定达标。

结果:工艺定型为"原方案加脱除工序",企业按合同追加了对补丁工序的补充许可,后续放大顺利。

解读:中试出问题不是事故,是常态——把"发现原因、给出补丁、算清成本、明确责任"四步走完,危机反而变成信任积累。团队隐瞒或相互推诿的案例里,技术问题最后都演变成了合作问题。

变式:若补丁成本上浮过高、商业模型算不过来呢?那就回到 4.2 节的估值逻辑重谈结构:成本上浮吃掉利润空间时,用降低固定对价换提成比例上调,让双方重新站在同一边。

一个高频疑问

找不到中试资源怎么办

中试资源的获取有四个梯度,按成本从低到高排:先查政府建设的公共中试平台与概念验证中心——不少地方按批次或机时收费,还有补贴叠加;再找行业内愿意开放富余产能的企业做代中试,用数据换资源;第三是申报针对中试环节的专项,用项目经费自建关键工序的中试能力;最后才是自建全线中试,这条路只适合确实有持续产品线的团队。多数团队的正确答案是第一、二梯队的组合——把稀缺的自有资金留给工艺核心段,公用段借平台。需要提醒的是:无论用谁的平台,工艺数据与改进成果的归属要在使用协议里写清,这是 6.4 节的共有权属问题在中试场景的预演。

本节要点回顾

  • 两大断点位置固定:中试放大与市场冷启动,是产业化事故的最高发区;
  • 中试三板斧:可放大性评审前置、分级放大验证、工业口径成本模型第一天就建;
  • 中试责任要提前分担:共建平台、分阶段对赌、保险覆盖、失败数据归属,全部落进合同;
  • 市场关先选客户再谈产品:痛点尖、决策链短的客户做首批,验证期用数据换粘性;
  • 定价要覆盖切换成本:租赁与按效果付费是替客户分摊风险的常规武器。

产业化两关排完,最后一节处理贯穿全程的权属暗雷。6.4 节收尾。
