6.1 实施方法论:装配项目怎么管


6.1 实施方法论:装配项目怎么管

本节摘要:低代码项目不该套用重型软件工程的流水账,也不该退化成「当场聊天当场改」。本节给出五阶段框架——立项、蓝图、迭代装配、验收移交、持续运营——每个阶段配产出物、验收标准与高频翻车点,把前五章的手艺装进项目节奏里。

前面五章教的是手艺,这一章教的是怎么用手艺接活。方法论的来源很实在:把 2.4 那样的成功单子拆开,看哪些动作顺序不能乱、哪些产出物必须留底,再把它固化成团队都能执行的工序。

一、五阶段框架:每个阶段交付什么

阶段一立项,产出物是判定记录与零件清单:拿 1.4 的三问过滤需求,写下判定依据、干系人清单、成功标准。这一阶段最容易省略的是「成功标准」——没有它,验收就是各说各话。阶段二蓝图,产出物是数据模型草图、页面清单加角色矩阵:2.2 的四表关系图、2.3 的页面任务清单、3.3 的权限矩阵,三样合起来是项目的全部骨架。蓝图不必画到螺丝级,但必须覆盖到「谁用哪个页面、碰哪几张表」。

阶段三迭代装配,以周为单位滚动:每周一个可演示的增量,演示会就是进度会。装配期的纪律在 2.4 演练过:按需领料、权限前置、外人验收。阶段四验收移交,拿立项时的成功标准逐条对账,配套产出物是操作说明、权限矩阵文档、以及 6.3 的合规自检记录。阶段五持续运营,交接给 5.2 的巡检节奏与 5.4 的升级工序,并约定需求变更的受理通道——没有通道的项目,上线那天就开始失序。

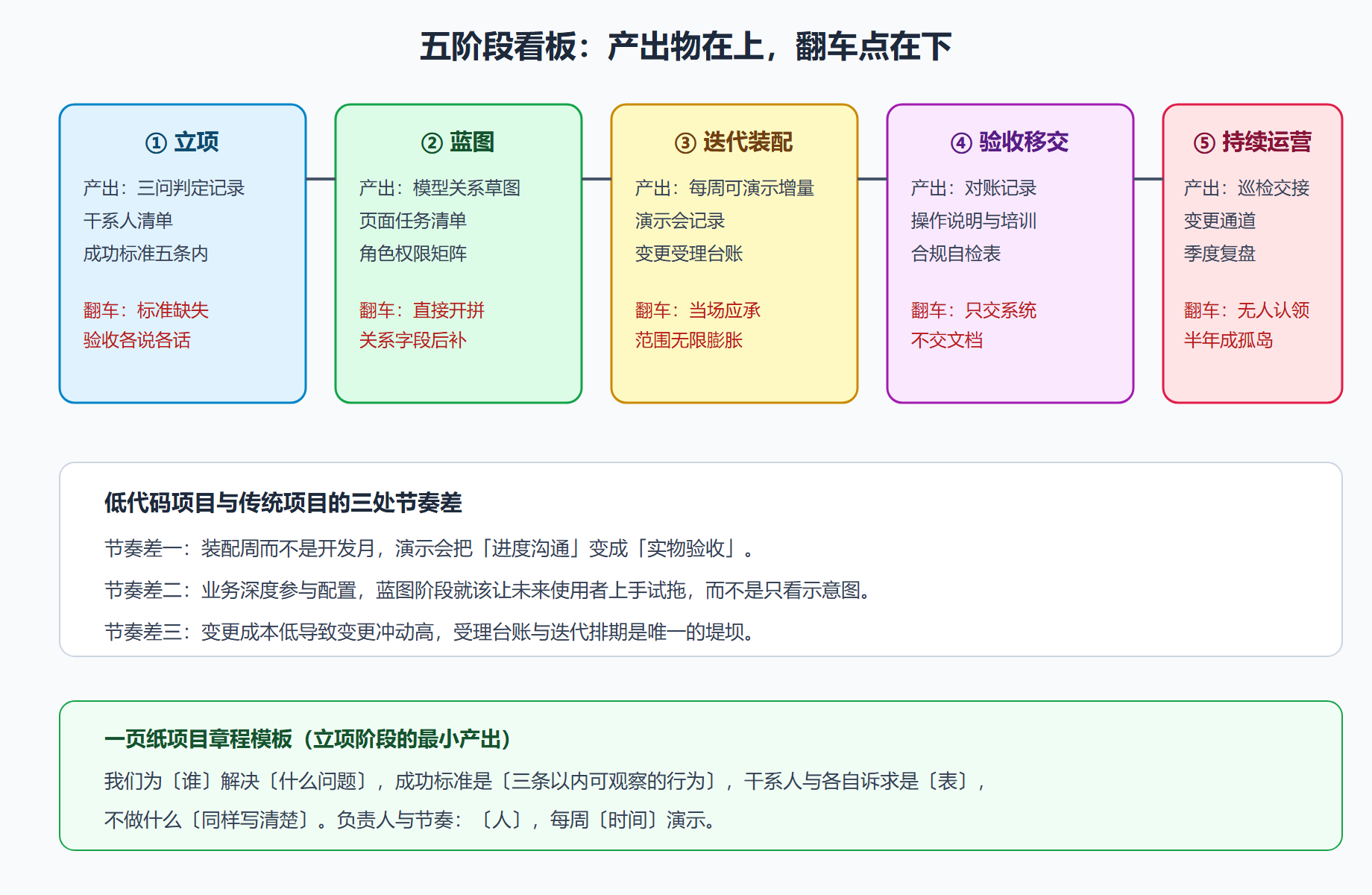

图 6-1 实施五阶段看板:产出物与翻车点

图 6-1 实施五阶段看板:产出物与翻车点

二、变更受理:装配期最大的堤坝

低代码把变更成本打到很低,副作用是变更冲动极高:演示会上人人都会冒出新想法。处理方式不是拒绝,而是受理——所有新想法进台账,迭代排期时按价值排序。台账三要素:谁提的、解决什么问题、预估装配量。这条堤坝的价值在心理层面更大于排期层面:提出者知道想法被记下了,装配者知道焦点在哪,双方都不必在演示会上当场拉扯。

变更的另一个出口是「教对方自己配」。很多「需求」其实是使用者想自己动手而不得——给他们开一个试验空间的账号,配一节 2.3 那样的区块装配小课,一半的需求会自己消失。这是低代码项目独有的减负手段,传统开发项目里没有对应物。

三、复盘与资产沉淀

项目收尾的复盘对着三本账:进度账(哪些阶段超了、为什么)、质量账(上线后一个月的返工清单)、资产账(哪些产出物可复用)。资产账最值钱:数据模型草图可能成为下一个项目的起点,权限矩阵模板、培训材料、合规自检表都是跨项目资产。把可复用物放进组织的知识库并指定维护人,下一个项目的蓝图阶段就能站在旧肩膀上——这是方法论从「个人经验」变成「组织能力」的分界线。

⚠️ 常见坑:把「上线」当项目终点。真正决定口碑的是上线后一个月:录入率、脏数据量、工单量。验收移交阶段就约定好这一个月的观察指标与值守人,口碑是守出来的。

💡 关键直觉:低代码项目的管理重心从「管进度」移到了「管变更」——装配本身很快,快的东西最怕无序。堤坝立住,快才是优势。

深入一格:演示会的标准议程

迭代装配阶段的演示会是项目的节拍器,议程固定下来,效率翻倍:

每周演示会(建议三十分钟,超时部分进台账): 1. 上周台账回看(五分钟):新增需求几条、排了几条 2. 本周增量演示(十五分钟):真实数据、真实角色演示 3. 使用者上手试(五分钟):换没参与装配的人现场操作 4. 新需求进台账(五分钟):只记录、只排序、不当场应承

第三环节最容易省略也最不该省:装配者演示是「我做的我会用」,使用者上手是「别人能不能用」,两者隔着一条验收的鸿沟。演示会上发现的可用性问题,成本是当场改一颗螺丝;上线后发现的,成本是一封投诉加一次返工。会议纪要只需记三样:演示了什么、台账进了什么、下周演示什么——三样齐了,项目的节拍就稳了。

蓝图评审清单

蓝图阶段的产出物在评审时过一遍清单,五分钟避免后面几周的返工:

蓝图评审清单: □ 每张表有一句话业务定义,主显示列已指定 □ 关系图画完且无「看情况」的连线 □ 页面清单每页写明主任务与使用者角色 □ 角色矩阵初稿齐备,敏感列已标注 □ 明确「不做什么」清单,干系人签过字 □ 成功标准三条以内,全部可观察可计数

清单里最锋利的一条是「不做什么」。蓝图阶段人人都在做加法,把边界写下来签字,是项目后期挡回需求漂移的唯一凭据——「这条在当初的不做清单里」这句话,比任何辩论都省力。评审通过的蓝图存档进项目资料,验收时对照,就是 6.1 说的对账的原始凭据。

项目健康度:每周看四个信号

迭代装配期的项目状态,不必等周报,看四个信号就够。信号一是演示会出席率:业务方开始缺席,往往意味着投入度降温,比进度落后更危险。信号二是台账流速:新需求进账与出账的速度,只进不出说明排期失控,出快进慢说明需求枯竭(也未必是好事)。信号三是脏数据率:试运行数据里违规条目的比例,它反映的是使用者是否真的在按设计用系统。信号四是返工点:本周演示会被打回的数量,连续两周走高,说明蓝图与实际需求偏离在扩大。

项目健康度周检(一栏一格,十秒一格): 演示会出席:全齐 / 缺席____人 台账:进____条 出____条 脏数据率:____%(上周____%) 演示打回:____处(上周____处)

四个信号都是十秒能填的格子,填两周就能看出趋势。方法论的价值不在于表格多精密,在于让人在项目还来得及救的时候看见问题——这四格就是最早期的仪表盘。

装配要点回顾

  • 五阶段:立项、蓝图、迭代装配、验收移交、持续运营,每阶段产出物与翻车点成对记忆;
  • 节奏三差:装配周、使用者参与配置、变更堤坝,低代码项目按自己的脾气管;
  • 一页纸章程:为谁、解决什么、成功标准、不做什么,立项阶段的最小留底;
  • 变更受理台账:想法进台账、排期按价值,教使用者自配是一半需求的出口;
  • 资产沉淀:复盘对着进度、质量、资产三本账,可复用物进知识库并指定维护人;
  • 下一步:6.2 拿三桩不同行业的工单,把这个方法论放到别人家的现场去校准。
