5.2 案例全程演练:注塑件缩痕问题九十天实录


5.2 案例全程演练:注塑件缩痕问题九十天实录

本节摘要:一个带完整时间线的实战案例——某家电面板的注塑缩痕缺陷,此前八个月尝试七项措施均无效,一场 USIT 工作坊加六十天验证彻底解决。本节按真实节奏回放全过程,包括走弯路的片段。

背景:八个月的拉锯

家电控制面板的可见面出现缩痕(表面局部凹陷),客户投诉外观不良。此前八个月里团队先后尝试:延长保压时间、提高保压压力、加大浇口、更换牌号、提高模温、延长冷却时间、加强抽检——七项措施,缩痕率从百分之六降到百分之四点五,然后原地踏步。所有措施都指向同一个方向:让更多塑料熔体补进收缩区。八个月的拉锯说明这个方向本身可能有墙。

第一场工作坊开场,问题主人的陈述是"面板缩痕超标,需要降下来"。五要素拆解立刻暴露问题:这句话里连缩痕发生在哪个区域都没说。逼问细节后补全——缩痕集中在面板背面加强筋对应的位置(筋位缩痕,塑料件的经典病症)。

工作坊现场:关键四十分钟

定义段收尾的单一陈述:"面板筋位处在冷却收缩期得不到熔体补充,表面形成可见凹陷;期望可见面无缩痕,且不增加循环时间。"封闭世界:{面板主体, 加强筋, 熔体, 模具, 保压压力, 冷却时间}。

分析段的转折发生在时间轴检查。切帧后发现:筋的壁厚是主壁厚的三分之二,但筋的冷却比主壁(筋被两侧主壁夹着散热差)——主壁先固化结皮,筋位后收缩,收缩拉力把已结皮的可见面往里拽。时间轴的发现把问题的性质改写了:不是补料不足,是凝固顺序错了。此前八个月的七项措施全部在给"补料"使劲,方向性错误。

冲突句式随后自然浮出:"筋厚度:结构刚度要求厚,缩痕控制要求薄。"空间型冲突,分区满足方向明确。轮询段产出十二个概念,摘录四条:

概念 算子 一句话
筋根掏空减薄 算子2 筋根部挖气泡状空腔 厚度降刚度靠形状保持
筋位发泡芯层 算子5 筋芯层微发泡 自补收缩
波浪形筋缘 算子3 筋边缘做波浪形 破坏连续收缩拉力线
凝固顺序反转 算子3 筋位局部模温提高 让筋先于主壁凝固

打分段四个概念差距不大,敏感性扰动显示"筋根掏空"与"凝固顺序反转"互为翻车项。破平局规则一(帧优先)裁决:凝固顺序反转作用于更上游的 T2 帧(凝固顺序),胜出为主概念;波浪形筋缘作为副概念(作用于收缩拉力传播帧),组合交付。

六十天验证与结果

台架阶段先验证主概念机理:筋位局部加热元件装模试跑,缩痕率从百分之四点五降到百分之一点八——机理假设成立,但加热元件改造费用高。此时副概念波浪形筋缘上场:它不需要任何模温改造,仅改筋边缘几何。试模结果单独使用就把缩痕率压到百分之二点四,与主概念组合后百分之一点二。最终量产方案选择了纯波浪形筋缘(副概念单飞)——它的性价比在真实约束下反超了主概念,第三轮打分(用台架数据校准的指标)确认了这个选择。现场试点三十天,缩痕率稳定在百分之一点三,循环时间零增加。

这个结局有个值得咀嚼的细节:工作坊上的"主概念"不是最终方案。USIT 的产出是入围组合而非唯一答案,验证阶段的真实数据有权推翻会议上的排名——流程每一环都为下一环保留修正空间,这正是它区别于"专家拍板"的韧性所在。

# 案例结果复盘:措施对比与弯路代价 attempts = [ ("七项传统措施(8个月)", 6.0, 4.5, "方向:补料 全部作用于T3帧之后"), ("凝固顺序反转(台架)", 4.5, 1.8, "作用于T2帧 机理成立 改造贵"), ("波浪形筋缘(试模)", 4.5, 2.4, "作用于拉力传播帧 零改造"), ("波浪+顺序反转(组合)", 4.5, 1.2, "双保险 组合最优"), ("量产方案:纯波浪筋缘", 4.5, 1.3, "性价比反超 排名被现场数据修正"), ] print(f"{'措施':16s} {'前':>5s} {'后':>5s} 说明") for name, b, a, note in attempts: print(f"{name:16s} {b:>4.1f}% {a:>4.1f}% {note}")

九十天全程时间线

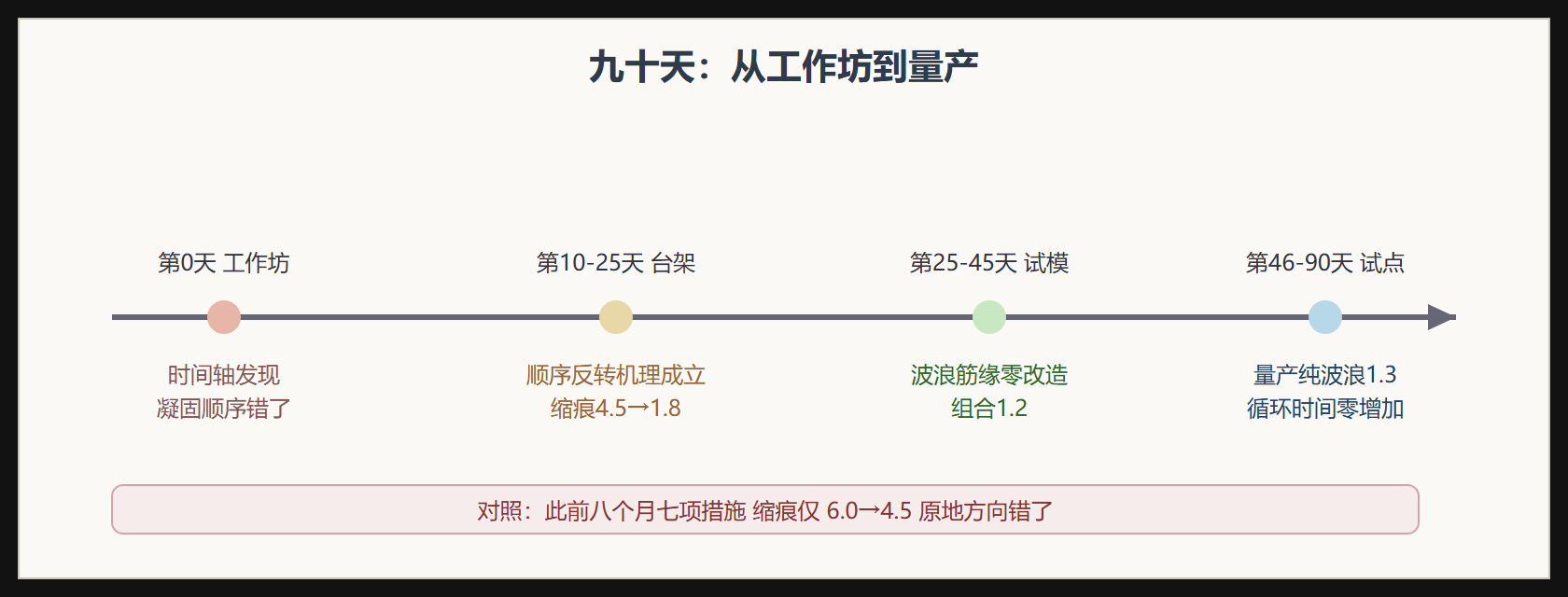

九十天全程时间线

本节要点回顾

  • 陈述补全是第一步:连缩痕位置都没说的抱怨,五要素逼问立功
  • 时间轴改写问题性质:从"补料不足"到"凝固顺序错了",八个月的方向墙被一帧戳破
  • 分区满足的教科书案例:筋厚度冲突——掏空、波浪缘、发泡芯三条路都出自同一句式
  • 主概念可能让位:验证数据推翻会议排名,纯波浪方案性价比反超
  • 流程的韧性:每一环为下一环留修正空间,这是结构化方法而非专家拍板的真正优势

常见问答

案例里八个月走错方向,是团队能力问题吗

不是,是工具问题。八个月里的七项措施每一项都"合理"——它们都忠实遵循了"补料不足就补料"的直觉。缺的不是工程能力,是把问题结构暴露出来的手段。时间轴切帧十分钟就把凝固顺序翻了出来,这种信息原本就散落在成型工艺手册的各处,只是没有任何会议形式强迫它们排成一列。

台架成功、量产让位的结局说明主概念选错了吗

不算选错。台架阶段的选择在当时的证据下是最优的;量产让位是验证阶段新证据(改造费用、维护复杂度)进入后的合理修正。评价决策质量要看"决策时的证据利用是否充分",而不是"结果是否最优"——这是第五步与第四步必须分开设防的深层原因。

这个案例的哪个环节最值得普通团队模仿

问题陈述补全那五分钟。多数团队的问题陈述停留在"面板缩痕超标",离可分析还差两级台阶。逼问"缩痕在哪、什么时候发生、对谁不可接受"这三个问题的动作零成本、当天可用,是本案例里性价比最高的一个片段。

复盘这个案例的三个视角

建议从三个视角各复盘一遍:问题主人视角(八个月拉锯期最需要的是什么——是一句"你的方向有墙"的及时提醒);引导者视角(时间轴那四十分钟为什么没有被打断——因为引导者把"补料派"的每次发言都导回了帧序列);管理层视角(六十天验证期的耐心从哪来——来自工作坊散会时白板上完整的分析链条带来的信心)。三个视角都过一遍,这个案例才算被吃透。
