1.1 点火命题:先进能源的定义、范畴与核心目标


文档摘要

1.1 点火命题:先进能源的定义、范畴与核心目标 本节摘要:先进能源技术指仍处于规模化前夜、需要攻克效率、寿命、成本或系统集成等剩余关口,才能完成商用点火的能源技术家族。本节划定全书的讨论边界,给出「商用点火」的三条判定标准,引入九级技术成熟度刻度,并用 LCOE 平准化度电成本给光伏电站完整算一笔账——这是全册倒计时牌上最常用的一把尺子。 这一节是总控室的第一课:导读把全册比作一场点火仪式,本节的任务是把「点火」两个字钉成可操作的标准。读完它,你就有了给任何能源新闻定位的坐标系;1.2 解释倒计时为何在此刻收紧,1.3 给出能量流全景。 学习目标 用自己的话陈述先进能源技术的定义,并判断给定的技术哪些属于这个范畴、哪些只是存量改良;

1.1 点火命题:先进能源的定义、范畴与核心目标

本节摘要:先进能源技术指仍处于规模化前夜、需要攻克效率、寿命、成本或系统集成等剩余关口,才能完成商用点火的能源技术家族。本节划定全书的讨论边界,给出「商用点火」的三条判定标准,引入九级技术成熟度刻度,并用 LCOE 平准化度电成本给光伏电站完整算一笔账——这是全册倒计时牌上最常用的一把尺子。

这一节是总控室的第一课:导读把全册比作一场点火仪式,本节的任务是把「点火」两个字钉成可操作的标准。读完它,你就有了给任何能源新闻定位的坐标系;1.2 解释倒计时为何在此刻收紧,1.3 给出能量流全景。

学习目标

  1. 用自己的话陈述先进能源技术的定义,并判断给定的技术哪些属于这个范畴、哪些只是存量改良;
  2. 背出商用点火的三条判定标准,并解释为什么「实验室效率破纪录」不算点火;
  3. 对照 TRL 九级刻度,给钙钛矿电池、高温气冷堆、钠离子电池三项技术定位;
  4. 独立完成一个光伏电站的 LCOE 演算,并说出容量系数变化对结果的影响幅度。

一、什么是「先进」:定义与范畴

先给定义。先进能源技术是那组同时满足两个条件的技术:其一,核心性能指标(效率、寿命、成本、安全性)尚未达到大规模商用门槛,或刚跨过门槛仍需持续降本;其二,它的成功不取决于自身单点突破,而取决于与储能、电网、材料、市场机制的协同成熟。第一条把它与成熟技术区分开——燃煤机组的热效率改良再精巧,也不在本册讨论范围内;第二条把它与「孤勇者叙事」区分开——聚变物理再完美,没有耐中子材料与氚增殖包层就点不了火。

范畴上,本册把先进能源技术摆进四个象限:发电侧的可再生能源(光伏、风电、生物质、海洋能)与核能(四代裂变堆、聚变、小堆);调节侧的储能(电化学、机械、热、氢)与智能电网;终端侧的余热回收、零碳建筑、电动交通;底座侧的材料科学与制造工艺。第 9 章的制度设计、第 10 章的前沿探针是贯穿四象限的纵轴。四个象限不是并列关系,而是一条供应链:底座支撑发电,发电依赖调节,调节服务终端——任何一环掉链子,整条链的点火上限就被锁死。

判定「商用点火」用三条标准,缺一不可。标准一:无补贴可存活——在既有市场电价或碳价下,全生命周期度电成本低于替代方案;标准二:批量可复制——完成至少一个满功率、长周期运行的示范工程,且供应链能支撑连续量产而非手工定制;标准三:系统可接纳——并网、审批、保险、融资等制度接口全部打通。实验室效率破纪录只推进了 TRL 刻度上的前几级,三条标准一条都还没碰。

技术成熟度(TRL)把「走到哪了」分成九级,是全册倒计时牌的主刻度:

TRL 阶段名称 典型标志 倒计时牌上的含义
1-2 原理发现 论文与理论模型 深空探针,离点火最远
3-4 关键验证 实验室样件验证可行性 效率关未过
5-6 环境验证 类真实环境下的中试样机 效率关已过,寿命关进行中
7-8 示范验证 示范工程满功率运行 寿命关已过,成本关攻坚
9 商用就绪 无补贴批量交付运行 点火完成,退出倒计时

二、核心目标:清洁、可靠、可负担的三角

能源系统的终极诉求可以压缩成三条边:清洁(低碳排放)、可靠(随时有电)、可负担(价格可承受)。麻烦在于三条边互相较劲——只求清洁,风电光伏的间歇性会撕扯可靠性;只求可靠,带储层的火电最省心但碳排最高;只求便宜,系统会把外部成本(污染、气候损失)转嫁给下一代。先进能源技术的每一项攻关,本质上都是在三角内部挪动某条边:储能把「清洁」与「可靠」的矛盾接过来,四代堆把「可靠」与「清洁」焊在一起,学习曲线则持续把「可负担」的边界往外推。

💡 关键直觉:判断一项技术值不值得押注,先问它挪动的是三角的哪条边、代价由谁支付。只宣称效率提升却不谈系统代价的叙事,多半值得警惕。

三、演算:用 LCOE 给光伏算一笔账

LCOE(Levelized Cost of Electricity,平准化度电成本)的定义朴素:把全生命周期的总成本折算到每发一度电上。投资的初心成本要按折现率年金化摊到每年,再除以年发电量。公式写作:

LCOE = (单位投资 × 年金化系数 CRF + 单位运维成本) / 年利用小时 × 衰减修正 CRF = r × (1+r)^N / ((1+r)^N - 1) # 演算:某中东部平原光伏电站 投资成本 C = 3.5 元/瓦 (组件约 0.8 + 支架基础逆变器并网约 2.7) 年利用小时 h = 1200 小时 (容量系数约 13.7%,属三类资源区) 寿命 N = 25 年,折现率 r = 5%,首年衰减后年均出力系数 0.94 运维 o = 45 元/千瓦·年 = 0.045 元/瓦·年 CRF = 0.05 × 1.05^25 / (1.05^25 - 1) = 0.07095 年金化投资 = 3.5 × 0.07095 ≈ 0.2483 元/瓦·年 单位年成本 = 0.2483 + 0.045 ≈ 0.2933 元/瓦·年 年发电量 = 1200 × 0.94 × 1 瓦 ≈ 1128 瓦时 = 1.128 千瓦时 LCOE = 0.2933 / 1.128 ≈ 0.260 元/千瓦时 # 敏感性:同样的电站搬到年利用 1580 小时的西北(容量系数 18%) LCOE = 0.2933 / (1580 × 0.94 / 1000) ≈ 0.198 元/千瓦时

一次演算读出两个结论。其一,投资是主体:0.248 元的年金化投资占度电成本八成以上,所以光伏降本的主战场是制造端降价与建设端省料,运维优化只是零头。其二,资源就是钱:利用小时从 1200 提到 1580,度电成本直落两成四——同一块组件,晒在西北就比晒在走廊里便宜,这就是特高压输电与就地消纳之争的经济学根源。

把演算放进一个完整案例。背景:2010 年前后,光伏度电成本按国际可再生能源署的统计口径约在每千瓦时 0.38 美元,是煤电的四倍上下,业内普遍视其为补贴养出来的玩具。操作:此后十余年产业界只做了三件事——金刚线切割把硅片切薄、PERC 与 TOPCon 电池结构把量产效率从约 17% 推到 23% 以上、以及中国产能入场把组件价格拉出学习曲线的陡降段(累计装机每翻一倍,成本下降约两成)。结果:到 2023 年前后,最优资源区的光伏 LCOE 已下探至每千瓦时 0.03 至 0.05 美元区间,多个市场实现了比新建煤电更低的上网电价。解读:这不是单点技术奇迹,而是「材料改良 × 工艺进步 × 规模效应」的三重复利——恰好对应本节定义里「系统协同」的判据。变式:把同一套演算套到海上风电上,你会发现它的投资强度是光伏的数倍但利用小时也翻倍,倒计时牌因此卡在施工船与基础结构两道关上,这正是下一章的入口。

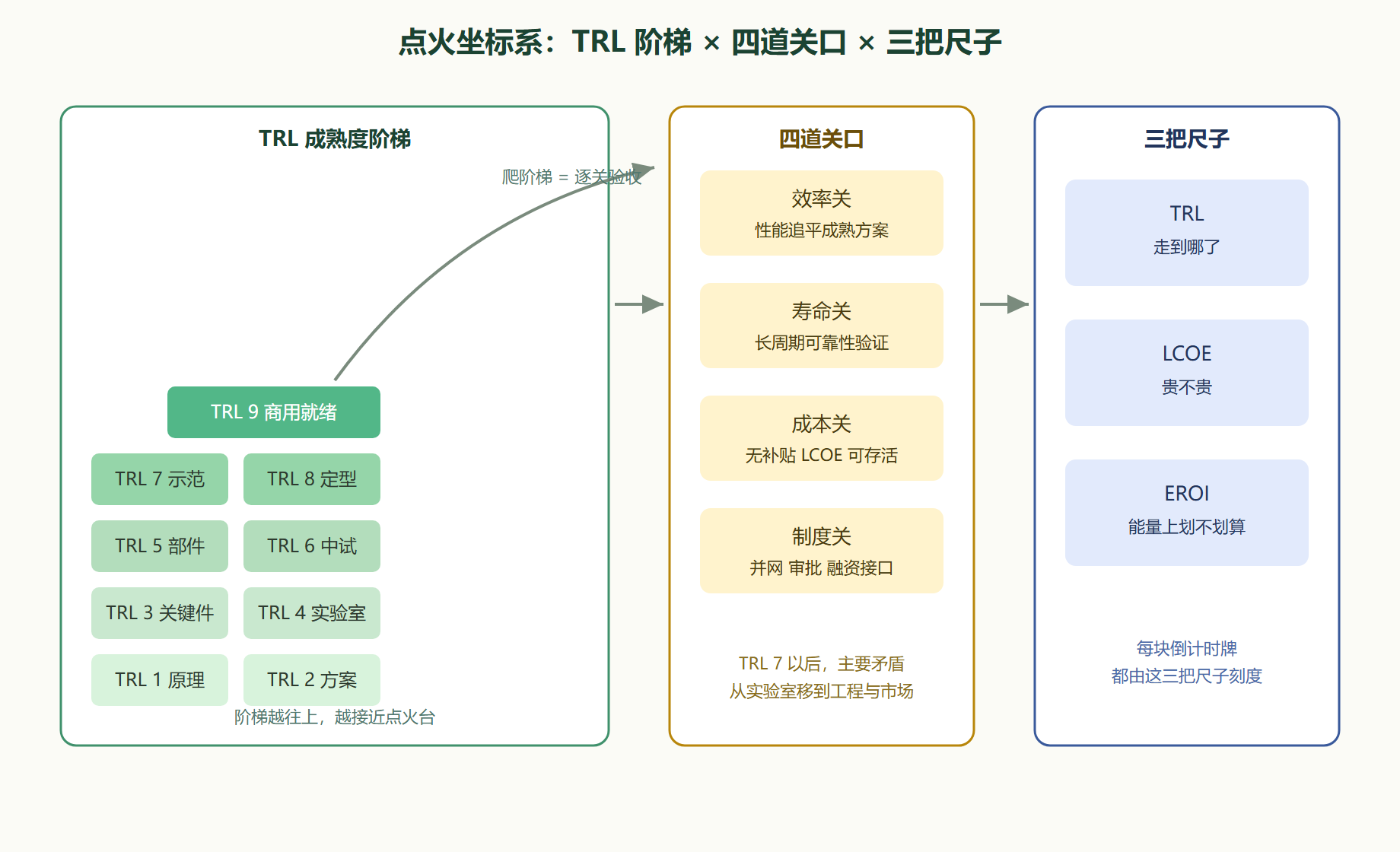

图 1-1:点火坐标系总览——成熟度阶梯与四道关口

图 1-1:点火坐标系总览——成熟度阶梯与四道关口

本节要点回顾

  • 定义双重判据:先进能源技术 = 性能未达商用门槛 + 成败系于系统协同,单点突破叙事不在此列。
  • 三条点火标准:无补贴可存活、批量可复制、系统可接纳,三者齐备才算完成点火。
  • TRL 是位置刻度:九级阶梯标出「走到哪了」,但 TRL 高不等于点火近——成本关与制度关常常横在 TRL 8 之后。
  • LCOE 是验收尺:投资年金化除以年发电量;投资强度与容量系数是两个最敏感的杠杆。
  • 案例方法论:光伏十年降本靠「材料 × 工艺 × 规模」三重复利,任何赛道的故事都可以套这个框架拆解。

下一节回答一个更锋利的问题:既然转型这么贵这么难,为什么倒计时偏偏在此刻开始——三股外部力量正在同时收紧。


作者与出处
原作者: 灏天文库
来源:灏天文库
整理: 灏天文库整理
由灏天文库平台收录,内容或由平台用户上传,仅供学习交流
发布者: 作者: 灏天文库 转发
