文档摘要

2.2 海上风电:漂浮机组、智能叶片与工程成本关 本节摘要:陆上与近海固定式风电已完成点火,倒计时牌交给了漂浮式:水深超过约六十米后,打桩基础被漂浮平台加系泊缆取代,风资源更好的远海才得以开发。本节讲清风功率的三次方定律如何主导一切决策、三种漂浮形态各自的适用场景、智能叶片靠什么给巨塔减负,并算一笔容量系数与度电成本的账。 上一节的光伏在微观处拆光谱,本节的风电在宏观处斗海洋。它承接 1.3 的能量流地图——风机站在转换段的最上游,它的出力波动就是第 5 章并网攻坚的输入条件;它自己要过的关,是工程与成本关。 一、水深决定形态:从打桩到系泊 海上风电的基础形态被水深硬性切开。水深三十米以内,单桩直接打入海床,是欧洲与近海风场的主力;

2.2 海上风电:漂浮机组、智能叶片与工程成本关

本节摘要:陆上与近海固定式风电已完成点火,倒计时牌交给了漂浮式:水深超过约六十米后,打桩基础被漂浮平台加系泊缆取代,风资源更好的远海才得以开发。本节讲清风功率的三次方定律如何主导一切决策、三种漂浮形态各自的适用场景、智能叶片靠什么给巨塔减负,并算一笔容量系数与度电成本的账。

上一节的光伏在微观处拆光谱,本节的风电在宏观处斗海洋。它承接 1.3 的能量流地图——风机站在转换段的最上游,它的出力波动就是第 5 章并网攻坚的输入条件;它自己要过的关,是工程与成本关。

一、水深决定形态:从打桩到系泊

海上风电的基础形态被水深硬性切开。水深三十米以内,单桩直接打入海床,是欧洲与近海风场的主力;三十到六十米,改用导管架或负压桶等重型固定基础,成本随水深陡增;超过六十米,固定式在经济上出局,漂浮式接棒——机组坐在半潜式平台、单柱式浮体或张力腿平台上,用系泊缆与锚固件拴在海床,像泊船一样随波微动。形态切换的经济含义巨大:全球海上风资源的八成以上位于水深超过六十米的海域,漂浮式是把这些风揽入怀中的唯一钥匙。

三种漂浮形态是三笔不同的工程账。**单柱式(Spar)**吃水深、重心低、稳性好,但需要深水码头与拖航条件;半潜式吃水浅、可在码头完成机组集成后整体拖出,对港口友好,是当前示范项目的主流;张力腿用绷紧的系泊索几乎锁定垂向运动,平台最小,但对安装精度与锚固地质要求苛刻。选择的钥匙不是「哪种先进」,而是海域的水深、波浪周期与当地港口条件。

二、风功率的三次方定律:一切账本的起点

风机的出力与风速的三次方成正比,这条定律统治着本节所有决策。叶轮扫过的面积乘以风功率密度,再乘一个不能超过贝茨极限(约百分之五十九点三)的风能利用系数,就是理论功率。

# 演算:大型海上风机的出力与容量系数 空气密度 ρ = 1.225 千克/立方米,叶轮直径 D = 220 米 扫风面积 A = 3.1416 × D² / 4 ≈ 38013 平方米 风能利用系数 Cp = 0.45(实际工程先进水平) 额定工况风速 v = 10 米/秒: P = 0.5 × 1.225 × 38013 × 10³ × 0.45 ≈ 10.5 兆瓦 风速降到 8 米/秒(按立方律换算):功率只剩 10.5 × (8/10)³ ≈ 5.4 兆瓦 风速升到 12 米/秒:功率本该是 10.5 × 1.728 ≈ 18.1 兆瓦—— 但机组额定 16 兆瓦,超出部分被桨距控制主动丢弃(保护载荷) # 容量系数账:同一台 16 兆瓦机组 海上高风资源区容量系数 45% → 年发电 16 × 8760 × 0.45 ≈ 63.1 吉瓦时 陆上一般风区容量系数 27% → 年发电约 37.9 吉瓦时 上网电价按 0.35 元/千瓦时计,年收入差距约 880 万元/年 ——这就是为什么全行业宁可造更贵的船也要去远海

三次方定律还有一层工程含义:风速的小幅波动被放大成出力的大幅波动,远海阵风又是阵风叠加涌浪。机组越造越大(叶片已超过一百二十米),塔顶的每一公斤减重都能沿着传动链、塔筒、平台、系泊逐级回本。

三、智能叶片:给巨塔减负的传感器革命

大型化的敌人不是风不够,而是载荷。智能叶片是本节最有工程味的概念:叶片在挥舞方向预弯预扭(弯扭耦合),阵风袭来时叶片主动扭转变桨卸载,而不是硬扛后把载荷传给塔基;叶尾加装可活动的襟翼,像飞机襟翼一样高频微调局部升力;机舱顶的激光雷达提前数十秒测到前方风况,前馈控制让变桨系统在阵风到达之前就做好准备。三条路径殊途同归——把极限载荷削平,就能把塔筒、传动、浮体统统造轻一号。行业测算口径下,载荷降低一成约可让支撑结构减重百分之五到八,对应整机成本下降两到三个百分点;在漂浮式这种平台成本占大头的场景里,这笔账直接决定竞价名次。

一个闯关案例。背景:漂浮式风电的成本约为固定式的两倍,业内普遍认为不降到每千瓦时三角以内就无法规模复制。操作:国内首台抗台风型漂浮式机组于 2021 年在广东阳江海域并网,采用半潜式平台与三点系泊,针对南海台风做了极端载荷强化;两年后,另一座漂浮式平台在海南文昌以东约一百三十六公里、水深约一百二十米的海域并网,首次示范了深远海、离岸超百公里的运行模式,并同步试验了平台上就地制氢。结果:两台示范机组都经历了台风季考验,验证了平台运动幅度、系泊疲劳与动态缆的工程可行性;深远海项目的容量系数明显高于近岸项目,部分抵消了更高的建设成本。解读:示范项目解决的是「能不能」与「扛不扛得住」,距离「贵不贵」还有安装船队、批量化平台制造、动态缆降本三段路——这恰好是 TRL 七到八级之间最难走的区间。变式:把平台与水产养殖、海上光伏共址,用共享的系泊与输电摊薄成本,是深远海正在试验的第二条降本曲线。

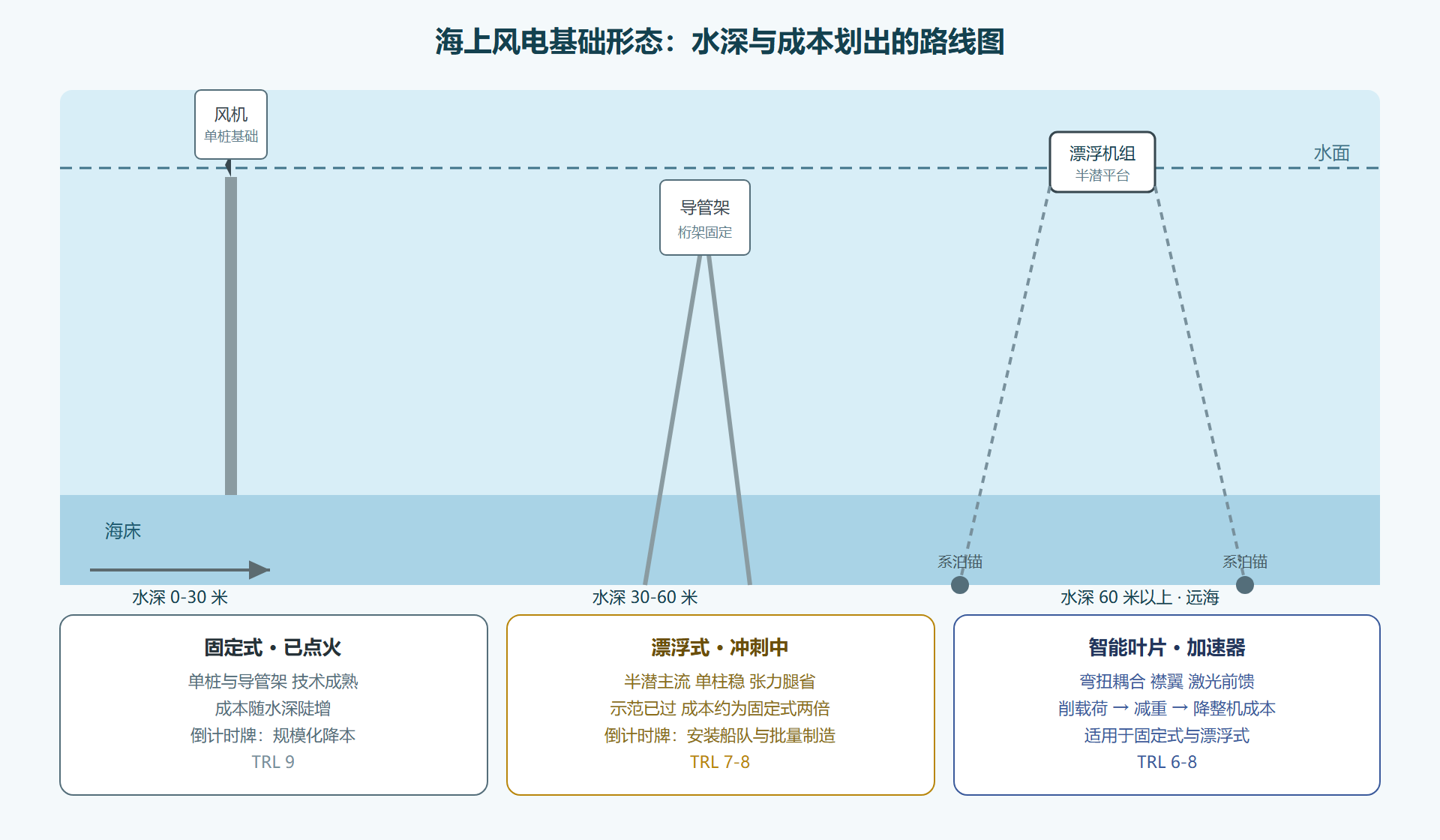

图 2-2:海上风电的基础形态谱系——水深划出的三条路线

图 2-2:海上风电的基础形态谱系——水深划出的三条路线

四、动态缆:漂浮式独有的软肋

固定式风场的海缆埋在海床里安然不动,漂浮式的送电缆却要悬在水中——平台随波起伏,缆随之弯曲摆动,一挂就是二十五年,行业称之为动态缆,它是漂浮式独有的一张考卷。考点有三个:疲劳——缆内的导体与护套在千万次弯折中累积损伤,设计与型式试验都要按平台运动包络反复验证;触地点——缆与海床接触的部位受力最复杂,既要防过度弯曲,又要防在海床上磨出沟槽,工程上靠浮力件配置出一条缓弯的「懒 S」形;接头——动态缆与平台的干式接头、与海缆的湿式接头都是故障高发环节,接头可靠性往往决定整条送电链路的可用率。与动态缆并列的另一张考卷是安装船队:漂浮式把风机集成从海上搬回码头(这是它对港口友好的优点),但平台拖航、系泊安装、动态缆敷设各需要专用船舶,全球船队数量长期紧张,船机租金成了度电成本里一条独立的科目。这两件事共同解释了漂浮式进度条的真实位置:样机已经证明「站得住」,成本要等船队与产业链一起下水才能游起来。

本节要点回顾

  • 水深是形态的分水岭:约六十米以下归固定式,以上归漂浮式;深远海蕴藏全球海上风资源的大头,漂浮式因此是必争之地。
  • 三次方定律统治账本:出力与风速立方成正比,容量系数从三成提到四成五,年收入差距以数百万元计。
  • 三种漂浮形态三笔账:单柱稳、半潜港口友好、张力腿省料难装,按海域条件选择而非按先进程度。
  • 智能叶片卖的是减重:削平极限载荷,让塔筒传动浮体逐级减重,在平台成本占大头的漂浮式上杠杆最大。
  • 示范与复制之间隔着船:TRL 七到八级的难关从实验室移到了安装船队与批量平台制造,成本关在此收口。

风与光都追完了太阳的直通车,下一节看慢热的三位选手:生物质、合成燃料,以及插播的海洋能与地热。
