3.1 第四代裂变堆:快堆、高温气冷堆与熔盐堆 本节摘要:第四代核能系统不是给现有反应堆换外壳,而是针对四个痛点重造设计:铀资源利用率、固有安全性、废物最小化与防扩散。本节拆解钠冷快堆、高温气冷堆、熔盐堆三条主流路线的冷却剂逻辑与适配场景,用铀利用率演算解释快堆为什么号称「烧铀五六十年」,并以石岛湾球床示范堆为案例看固有安全如何落地。 别以为第四代反应堆是在功率与安全之间做微调——它的目标清单里有更根本的东西:让每吨铀多发电数十倍、让堆芯失去冷却也不会熔毁、让长寿命废物的处置负担减一个量级。裂变堆的物理与工程早已成熟,本节要过的是「怎么把成熟系统改造得让下一百年可持续」这道关。上一章看完了太阳与风,本节进入原子核内部。
本节摘要:第四代核能系统不是给现有反应堆换外壳,而是针对四个痛点重造设计:铀资源利用率、固有安全性、废物最小化与防扩散。本节拆解钠冷快堆、高温气冷堆、熔盐堆三条主流路线的冷却剂逻辑与适配场景,用铀利用率演算解释快堆为什么号称「烧铀五六十年」,并以石岛湾球床示范堆为案例看固有安全如何落地。
别以为第四代反应堆是在功率与安全之间做微调——它的目标清单里有更根本的东西:让每吨铀多发电数十倍、让堆芯失去冷却也不会熔毁、让长寿命废物的处置负担减一个量级。裂变堆的物理与工程早已成熟,本节要过的是「怎么把成熟系统改造得让下一百年可持续」这道关。上一章看完了太阳与风,本节进入原子核内部。
全球在运的商用堆九成以上是二代、三代压水堆与沸水堆。它们安全记录总体良好,但四笔结构性欠账写在设计里。资源欠账:热堆只烧铀二三五,天然铀中占比九成九的铀二三八几乎原样封存,燃料成本虽低,资源天花板却摆在明处。热效率欠账:水冷堆出口温度三百多摄氏度,发电效率三成出头,且高温工业热(制氢、化工)它供不了。废物欠账:乏燃料中的长寿命锕系元素需要数十万年级的地质隔离。安全范式欠账:现役堆的靠安全依靠泵阀与电源这类能动设备,极端事故场景需要人为干预链路。第四代系统的四条目标恰好逐条对账——快堆闭式循环还资源账,高温堆还热效率与工艺热账,嬗变还废物账,非能动设计还安全账。

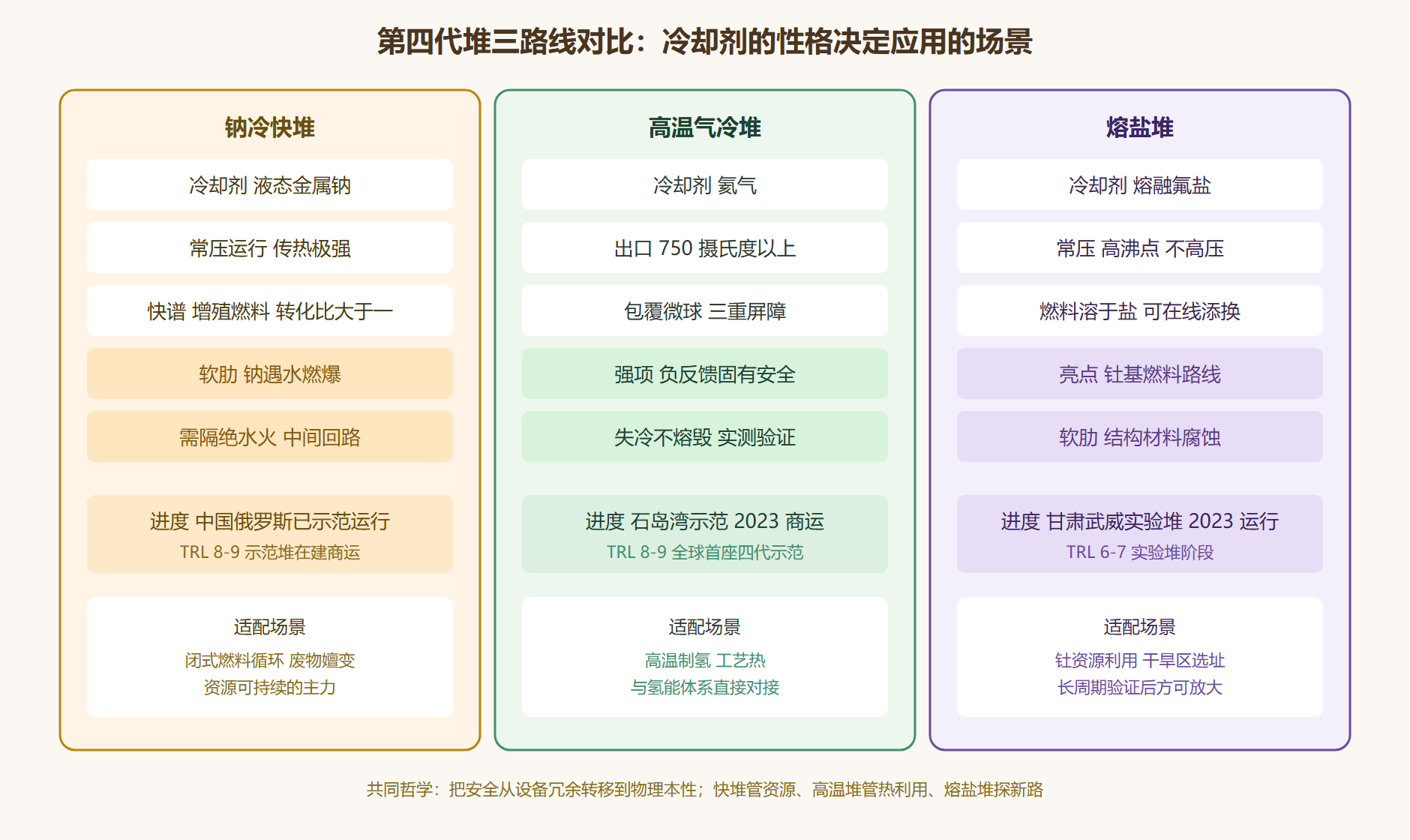

三条主流路线的分工,本质上是冷却剂性格的分工:
| 路线 | 冷却剂 | 出口温度 | 性格与场景 |
|---|---|---|---|
| 钠冷快堆 | 液态金属钠 | 约 550 摄氏度 | 无需加压、传热强、可增殖燃料;钠遇水燃爆,须隔绝水火 |
| 高温气冷堆 | 氦气 | 750 摄氏度以上 | 微球包覆燃料耐极端温度、固有安全性最强;适合制氢与工艺热 |
| 熔盐堆 | 熔融氟盐 | 约 650-700 摄氏度 | 常压运行、燃料溶于盐中可在线添换;材料腐蚀与钍循环待验证 |
快堆的账本建立在一条核物理事实上:铀二三八吸收中子后可转变成钚二三九——也就是新的易裂变燃料。快中子谱下,转化比可以做到大于一,燃料不再是一次性消耗品,而是像滚存利息一样越烧越多。
# 演算:同一吨天然铀在两种堆型里的能量产出 轻水堆(一次通过): 天然铀富集到 4% 左右,铀二三五烧掉大部分即卸料 每吨天然铀发电 ≈ 40 至 45 吉瓦时(电) 钠冷快堆(闭式循环): 卸出的乏燃料经后处理,铀二三八与钚继续入堆再烧 循环多次后,每吨天然铀的能量提取可达轻水堆的 50 至 70 倍 即 ≈ 2000 至 3000 吉瓦时(电) 换算成资源视野: 按全球已探明常规铀资源约 800 万吨计, 轻水堆口径约可用 90 年, 快堆闭式循环口径可用数千年—— 铀从「有限的燃料」变成「准无限的能源载体」
⚠️ 常见坑:把「快堆能让铀资源翻几十倍」读成「快堆发电便宜几十倍」。资源利用率与发电成本是两本账——快堆要额外建设后处理厂、燃料制造线,循环每一环都加价;它的经济性取决于铀价长期预期与循环设施的规模效率,而不是物理学上的倍数。
背景:全球首座第四代核能示范工程——球床模块式高温气冷堆于山东石岛湾建成,两座反应堆模块配一台汽轮机,电功率约二十一万千瓦,2023 年底转入商业运行。操作:燃料不用传统棒束,而是直径六厘米的石墨球,每颗球内分散着上万个三层包覆的燃料微球——热解碳与碳化硅层如同微型安全壳,把裂变产物锁在球心;堆芯被设计成负温度反馈:温度一升,核反应自发减速,不需要任何操作员动作。结果:示范工程完成了失去全部冷却、控制棒全部失效等极限工况验证——在这些教科书级的事故序列里,堆芯靠物理规律自行熄火降温,燃料温度远低于包覆层失效阈值。解读:这是「固有安全」从口号变成实测数据的时刻:安全不再依赖设备的可靠性链条,而是刻在材料与物理里。高温出口氦气还顺手打开了制氢与工艺热的大门——这是它与第 4 章氢能体系的接口。变式:把同样的包覆微球思路搬到熔盐堆与铅冷快堆,你会发现第四代各路线共享同一个设计哲学——把安全从「设备冗余」转移到「物理本性」,这也是监管审批时最容易被认可、也最需要新验证方法的一步。

四代堆的倒计时牌上,物理与安全之后还剩两格。审批关:监管体系是围绕压水堆积累起来的,四代堆把安全从设备链移进物理律,反而让「怎么证明它安全」成了新问题——包覆微球的破损率怎么验收、液态金属冷却剂的事故谱怎么建、数字化仪控的软件怎么定级,都需要示范堆的实测数据回填标准。石岛湾这类示范工程的真正产出,一半是电,另一半是审批方法论:首堆用十来年把问题清单走完,后续批量化才有章可循。造价关:首堆注定昂贵——设计研发、专用设备、工匠培养全由它摊;钠冷快堆的中间回路、高温堆的氦气轮机、熔盐堆的哈氏合金与石墨件,都卡着特殊材料的供应链。行业规律是首堆造价常为批量堆的两三倍,降本靠「批量复制」而非「单堆优化」——这也是 9.1 节学习曲线在核能口径的注脚。两关的存在解释了进度表的刻度:四代堆多数还停在示范阶段,不是物理不成立,而是这两格的刻度需要工程量来填。
裂变把安全刻进物理,下一节的主角想把太阳装进磁笼——聚变的三块倒计时牌,刻度是三重积、氚自持与材料寿命。
