本节摘要:可靠性工程的核心工具(冗余设计与可靠性预计)、成本工程的全寿命周期视角(设计决定八成成本)、以国际空间站与巨型星座为镜,看两种极端成本结构的得与失。
空天工程的终极约束可以用一个不等式表达:预算有限,可靠性要够。可靠性不足,任务失败全损;可靠性过剩,成本爆炸卖不动。这对矛盾的管理技术,就是本节的两个主题——可靠性工程与成本工程,最后用两个大项目把两者放到显微镜下。
一个系统可靠性等于各环节可靠性的乘积——这就是串联惩罚:一百个 0.999 的环节串联,整体只剩约 0.905。航天器元器件动辄数万,所以可靠性设计的第一手段从来不是"用更好的零件",而是架构:冗余。
# 冗余的算术:并联赎买串联惩罚 def series(r, n): # n个相同环节串联 return r ** n def parallel(r, n): # n个相同环节并联(全失效才失效) return 1 - (1 - r) ** n r_single = 0.99 print(f"单机 0.99,串联100台 -> {series(r_single, 100):.4f}") # 0.366:灾难。每台做三重冗余再串联: print(f"每台三重冗余后串联100台 -> {series(parallel(r_single, 3), 100):.4f}") # 0.9999:三重冗余把整体可靠性从0.37赎回到约1.0
但冗余不是免费的:三重冗余意味着质量、功耗、成本乘三,还引入切换机构这个新故障源(冗余的价值上限是切换器的可靠性)。工程上的精细做法是分级冗余:关键功能双冗余、重要功能交叉冗余(两台设备互为部分备份)、非关键功能单点。FMEA(失效模式与影响分析)就是干这个的:把每个部件的每种失效模式列出来,追影响、定严酷度、决定对策——一张 FMEA 表就是航天器的"体检档案",几百到几千行,每行都要落实验证方法(呼应 8.3 节 V 模型的需求-验证对应)。
全寿命周期成本(研制、生产、发射、运营、退役处置)的经典规律:方案设计阶段(占项目时间不到两成)决定了全寿命成本的八成。因为构型、技术基线、批产策略一旦冻结,后面只是执行。成本工程的工具箱:成本模型(按质量、复杂度、继承度参数化估算,做方案比选)、应然成本分析(拆解到工时与物料反推合理价格)、价值工程(每个功能问"值得这个成本吗")。
降本的正规路径有四条,每条都有天花板:继承(用成熟平台省研制,但性能受旧平台限制);简化(砍需求,最便宜的需求是不存在的需求);批量(星座摊薄工装与学习曲线,批产卫星单星成本可降到研制的两三成);复用(7.3 节的账本)。注意捷径的诱惑:砍试验是最危险的降本——它把成本从"看得见的试验费"转成"看不见的风险",事故一来连本带利偿还。

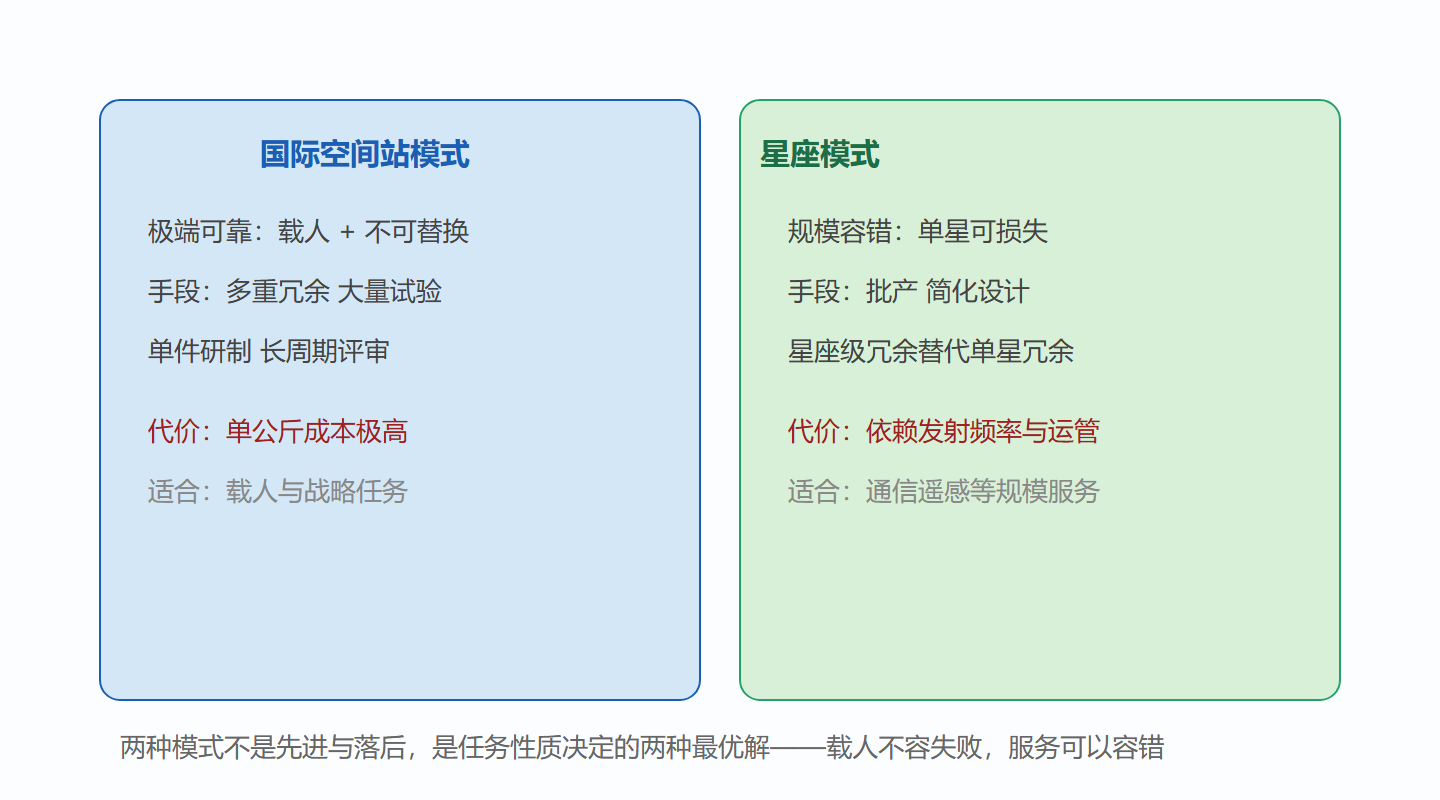

国际空间站:极端可靠性路线的极限。 载人 + 检修可达(这是它与无人航天器的本质区别:可以修),所以它的可靠性策略是"冗余 + 可维护"双轨。成本结构前无古人:三十年、多国、超千亿美元量级。它的隐性回报常被忽略:在轨组装、长期驻留、出舱维修的整套能力,为未来的地月基础设施做了全尺寸预演。判断一个"昂贵"项目,要看它买到的是交付物还是能力——空间站买到的是能力。
巨型星座:规模容错路线的胜利。 数千颗批量卫星 + 高频发射 + 自动化运管,单星成本压到传统研制的零头。可靠性策略反转:单星允许故障(失效就离轨补发),系统可靠性由星座拓扑提供。它的隐性成本同样存在:运管系统(6.3 节避碰每天在跑)、发射频率的资本压力、退役潮的轨道环境责任。星座模式还重塑了供应链:卫星像家电一样下产线,元器件从"宇航级"转向"商用级+抗辐照筛选"——这是可靠性哲学从"件件可靠"到"系统可靠"的产业链落地。
💡 面试与评审都好用的一问:这个任务"容错"还是"不容错"?答案直接决定可靠性策略(单星冗余 vs 星座冗余)、成本结构与研制节奏。先答这个,再谈技术选型。
可靠性不是设计出来的静态数字,而是"测试-暴露-改进"循环长出来的动态曲线,业界用可靠性增长管理来规划这个过程:研制早期可靠性低,每轮试验暴露一批薄弱环节,设计改进后曲线爬升,直到满足鉴定要求。关键是预算与进度的平衡——试验轮数砍太狠,可靠性增长不足就带病定型;过度试验则成本失控。成熟的型号管理会把可靠性增长曲线画在进度表上,作为转阶段评审的判据。这个视角也解释了为什么"首发成功"的型号仍要飞好几趟才敢说成熟:统计意义上的可靠性需要样本量,样本需要时间与预算去换。
问:可靠性能不能靠测试"测"出来?答:不能凭空测——测试只能暴露缺陷,可靠性增长靠"暴露-改进"闭环;只测不改是把试验费换成心安。问:单点故障一定 unacceptable 吗?答:不一定——若失效后果可承受(如次要功能损失),单点可接受并记录在案;可靠性工程反对的是"未被识别的单点"。问:保险在成本里占多少?答:发射险保费常为保额的一到三成,随火箭成熟度浮动——这也是新火箭商业客户的隐性门槛。
给读者的最后一条实务建议:学会画"可靠性-成本-进度"三角图。任何工程决策都发生在这个三角里——加工钱(右上移)、加时间(降本提可靠)、砍需求(三角形整体缩小)。争论时把各方立场标到三角上,分歧立刻可视化:谁在牺牲谁的利益就一目了然。这个工具不解决分歧,但让分歧变得可讨论——工程管理的大半智慧,就是让不可讨论的变成可讨论的。这也是本节两个案例给我们的元层面收获。
