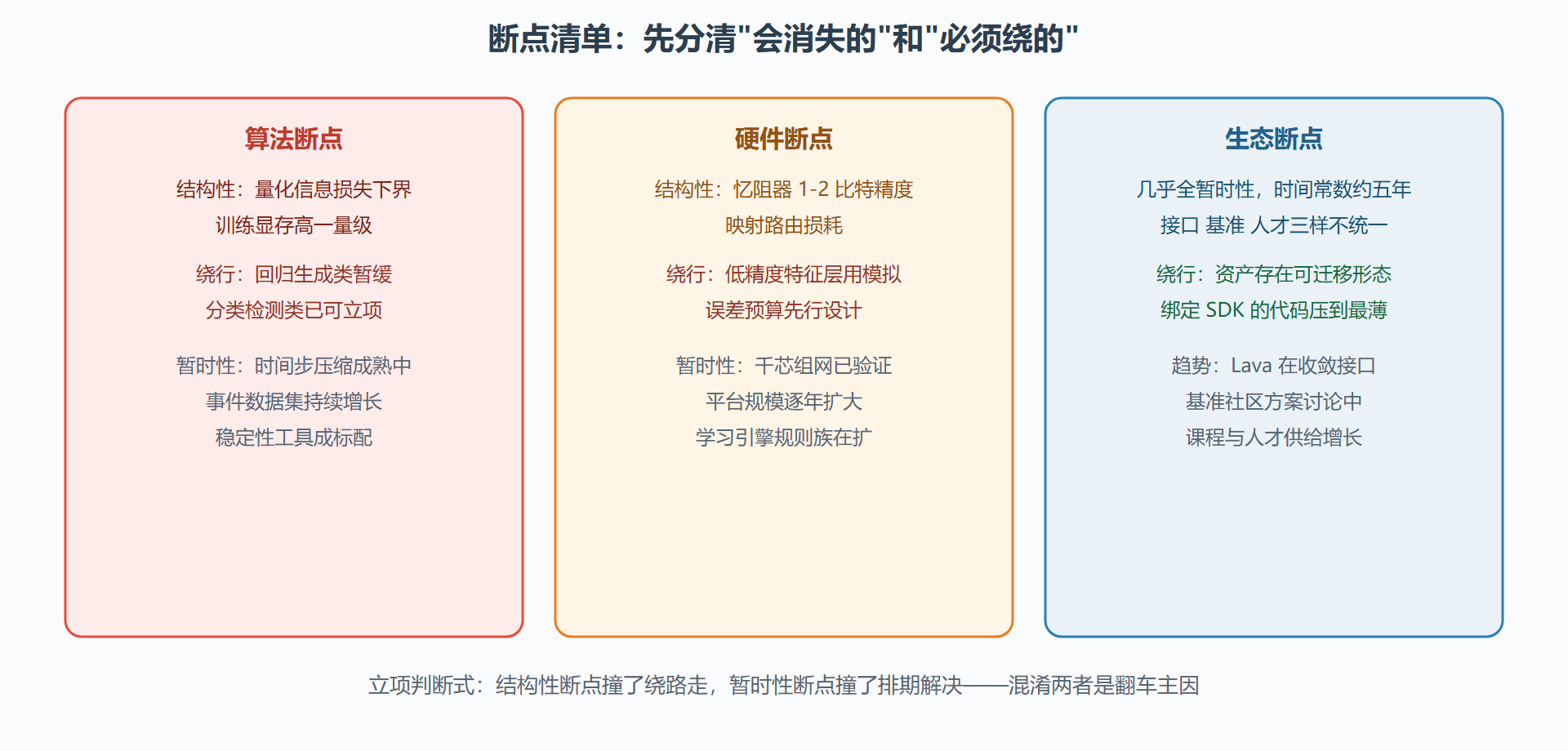

本节摘要:冷启动前必须认清三处断点:算法上,SNN 的精度上限与训练算力经济性仍未追平 ANN;硬件上,片上学习平台的规模、忆阻器的良率与精度都还在演示量级;生态上,工具链碎片化、基准不统一、人才交叉稀缺。本节把每处断点拆成"暂时性"与"结构性"两类——前者会随时间消失,后者要求你在架构上绕行。
说清楚短板比渲染愿景更有用,因为立项评审问的恰恰是短板。本节按"你会在项目第几周撞上它"的顺序列断点,每条标注性质:暂时性断点(投入时间或等待产业进展可解)与结构性断点(物理或数学上限制明确,必须绕行)。
结构性的部分先说:脉冲的量化本性在某些任务上有信息损失的理论下界(极低时间步下精细回归任务),且替代梯度训练的显存开销是同规模 ANN 的一个量级(4.2 节),这意味着"SNN 全面替代 ANN"在可预见的未来不成立——这不是悲观,是选型边界。暂时性的部分:训练算力经济性正在改善(时间步压缩技术把 ImageNet 级训练的时间步从数百压到个位数至十几步),事件数据集的规模和多样性每年都在增长,发放率正则化等稳定性工具已成标配。给你的项目画线:感知分类类任务,算法断点已经不构成否决项;精细回归与生成类任务,今天仍然绕行。
三小条。其一,可编程平台的上限:Loihi 2 单芯百万神经元看起来不小,但映射损耗(5.8 节路由约束)让有效规模打折,大网络必须多芯组网,组网后的调度复杂度陡增。这条偏暂时性——Hala Point 已验证千芯组网可行,问题从"能不能"变成"贵不贵"。其二,忆阻器的量产良率:多值电导的漂移与器件间差异让千行千列阵列的等效精度受限(5.3 节三关卡),这个断点的性质介于两者之间——1 至 2 比特每单元的精度大概率结构性存在,但足够低精度的特征层用例可以容忍;等器件工艺突破不是策略,把误差预算设计出来才是。其三,学习容量:片上学习引擎的规则表达力(微码指令集)有限,第 4 章那些论文级规则未必编译得进去,部署前必须核对规则族——暂时性,但验证成本由你付。
三样东西不统一:接口(每家芯片一套 SDK,Lava 在收敛但未完成)、基准(能效与延迟的统计口径各家不同,7.4 节的对账表之所以存在就是因为没有强制标准)、人才(既懂脉冲动力学又懂部署工程的工程师全世界都不富裕)。生态断点几乎全是暂时性的,但时间常数以五年计——对个体项目的含义是:把你的资产存在可迁移的形态里。网络定义、训练管线、评估脚本写成平台无关的(5.7 节的分层建议),绑死某家 SDK 的部分压到最薄。这条建议在 8.4 路线图里会变成硬性规则。
# 断点压力测试:给你的项目打一个"可立项分" def feasibility_score(sweet_zone_hits, task_type, learn_on_device, team_snn_exp_months, platform_locked): score = 0 score += sweet_zone_hits * 15 # 四判据每占一项 15 分 score += {"classification": 20, "detection": 20, "regression": 0, "generation": -10}[task_type] score += 10 if not learn_on_device else 0 # 片上学习需求增加风险 score += min(team_snn_exp_months, 6) * 3 # 经验封顶 18 分 score -= 15 if platform_locked else 0 # 深度绑定单一 SDK 扣分 verdict = "可立项" if score >= 60 else ("先仿真验证" if score >= 40 else "暂缓") return score, verdict # 例:甜区占 3 项,分类任务,不要片上学习,团队有 4 个月经验,未绑平台 print(feasibility_score(3, "classification", False, 4, False)) # (85, '可立项') —— 换成甜区 1 项加回归任务:(15, '暂缓')

⚠️ 一个评审室里的高频混淆值得单独点名:把"暂时性断点"当"结构性断点"(错过窗口)和把"结构性断点"当"暂时性断点"(无限期等待器件突破)同样致命。判断方法可以很简单——问"这个问题有没有已发表的反例"。零梯度有反例(替代梯度),忆阻器精度有反例吗?到目前为止只在低精度容忍场景有。
把三重断点对应到组织能力上,还能得到一张"团队准备度"清单,立项前自查。算法侧:团队里有没有人真正跑通过替代梯度训练(不是读过论文,是调过时间步和发放率正则)?硬件侧:有没有嵌入式背景的人能读懂数据手册里的时序与功耗表?生态侧:有没有人在跟进至少一个开源社区(Lava、SpikingJelly 或事件相机工具链),知道半年内的接口变化?三项全空,建议以"学习型项目"立项——预算按 8.4 路线图的第一阶段封顶,产出物是能力与对账表,而不是产品承诺。三项全有,才有资格谈"产品型立项"。这个清单的本质是把抽象的"生态不成熟"翻译成组织的具体短板,评审会上它比任何愿景陈述都有说服力。
给三类断点各配一个"早期预警信号",让你在项目里能先于事故发现它们。算法断点的预警:训练曲线的验证精度长期低于训练精度太多且发放率异常升高——这是网络在用 brute force 发放补偿信息损失,SNN 版本的"过拟合噪声",出现就该回头检查编码与时间步而不是继续调学习率。硬件断点的预警:映射报告里资源占用每周都在恶化(迭代中网络悄悄变大),或行为对账的偏差随版本单调上升——硬件口径的失配在累积,停下功能开发先做对账。生态断点的预警:你依赖的工具仓库连续数月没有维护者响应,或你用的接口在社区的讨论里被标记为弃用——提前半年换轨,成本最低。预警信号的成本几乎为零,但它们把三类断点从"突然爆发"变成了"提前排期"。
断点清单的正确用法不是劝退,是分类:结构性断点决定你选哪条技术路线,暂时性断点决定你的排期表。混为一谈的项目评审,要么错杀要么纵容。
下一节看三年到五年的前沿动向:哪些断点会被谁、以多快的速度填平。
