本节摘要:轨道是与车轮直接对话的地面结构,高速化的第一道门槛是把平顺性稳定在毫米级并长期保持。本节讲透有砟与无砟两条技术路线、无缝线路的温度力学,以及 TQI 这把量化轨道状态的尺子。读完你能看懂轨道检测报告,并判断一条线路为什么选这种轨道结构。
先做个直觉实验:时速 350 公里的列车每秒前进约 97 米。若轨面有一处 2 毫米的不平顺,车轮碾过它只需几毫秒,悬挂系统根本来不及响应,冲击力直接砸向轮轨双方。轨道工程的全部难度可以浓缩成一句话:把上千公里长的钢制轨道,做到毫米级平顺,再让它在温度变化、地基沉降、日均百万吨荷载冲击下长期保持。这也是第一章轮轨接口那条"接触斑不足一平方厘米"的警告落地的地方。
轨道由钢轨、扣件、轨枕或轨道板、道床几层构成。钢轨国内干线通行动辄 60 公斤每米的标准断面,头顶耐磨、腰身抗弯;扣件是钢轨与下部结构的连接件,要同时提供足够的扣压力和适度的弹性;再往下,才是有砟与无砟的分野。
有砟轨道用碎石道床支承轨枕,成本低、弹性好、养护机具成熟,是普速铁路的绝对主力。它的软肋在高速场景:列车高速通过时道砟会被气流与振动"粉化、飞溅、流动性劣化",平顺性保持周期急剧缩短,养护天窗里捣固车刚整完,跑几天又变形了。时速 250 公里以上,有砟轨道的养护成本曲线开始陡峭上翘。

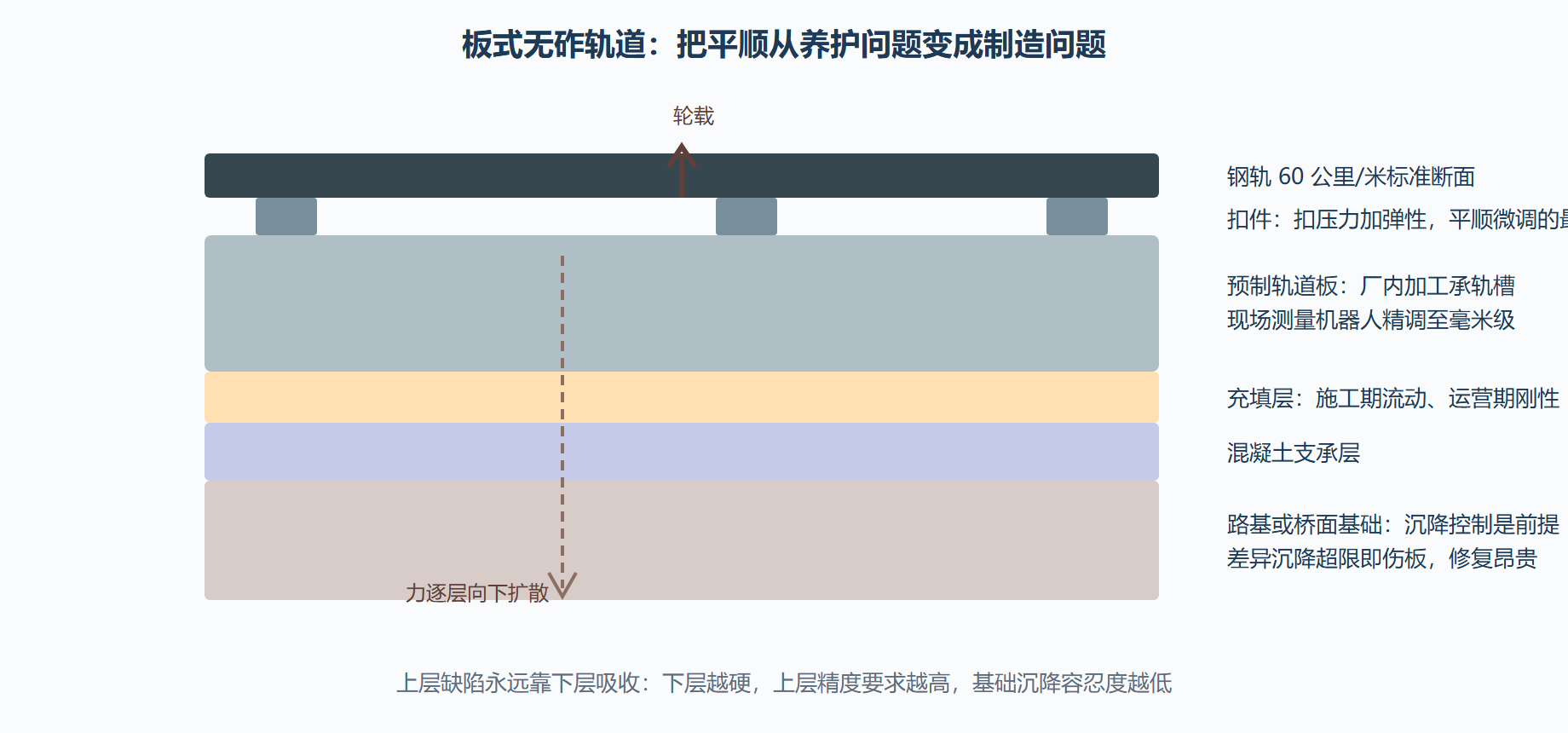

无砟轨道把散粒道床换成钢筋混凝土板,用材料的刚度换平顺的持久。中国高速铁路主用的板式无砟轨道自下而上是:路基(或桥面)上的混凝土支承层、轨道板(厂里预制、现场精调)、板与支承层间的充填层、扣件、钢轨。日本新干线、德国、中国的技术流派在板的形式上各有侧重,但工程哲学一致:把平顺性从"现场养护出来"变成"工厂预制加现场精调出来"。轨道板在厂内用数控机床加工承轨槽,现场用测量机器人按毫米级定位,平顺性天生就在高位。
| 维度 | 有砟轨道 | 无砟轨道 |
|---|---|---|
| 初期造价 | 低 | 高三到五成 |
| 平顺性保持 | 靠高频养护 | 天生高位、衰减小 |
| 养护方式 | 捣固、稳定车作业 | 以更换扣件与精调为主 |
| 弹性来源 | 碎石道床 | 扣件与垫板弹性 |
| 适用 | 普速、客货共线 | 250 公里以上客运专线 |
| 软肋 | 高速下道砟粉化飞溅 | 基础沉降敏感、修复困难 |
无砟路线的代价同样明确:它把"柔性可修"换成了"刚性难改"。桥梁墩台沉降、路基不均匀下沉超过阈值,处理起来要动整个结构层,代价远超有砟地段。这就是为什么无砟轨道对桥隧基础的沉降控制近乎苛刻——也为下一节的桥隧工程埋了伏笔。

高速铁路的钢轨基本都是跨区间无缝线路:五百米长的出厂钢轨在焊轨基地对焊成千米长轨条,运抵现场后与相邻长轨条焊接,区间内几乎找不到接头。乘客听不到"哐当"声,就是这个原因。消灭接头顺带消灭了接头冲击与接头病害,但把一个新问题请了进来——温度力。
钢轨被牢牢扣在轨枕上,热胀冷缩没有出路,温度每变化一摄氏度,一根 60 公斤每米的钢轨内部就积聚约两万牛的轴向力。夏天钢轨温度可比气温高出二十摄氏度,积聚的温度力以数十万牛计,足以把轨道顶弯;冬天则可能被拉断。工程对策是锁定轨温:在轨温处于设计中间值时锁定线路,让温度力围绕零点对称波动,再靠道床阻力和扣件扣压力把钢轨"摁住"。夏季高温时段工务部门盯着轨温安排洒水降温、必要时限速,春节前后集中检查锁定状态——无缝线路的安全边际,是按季节管理的。
道岔是轨道系统里最精密也最脆弱的部件。直向通过没问题,侧向分岔靠可动心轨与大号码辙叉:十八号道岔侧向允许约 80 公里每小时,四十二号道岔能把侧向通过速度抬到 160 公里每小时级别。号码越大,道岔越长,占用站坪越长——站场设计里"道岔号数"与"到发线有效长"是一对必须一起谈的参数,第四章讲行车组织时会再见到它们。
平顺性好不好,不能靠坐车的感觉,要用数字说话。轨道检测车按固定周期对线路做动态检测,采集轨距、水平、高低、方向、三角坑等几何参数,按两百米单元换算成轨道质量指数 TQI——各项标准差的加和。TQI 越小,轨道越平顺;超过管理阈值就列入维修计划。这套思路的意义超出轨道本身:用连续的量化指标替代离散的外观检查,让维护从"坏了修"走向"看趋势修"。第五章的智能运维与预测性维护,源头正是这种指标化体检哲学,而体检的升级版——时速 350 公里的综合检测车——在 5.4 节专门展开。
养护作业则围绕指标展开:捣固车恢复高低水平,稳定车压实道床,打磨车消除轨面疲劳层与波浪磨耗。有砟轨道靠这套组合拳维持平顺;无砟轨道平时几乎不动,需要动时用改锚、注胶、换板等精细手段。养护天窗四小时看似不长,打磨车一晚上能推进十几公里——这就是 1.3 节运力账里那 240 分钟天窗的日常用法。
问:高铁晚上真的停运检修吗?为什么买不到深夜高铁票?
答:是的,午夜零点到四点的综合维修天窗内线路断电、工务电务接触网多专业同时上道。这套安排把检修窗口从白天抢回来,代价是高铁列车不安排跨零点运行——春运加开的夜间高铁属例外,前提是当晚该区段取消天窗,次日相应压缩检修计划。
无砟轨道的毫米级平顺,最后一环是测量。高速铁路沿线布设多级控制网,其中最密的一级沿线路每隔几十米一个控制点,构成贯穿全线的测量骨架;轨道板精调时,全站仪像自动机器人在两三个控制点间自由设站,实时解算每一块板的安装偏差,作业人员按屏幕提示微调,直到偏差进入亚毫米区间。测量、调整、复测的循环,一块板几十分钟,千公里线路就是靠这个节奏铺出来的。
这套体系还有个容易被忽略的后续:运营期的沉降复测。线路开通后,控制网定期复测,把桥梁墩台、路基断面的累积变形纳入台账——2.2 节讲的沉降红线,靠的就是这套测量基础设施在几十年里的持续值守。测量是轨道工程里最不显眼、又最不能出错的专业:所有毫米级的底气,最终都来自控制点的稳定。
