6.2 风险识别与评估


6.2 风险识别与评估

本节摘要:风险管理的核心动作是把模糊的"担心"变成可比较的数字:概率乘后果,进矩阵,分四级,各配各的处置。本节给出识别工具箱(事故树、事件树、FMEA)、风险矩阵的用法与 ALARP 原则的边界。读完你能对任一作业场景做出像样的风险评估,并知道资源该优先砸向哪里。

把风险摆上台面

安全管理最难的一步不是防,而是看见。风险在事件发生前永远以假说形式存在:这段坡道雨天会不会溜车、这道岔检修后会不会误锁——每个担心都有道理,但资源有限,不能见着啥都重兵布防。风险评估的全部意义在于给担心标价:发生的可能性有多大,后果有多重,两者相乘得到一个可与别处比较的数字。有了标价,"先防哪个、防到什么程度"就从吵架题变成了算术题。

标价之前先要识别,工程上有一套成熟工具箱,各有各的用法。**事故树分析(FTA)**从顶上事件倒推:想问"列车冒进信号怎么会发生",就把所有可能导致它的与门或门一层层拆到基本事件,逻辑清晰,适合定量算概率。**事件树分析(ETA)**从初因事件正推:初始故障发生后,每道防线各有一半概率拦住或放行,一路推演到各种结局——它天然与 6.1 节的纵深防御同构,防线独立性的假设在树上一目了然。**失效模式与影响分析(FMEA)**面向设备与工艺:把每个部件的每种失效模式列出来,评严重度、频度、可探测度三因子,相乘得风险优先数,适合维修策略排优先级。三种工具不必都用,按问题的形状选:因果追溯用事故树,防线检验用事件树,清单排优用 FMEA。

风险矩阵与四级管控

识别出的风险放进风险矩阵标价:横轴后果严重度、纵轴发生概率,各分五档,乘积落点决定风险等级。铁路实务里通常划四级,颜色即命令:

风险值 R = 后果严重度 S × 发生概率 P(各按 1 至 5 取档) 示例:某站一间休内的道岔检修作业 后果 S = 4(若误办进路可致列车冲突,后果严重) 概率 P = 2(有双人复核与联锁保护,概率较低) R = 8 → 落入"较大风险"档 → 纳入段级管控清单 附加措施:作业前后双人核对、登记销号、信号员复核确认
等级 颜色 处置逻辑 管控层级
重大风险 立即停用或整改,专项方案 路局及以上挂牌督办
较大风险 限期管控措施升级,重点盯防 专业部门管控
一般风险 常规措施维持,纳入日常检查 站段管控
低风险 保持现状,周期性回顾 班组自主管理

分级管控的精髓在责任上移:风险越大,管控层级越高——红色风险由路局挂牌,蓝色风险班组自治,避免"层层下压、无人负责"。

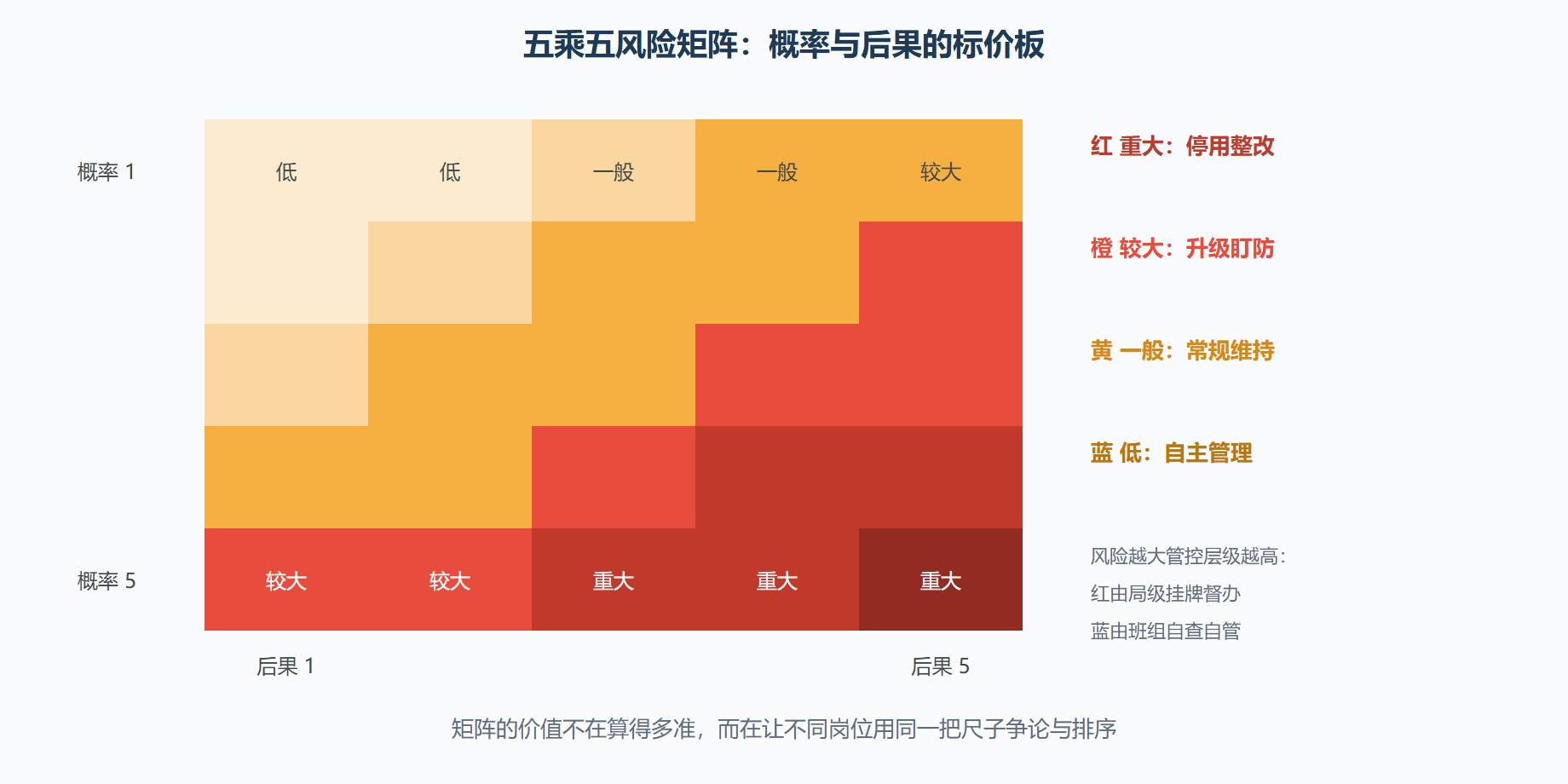

图 6-2:风险矩阵与四级管控落点

图 6-2:风险矩阵与四级管控落点

ALARP:防到什么程度算够

风险管控的天花板问题由 ALARP 原则回答——风险应降至最低合理可行水平。它把风险分成三个区域:上部不可接受,无论代价必须消除;下部广泛可接受,维持常规管理即可;中间区域是灰色的"合理可行带",投入要与降险效果权衡,直到再加钱的边际降险不再划算。ALARP 的价值是给了"安全投入何时见底"一个可辩护的标尺——无限投入安全在资源上是幻觉,合理可行才是可持续的姿态。它也标注了管理的红线:灰色区域的每一次降险取舍都必须留痕,为什么做到这里为止、依据是什么,白纸黑字可复查。

方法论的最后一块拼图是动态性。风险评估不是编手册时的一次性作业:新线开通、新型装备上线、事故教训、季节转换都是重评触发点。6.3 节的应急处置预案,就是建立在"承认残余风险存在"的前提上的——矩阵降不到蓝色的风险,就要准备好兜底方案。

本节要点回顾

  • 风险评估的本质是为担心标价:概率乘后果,让"先防哪个"从吵架题变算术题;
  • 工具按问题形状选:因果追溯用事故树,防线检验用事件树,清单排优用 FMEA;
  • 风险矩阵四级管控的核心是责任上移:红橙黄蓝对应从局级挂牌到班组自治的管控层级;
  • ALARP 原则给出安全投入的边界:不可接受区必须消除,合理可行带逐项留痕;
  • 风险评估是动态作业,新装备、新线路、事故教训与季节都是重评触发点。

常见问题

问:概率很难估计时,风险矩阵还有意义吗?
答:有,但要换用法。概率不可靠时可以用后果主导的保守策略:后果定五档,概率按"有没有已有防线"取档,宁可把风险评重也不评轻——矩阵此时是沟通与排序工具,不是计算器。它的价值在统一尺子,不在数字精确。

一次换季重评的现场

风险评估的动态性,跟一次汛期前的换季重评看得最清楚。山区线路的工务车间在雨季前把风险台账拉出来逐条过:去年的水害点、边坡位移监测的趋势、新发现的坡面溜坍痕迹,逐项更新概率档位——去年只是黄档的坡面,因为监测曲线斜率变陡,这次升为橙档,管控措施随之升级:加密监测频次、雨中出巡的雨量阈值下调、预置抢险队伍的位置改到更近的站点。重评会开完,输出不是会议纪要,而是更新后的台账与一张汛期作战图。

这个场景揭示了风险评估真正的运行形态:它不是咨询报告里的一次性建模,而是一线班组按周期滚动的小步修正。方法的门槛也因此在纪律而不在技术——五乘五矩阵谁都会画,难的是每个雨季都真的把台账翻出来重画一遍,且升档真的带来资源变化。6.2 节正文说风险评估是动态作业,落到实处就是这种年复一年的换季节奏:风险管理的成熟度,藏在两次雨季之间台账变厚变薄的过程中。

看不见的风险:从报告到模型

风险清单上最危险的项目,往往是还没人报过的那种。成熟体系对付"看不见的风险"有两个来源。其一是未遂事件报告:旅客差点被夹、列车差点冒出、设备差一点失效——这些"差一点"都是免费的学费,报告文化决定学费收不收得到。其二,用数据挖掘代替人眼:把历史运行、检修、监测数据放在一起做关联分析,找出人脑想不到的风险组合——某型号部件在特定线路区段的故障率异常、某类作业在特定时段的差错集中度。数据不会喊"这里危险",但它会把概率分布的异常角落照亮。

两个来源的产出汇入同一个出口:更新风险台账、调整矩阵档位、触发管控升级。6.2 节正文说评估是动态作业,这一段就是动态的燃料补给。一个体系的评估质量,短期看方法对不对,长期看燃料足不足——报告通道是否畅通、数据底座是否完整,决定了风险清单能不能比事故领先一步。
