7.1 规划与设计:在不确定中下注


7.1 规划与设计:在不确定中下注

电网规划要在负荷预测、电源布局、政策走向都充满不确定性的条件下,为十五年到三十年后的电网下注。本节看预测为什么总不准、N-1 准则如何给"赌错了"买保险、以及"建线路还是建储能"这类新型比选题怎么做。

预测:注定不准仍要做

规划的第一输入是负荷预测,而它的历史战绩相当狼狈:高估时造出利用率低下的"大白象"工程,低估时陷入缺电限电。2000 年代初中国重化工业爆发期,负荷连年两位数增长,多条特高压工程的论证正是基于"增长将持续"的预测;而 2015 年前后增速换挡,部分电源装机出现阶段性过剩。如今的预测更难:电动车、热泵、电解铝、数据中心(AI 训练集群单个园区负荷可达 GW 级)都是"政策敏感型负荷",规划师实际在预测政策。

应对之道不是把预测做准(不可能),而是让方案对误差鲁棒:场景法(高中低多情景并列) +N-1 准则留裕度 + 模块化设计保留扩展接口。规划从"求最优解"变成了"求无悔解"。

N-1:为赌错买的第一份保险

N-1 准则要求任一元件(线路、变压器、机组)退出时,系统仍能保持稳定并输送全部负荷,不切用户、不过载。它是电网设计的第一安全底线,也是规划预算的隐形推手——双回线、双主变、环网结构本质上都是为 N-1 付的钱。更进一步的关键断面还有 N-2 校核(如同一走廊双回同跳)。第 4.2 节三道防线处理的是 N-1 失守之后的世界,而规划阶段的 N-1 就是尽量让系统永远活在前两道防线之前。

新型比选题:线路 vs 储能

传统规划只有一道主菜:哪里堵就建线。现在多了备选:受端装储能削峰、需求响应、柔性输电(串补/移相器/背靠背)。比选的框架是把"输电走廊扩容"与"替代方案组合"放在同一时间轴上比净现值:

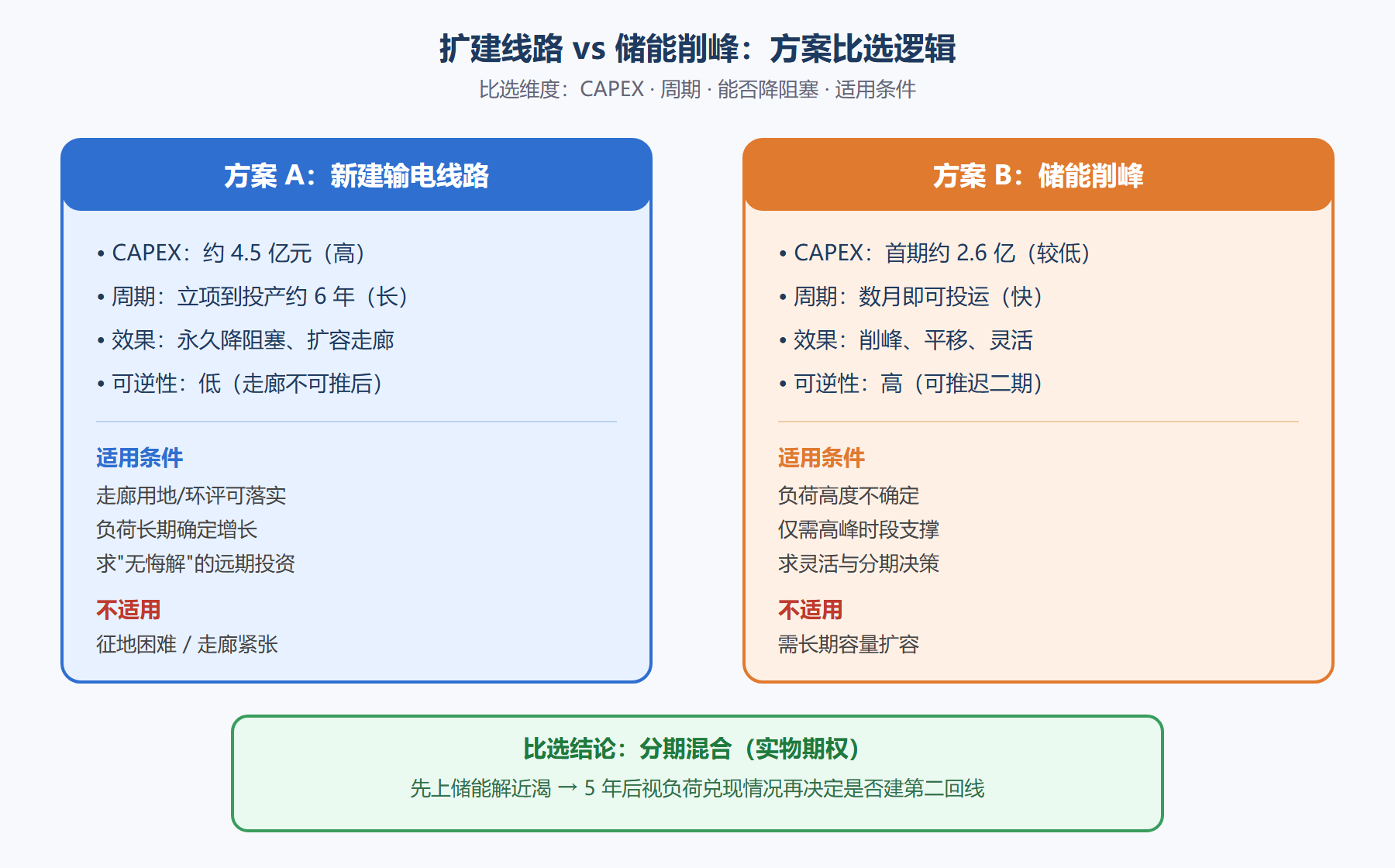

图 7-1 扩建线路 vs 储能削峰的方案比选逻辑

图 7-1:扩建线路 vs 储能削峰的方案比选逻辑

图 7-1:扩建线路 vs 储能削峰的方案比选逻辑

设计:把约束拧成一台机器

初步设计阶段,各专业在同一片场地上互相角力:电气一次(主接线、设备选型)要绝缘距离,土建要结构受力与地基,继电保护与通信要电缆通道,消防要防火间距,环评要噪声与电磁场限值。总图布置就是这些约束的谈判结果。选型里最典型的取舍是主设备裕度:变压器按 20 年负荷规划选容量,多买裕度多花钱、少买裕度日后增容改造更贵——本质还是第 7.1 开头那道不确定性题目在设备层的重复。

本节要点回顾

  • 预测注定不准,规划的目标从最优解转向无悔解:多情景、留裕度、可分期。
  • N-1 是为赌错买的第一份保险,双回线与环网都是它的账单。
  • 线路 vs 储能的新比选让"不确定性分期"成为可能,混合方案常胜纯方案。
  • 设计是跨专业约束的谈判,总图布置就是谈判结果的物化。

动手计算:线路与储能的十年净现值比选

某 220 kV 断面高峰潮流 380 MW,线路热稳限额 400 MW,预计十年后需求升至 480 MW。方案 A 新建第二回线路:投资 4.5 亿元,寿命 30 年;方案 B 受端装 100 MW/400 MWh 储能削峰:投资 4 亿元但按两轮更换电池计 20 年寿命,另需年运维 2000 万元。只在每年约 100 个高峰小时起作用的前提下算十年净现值(折现 6%),两条路线的差距取决于储能的残值与线路的远期容量冗余——比选结论往往是"分期混合":先上储能解近渴,五年后视负荷兑现情况再决定是否建线。

# 方案 A(建线) vs B(储能) 十年成本净现值比较 r = 0.06 def npv(costs): # costs[t] = 第t年支出 return sum(c / (1+r)**t for t, c in enumerate(costs)) A = [4.5e8] + [5e6]*10 # 建线 + 线路年运维 B = [2.6e8] + [2.4e7]*10 # 储能首期 + 年运维(含电池衰减补贴) print(f"方案A 净现值 {npv(A)/1e8:.1f} 亿元, 方案B {npv(B)/1e8:.1f} 亿元") # 若第6年负荷兑现不足, B 可推迟第2期 1.4 亿 —— 实物期权价值未计入上式

数据档案:规划的时间层次与工具

层次 视野 输入 输出 核心工具
电源规划 15-30 年 负荷、能源政策 电源组合 容量扩展优化
电网规划 5-15 年 潮流预测 网架方案 潮流+N-1 校核
配网规划 1-5 年 台区负荷 馈线改造 可靠性成本分析
年度方式 1 年 检修计划 运行方式单 安全校核
一座 500kV 变电站从立项到投产的典型时间线 第 0-2 年 负荷论证与站址比选(3 个候选址, 环评/用地/接入系统三堂会审) 第 2-4 年 可研批复、初步设计、主设备招标(主变交货周期 18-24 个月) 第 4-6 年 土建施工、电气安装、调试验收 第 6 年 投产启动, 负荷却在等待期已部分迁移 —— 规划的时滞是常态而非事故

这条时间线解释了本节标题里"下注"二字的分量:从论证到投产的六年里,负荷、电价、政策都可能翻面,规划师能做的是把每一个不可逆决策(站址、走廊)尽量推后、把可逆决策(电池更换、扩建间隔)尽量提前——不确定性管理的颗粒度,就是规划专业成熟度的刻度。

再展开讲"无悔解"的三个操作特征,供读者在真实规划报告里识别。其一,方案间保留转换通道:站址按远期规模征地但首期只装两台主变,预留第三台间隔,负荷兑现后扩建,不兑现也不浪费。其二,决策点显式标注:好报告会把"五年后视负荷决定是否建第二回"写成一棵决策树,每条枝上标明触发条件,而不是含混地说"适时建设"。其三,责任与弹性挂钩:把裕度给足的方案造价更高,规划师要能向评审者说明每亿元裕度买到的是哪种风险的豁免,而不是笼统要求"安全一点"。这三条不是理论修养,是规划文件能否通过投资评审的实务门槛。

再以时间轴收束本节:规划年度循环通常以"负荷预测-建议方案-校核论证-纳入储备库"为节拍滚动,设计阶段则接续开展可研、初设、施工图三级深化。每一级深化的信息成本递增、变更代价递增,因此"重要决策尽量前移、可逆决策尽量后置"同样是设计阶段的管理原则——它正是本节开头那句"在不确定中下注"的执行细则。
