3.1 车站作业内容与流程 语法的最小单位是句子,车站作业的最小单位是"作业钩与进路"。本节把车站每天都在重复的两类动作——接发列车与调车——完整拆开,看清每个动作的次序、耗时与安全控制点。后面两节的能力核算与技术站组织,全部建立在这套流程知识上。 本节摘要:接发列车作业按办理闭塞、准备进路、开放信号、接车监视、区间开通的闭环展开;调车作业包含解体、编组、摘挂、取送四类,分推送与溜放两种基本方式。流程次序本身就是安全设计,跳步或并步都是事故源。 站里的一天从哪里开始 车站行车工作的日历不是零点到二十四点,而是以班为单位:日班与夜班交接后的头一件事是读班计划——今天图定接发哪些车、到发线怎么占用、哪几个时段有集中到达、天窗点内哪些道岔停用。

3.1 车站作业内容与流程

语法的最小单位是句子,车站作业的最小单位是"作业钩与进路"。本节把车站每天都在重复的两类动作——接发列车与调车——完整拆开,看清每个动作的次序、耗时与安全控制点。后面两节的能力核算与技术站组织,全部建立在这套流程知识上。

本节摘要:接发列车作业按办理闭塞、准备进路、开放信号、接车监视、区间开通的闭环展开;调车作业包含解体、编组、摘挂、取送四类,分推送与溜放两种基本方式。流程次序本身就是安全设计,跳步或并步都是事故源。

站里的一天从哪里开始

车站行车工作的日历不是零点到二十四点,而是以班为单位:日班与夜班交接后的头一件事是读班计划——今天图定接发哪些车、到发线怎么占用、哪几个时段有集中到达、天窗点内哪些道岔停用。班计划之下滚动生成阶段计划(三四个小时一轮),再细化成每钩调车的作业计划。三级计划的口径统一指向一件事:让咽喉与到发线的时间开销对得上账。这个计划体系在 3.3 节还会以技术站的规模再现,这里是它的最小版本。

接发列车:一个闭环走完才叫安全

接发一列车,程序上是一个不能跳步的闭环。以接车为例:邻站请求闭塞(或按自动闭塞直接追踪进入)→ 车站值班员确认接车进路空闲、到发线可用 → 排列接车进路并锁闭道岔 → 开放进站信号 → 监视列车整列到达、停于警冲标内方 → 关闭信号、解锁进路 → 向邻站与调度员通报区间开通。发车方向对称地走一遍,多出"确认旅客乘降与装卸完毕、列车尾部标志齐全"等环节。

流程次序本身就是安全逻辑的物化。先排进路再开信号,保证信号开放时道岔位置正确且锁闭;先监视整列到达再开通区间,保证不会把还有半个车身的区间当作空闲放给下一趟。信号、联锁、闭塞三大设备在流程里各司其职(第 10 章会统称为三道技术防线),而流程的最后一环永远是"人核对、人通报"——设备负责防止忘记,人负责确认现实。

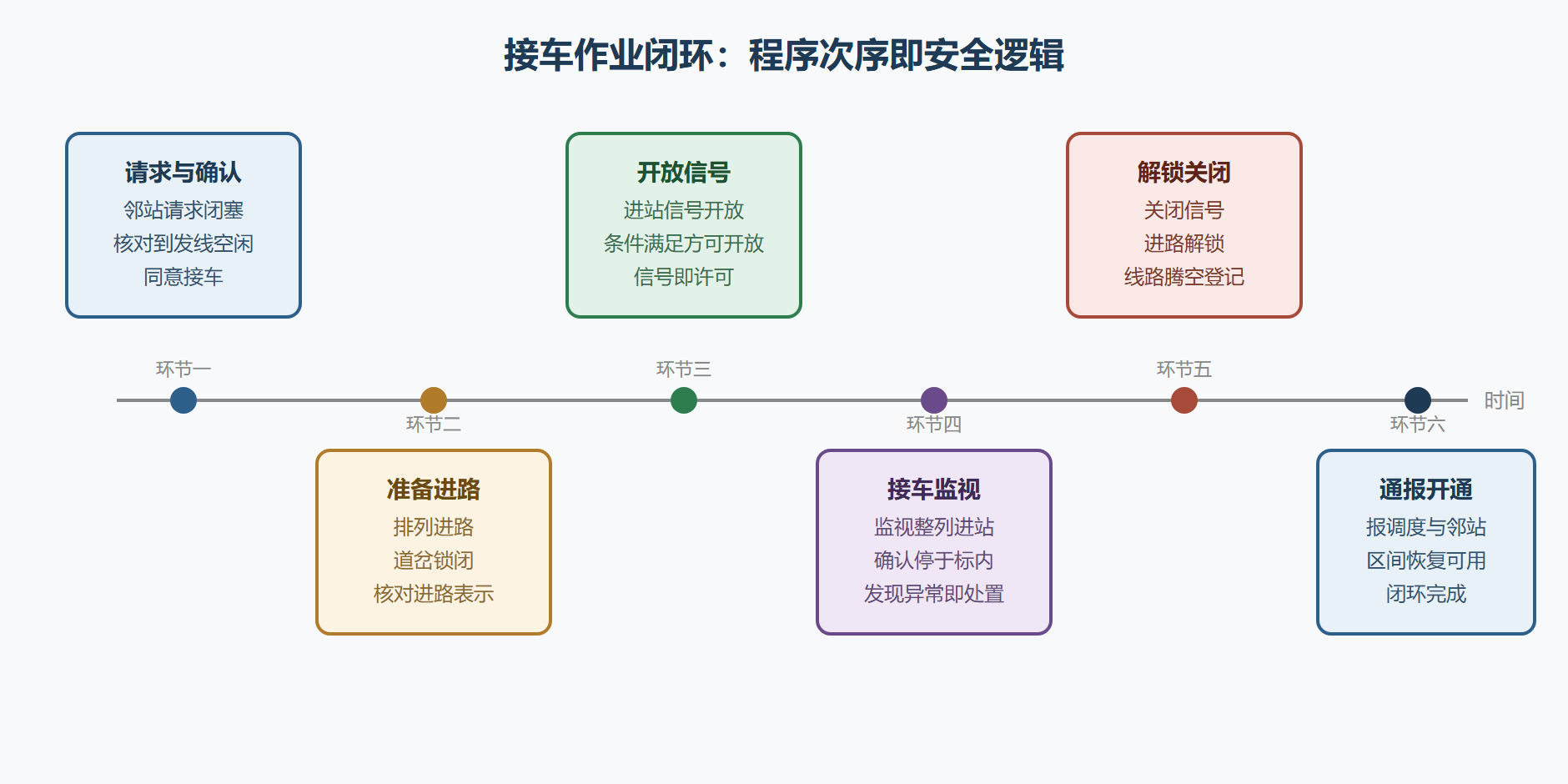

图3-1 接车作业闭环与时间轴

图3-1 接车作业闭环与时间轴

调车作业:车辆在地面上下的重新排版

接发列车搬运的是整列,调车作业搬运的是"部分"。按目的分四类:解体把到达车列按去向拆散;编组把同去向车辆连成新车列;摘挂在中间站甩下或挂上部分车辆;取送把车辆送到装卸线、机务段等作业地点。按方式分两类:推送调车机车在尾部推着车辆走,安全稳妥但效率一般;溜放调车机车加速后减速,让被摘的车组凭惯性自己溜向指定线路,效率高、风险也高。

解体作业的放大版是驼峰:到达车列被推上峰顶,连挂员按计划提钩,车组顺着陡坡自行溜下,靠道岔自动集中与调速设备分进各自的编组线。驼峰解体一钩车只需十几秒,是编组站效率的命根子,5.2 节讲编组计划时你会看到它如何制约"去向数"——每个编组去向都要占一条调车线,去向越多,集结越散、驼峰越忙

调车的安全控制点与接发不同:它发生在"活"的车辆之间,防的是溜逸、冲突与挤岔。计划传达(每钩作业前口头或无线设备复诵确认)、速度控制(溜放限速、连挂速度严控)、防溜措施(停留车须拧紧手制动机或放置铁鞋)是三道日常防线。新人最易轻视的是防溜——车辆自己"走"起来的事故并不罕见,而且几乎都出在"就停一会儿"的侥幸里。

一个案例:会让站的两分钟是怎么省出来的

背景。某单线区段中间站,两股到发线,图定每天有十余对会让。车站值班员发现下行货物列车经常"压着点"办完接车手续,一旦邻站早发两分钟,本站就要临时变更进路,忙乱且埋隐患。

操作。值班员与调度员商定了一组标准化动作:接车预告提前到列车越过上一区间四分之一时完成;接车进路在列车过预告信号机时就预先排好(联锁条件下不影响安全锁闭逻辑);会让完毕后,发车作业与运行计划核对并行进行,而不是串行等完。整个过程没有减少任何安全环节,只是把"可以提前做的确认"从串行改为并行。

结果。每列车在站内的组织时间平均缩短两分来钟,单线区段全天的会让总耗时压缩明显,相当于凭空多出半个区间时段的能力。

解读。这个案例说明车站作业优化的典型思路:安全环节一个不减,非安全环节尽量并行。流程优化的空间不在规章的缝隙里投机,而在对"哪些动作必须串行"的精确理解——这恰好是 3.2 节能力计算中"占用时间取值"的现实来源。

变式。同样的思路放到调车:把解体计划与到达预告衔接,车列一进到达场,驼峰调车长手里的计划已备好,机车连挂不等减速完毕即可启动。技术站每天上万钩的作业里,每钩省十几秒都是可观的量。反面的教训同样存在:某站曾为抢时间把调车计划变更改成"口头捎话",一次变更未传达到位就多走了一钩,挤出的几分钟全部赔进事故调查——并行有边界,留痕是底线。

常见误区与现场追问

误区一:把接发车流程理解为"走形式"。 闭环里的每个确认都在为上一环节的输出背书。跳过复诵省下的十秒钟,事故调查时会被写进"违章作业"四个字——流程的冗余是设计出来的,不是效率的敌人。

误区二:调车计划可以临场改。 计划变更必须重新传达、重新复诵,这是调车事故复盘里最常被追溯的环节。现场最危险的一句话是"直接这么干就行"——变更没有留痕,责任链就断了。

误区三:会让等待是纯浪费。 会让等待是单线能力的实现方式本身:没有等待,就没有交会。能压缩的是无效等待(预告晚了、进路排晚了),不是等待这个概念。

现场追问:无线调车设备普及后,口头复诵还必要吗? 必要,形态变了而已。设备把语音变成按键确认,但"指令被明确接收"这个闭环一环不能少。技术改变的只是载体,闭环本身是组织的安全基因。

本节要点回顾

  • 接发列车是闭环流程:请求—确认—进路—信号—监视—开通,次序即安全,跳步即风险。
  • 调车四类目的、两类方式:解体编组摘挂取送,推送与溜放;驼峰是溜放的工业化放大。
  • 三级计划体系:班计划定盘子,阶段计划管节奏,调车计划落到每一钩。
  • 安全环节不可并行,非安全环节尽量并行,这是压缩站内时间的正道。
  • 防溜是调车特有的安全底线,停留车辆必须采取防溜措施,没有例外。

作者与出处
