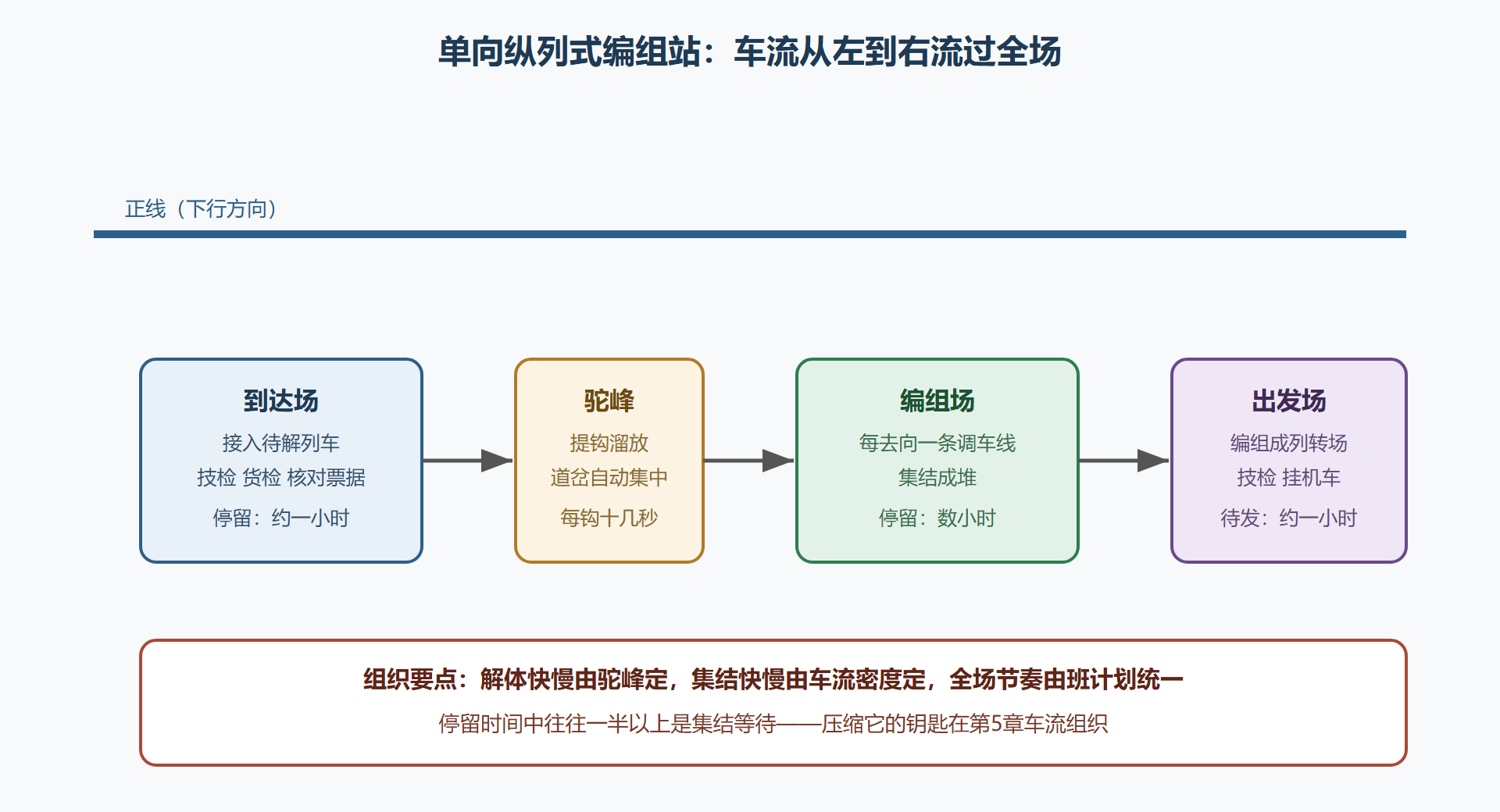

3.3 技术站作业组织 中间站的作业是单词,技术站的作业是整段长句。本节走进区段站与编组站,看车辆从进站到出站要经历哪几个车间、停留时间花在哪里、班计划如何像乐谱一样指挥全场。第 5 章的编组计划能不能落地,最终都要在这座工厂里兑现。 本节摘要:技术站以到达、解体、集结、编组、出发五大环节吞吐车流,对应到达场、驼峰(或牵出线)、编组场、出发场的场区布局;组织核心是三级计划体系与车辆停留时间的压缩。作业与等待的占比结构,是评价技术站组织水平的透视镜。 一列车在技术站的一生 货物车辆从进技术站到出技术站,走的是一条固定的流水线。到达作业:列车接入到达场,进行技术检查与货运检查,核对票据;解体:车列按去向拆散,经由驼峰溜放进编组场各条调车线;
中间站的作业是单词,技术站的作业是整段长句。本节走进区段站与编组站,看车辆从进站到出站要经历哪几个车间、停留时间花在哪里、班计划如何像乐谱一样指挥全场。第 5 章的编组计划能不能落地,最终都要在这座工厂里兑现。
本节摘要:技术站以到达、解体、集结、编组、出发五大环节吞吐车流,对应到达场、驼峰(或牵出线)、编组场、出发场的场区布局;组织核心是三级计划体系与车辆停留时间的压缩。作业与等待的占比结构,是评价技术站组织水平的透视镜。
货物车辆从进技术站到出技术站,走的是一条固定的流水线。到达作业:列车接入到达场,进行技术检查与货运检查,核对票据;解体:车列按去向拆散,经由驼峰溜放进编组场各条调车线;集结:同去向车辆在各自线路上慢慢聚成够一列车重量的"车堆";编组:把集结成的车堆连挂成列、完成转场;出发作业:出发场内再次技检、接发车作业、挂机车驶离。
五大环节之间靠什么衔接?靠计划。班计划按日定出本班应到达、解体、编组、出发的列车数与车流推算;阶段计划把任务切到三四小时,具体到"哪条线编哪个去向";调车作业计划则精确到每一钩。三级计划的推算依据是车流推算——按列车到达时刻与作业时分标准,推演出各条编组线上车数随时间的涨落,提前发现"某去向车辆将不足成列"这类问题。
各环节的时间消耗还有一个容易被忽视的特征:方差不同。到达技检与出发作业的时分相对稳定,解体与编组的耗时会随车列构成大幅波动——满轴车列与零散车列的解体时间能差出一倍。这意味着技术站的能力核算不能只用平均时分,还得看车列构成的分布;排计划时给解体环节留的弹性,要比给出发环节更大。分布思维在这里第一次显出威力,第 6 章的空隙设计会再次用到它。

车辆在技术站停留的总时长,通常被拆成"作业时间"与"等待时间"。作业时间(到达技检、解体、编组、出发作业)由设备与劳动组织决定,改进靠提效;等待时间(待解、待集、待编、待发、待挂)由车流衔接决定,改进靠组织。多数编组站的统计里,等待占比过半,其中又以集结等待最肥厚——你没法命令车流快点长齐一个列。
于是技术站组织水平的分水岭,就在"等待"能否被管理。常见抓手有四个:流水衔接,让到达高峰正好喂饱驼峰、编组完成正好赶上出发线束,减少环节间的排队;车流接续,班计划里明确"某去向在几点几分前必须集够多少辆才能保证图定出发",倒推解体顺序;作业干扰隔离,把取送调车安排在驼峰作业的波谷,防止互相卡咽喉;尾组处理,对不满轴的车流灵活组织"合并去向"或延后一班,宁慢勿空。
背景。某编组站计划开行去往南方某编组站的直达列车,图定 21 时 40 分出发,牵引定数四千吨、约五十辆。按车流推算,19 时编组场该去向线上只有三十二辆——缺口十八辆。
操作。值班主任在班计划推算表上找到了缺口来源:一列来自北方的到达列车预计 17 时 20 分接入,其中编挂该去向车辆十二辆;另有邻站一列摘挂列车带回该去向六辆,预计 18 时 50 分到。于是安排:到达列车优先解体、该去向车组最先溜放;摘挂列车的六辆到站后直接在到发线由调机取送,不再过峰,以免驼峰高峰期排队。
结果。20 时 10 分该去向线集结五十一辆,超过定数;20 时 30 分转场编组,21 时 05 分转入出发场,21 时 40 分正点出发。
解读。这趟正点出发背后是三个动作:提前十二小时的推算发现问题、解体顺序的重排保住了时间、一次"不过峰"的路径优化绕开了瓶颈。技术站组织的大部分价值不在忙碌的现场动作,而在计划桌上的这种推演——车流是流动的账,账算得清,现场才动得准。
变式。若十八辆缺口最终没有补齐,备选动作是"欠轴延后"或"改开区段列车":把车流交给下一个较近的编组站再改编。选择取决于后续区段的能力与总运到期限,这正是第 5 章编组计划要在"直达"与"改编"之间反复权衡的日常版本。
再往深处看一步,这个案例还暴露了技术站组织的一个放大效应:一次解体顺序的重排,受益的不只是那一趟直达列车——它保住了出发场的正点占用计划,也就保住了当晚后续每一趟出发的兑现率。技术站的计划彼此咬合,计划桌上的一个聪明动作会顺着时间轴放大成整晚的顺遂;同理,一个将就的动作也会放大成整晚的追赶。这正是为什么技术站的值班主任岗位要由最熟悉车流的人担任,而不是最资历的人。
误区一:技术站效率等于驼峰解体速度。 驼峰只是五大环节之一,多数编组站的停留时间大头在集结与等待。把投资全押在解体设备上,而车流衔接依旧松散,是历史上有名的改造误区。
误区二:编组线越多越好。 每条线都要养护与回空管理,线多而去向少,造成车辆分散、连挂作业增多。调车线数量应与去向方案匹配,这又回到 5.2 节的天平。
误区三:班计划是一天定一次的静态文件。 实际执行中阶段计划滚动修订,班计划的权威在于目标总量与边界约束,而不是一成不变的时刻明细——计划的刚性要分层次,这也是它与运行图(刚性更强)的区别。
延伸辨析:区域性编组站与地方性编组站的分工。 区域性编组站承担跨局车流的改编,去向远、直达比例高;地方性编组站服务城市群内部的小运转与取送,节奏快、批次碎。两者的作业组织侧重完全不同,用同一套考核指标去套,会逼出变形的作业行为——组织制度的颗粒度要与网络层级匹配。
