8.2 重载铁路行车组织特点


8.2 重载铁路行车组织特点

高铁把"线"用到极限,重载把"车"做到极限。当一列车的重量以万吨计、长度超过两公里,它就不再是一件运输工具,而更像一座移动的工程——牵引、制动、线路、装卸都要围绕它重新设计。本节讲重载世界的组织法则,以及这些法则如何改写前七章的默认设定。

本节摘要:重载运输分单元式与组合式两种模式;大编组带来规模经济,也带来制动距离延长、纵向冲动与线路负荷三大工程约束,多机同步操控(Locotrol 类技术)是安全的核心保障。重载组织倾向于专线专用、循环运转、装卸直连,把通用组织方法里的"改编"环节压到最少。

两种模式:单元式与组合式

单元式重载:固定车底、固定货种、固定径路,从装车点漏斗装车直发卸车点翻车机卸车,全程不解编——整列像一艘定线货轮往返。煤矿外运专线是典型场景,车辆多为专用敞车,回程以空车整列返回。组合式重载:把两列及以上普通重量的列车首尾合并成超长列车运行,到前方技术站再分解续行——它本质上是对 5.2 节"并车"手法的工程化放大,在既有能力饱和的通道上快速扩充单列规模,不必等专用车辆与专用线路到位。

两种模式的组织气质不同:单元式追求"循环的极致",装卸点、区间、机车、乘务全部围绕固定节奏校准;组合式追求"合并的收益",关键功课在合并站与分解站的作业组织,以及合并后列车的操纵与制动管理。

还要补一个重载组织的前提认知:装卸点不是客户,而是运行图的合著者。漏斗式装车楼装满一列车的时间、翻车机卸空一列车的时间,直接决定单元列车的周转节奏;装卸能力不匹配,车底就在途中或港前积压。所以重载线的班计划要把矿区装几列、线上跑几列、港口卸几列三本账对齐——只有货源与装卸都稳定的通道,才养得起这套精密循环,这也是重载多见于煤炭矿石等大宗货流的原因。

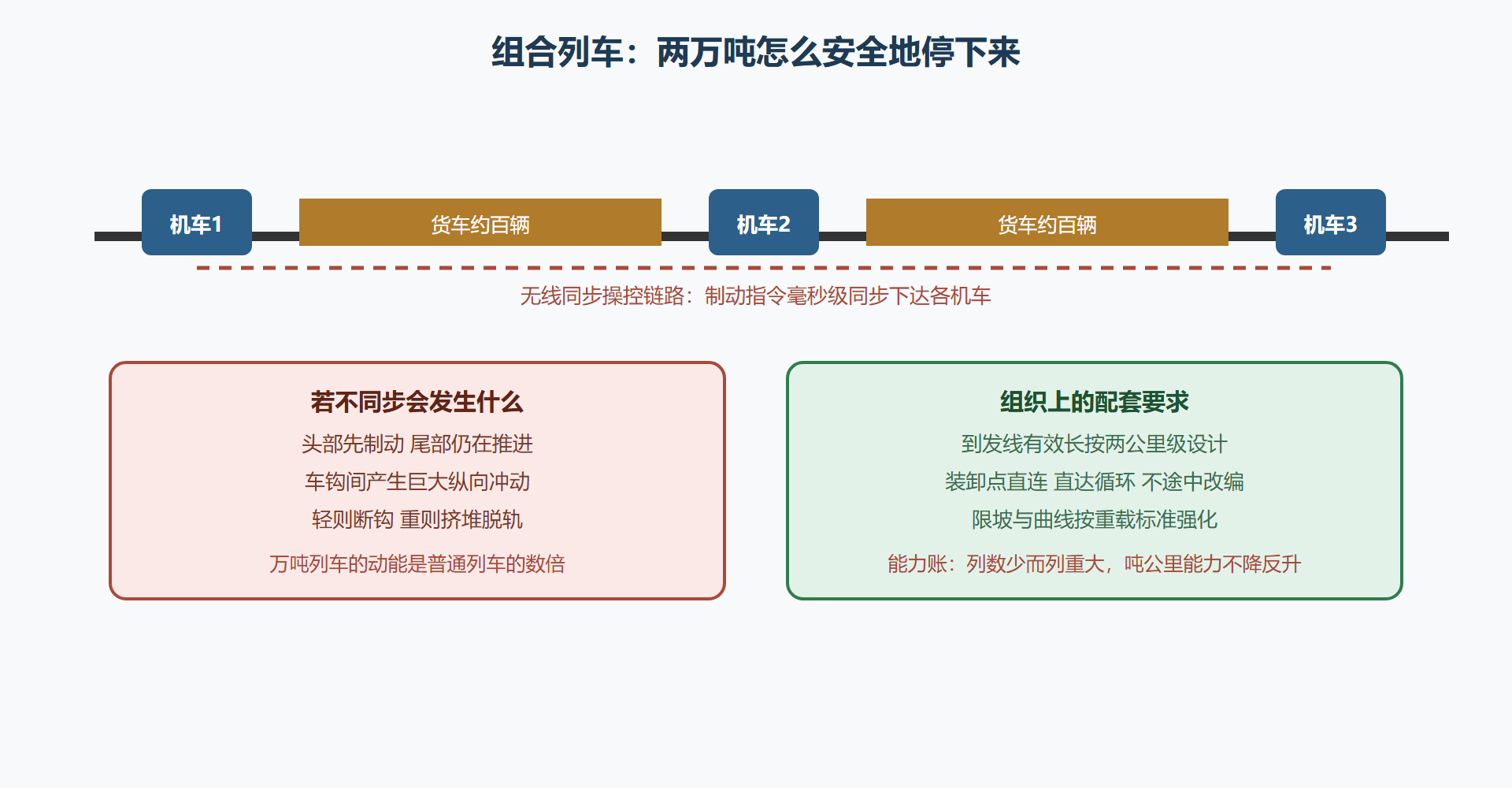

图8-2 组合重载列车与同步操控示意

图8-2 组合重载列车与同步操控示意

同步操控:重载安全的命门

普通列车的制动靠机车统一控制全列空气制动机,列车短时差可以忽略;两公里长的列车不行——制动波沿风管传播有秒级延迟,头尾响应错开的那几秒里,前部已经减速、后部还在推挤,车钩承受的纵向力足以断钩。工程解法是多机分布式动力与无线同步操控:数台机车分散布置在列车头部、中部、尾部,由主控机车通过无线链路同步发布牵引与制动指令,让整列"同时用力、同时松劲"。这套系统让组合列车在长大下坡道上的循环制动成为可能,是重载列车从纸面走向亿吨运量的关键一环。组织上它带来新的检查项:同步链路的地面试验、分相区内的同步保持、以及某台从控机车失联时的降级预案——每一项都写进了重载线的作业标准。

一个案例:通道饱和后的组合化改造

背景。某煤运通道原按万吨单元列车组织,日均开行列数已贴能力上限,运量需求还要增长三成;新建双线的投资周期远水难解近渴。

操作。运输部门选择组合化过渡方案:在具备两公里到发线的枢纽站增设合并作业——两列万吨单元列车合并为两万吨组合列车,通过最紧张的山区困难区段后,在前方编组站分解恢复单元编组。配套动作有三:困难区段的双机改三机牵引并加装同步操控;合并站与分解站的接发车、技检流程按超长列车重排;运行图在该区段按"组合线"重新铺画,列数减半、列重翻倍。

结果。通道吨公里能力提升约七成,需求增量被消化;代价是合并与分解各增加约四十分钟的作业时间,以及组合运行期间的操纵与设备管理强度上升。

解读。这个案例演示了重载组织的核心运算:列数与列重的乘积才是能力的真身。当列数被区间锁死,加列重就是唯一出口;而加列重的每一分钱,都要投在制动、线路与作业流程的配套上——能力从不是免费的参数,它是整条技术链条的合数。

变式。若通道还有富余区间能力但装车点分散(凑不满整列万吨),答案反过来走"集配化":开行短编组集配列车在装车点间巡回取重,送到技术站集中编发。组织形态始终跟着货源与能力约束的组合形态走。

常见误区

误区一:重载就是多挂车辆。 多挂只是表象,重载是一整条技术链的升维:车辆强度、制动系统、线路结构、桥隧承载力、装卸设备、到发线长度、乘务操纵规程——任何一环不匹配,"多挂"立刻变成事故预案。组合化改造案例里那些配套动作,就是这条链的清单。

误区二:列重越大越经济。 列重的边际收益递减、边际成本递增:超过一定长度后,技检时间、故障概率、装卸匹配难度上升的速度超过吨公里成本的下降速度。最优列重是工程与经济联立的解,不同线路的答案不同。

误区三:重载线能力一定强。 列数少意味着运行线的"粒度"很粗,可调整性反而差:一列万吨晚点,区间就空出一个大洞,别的车填不进来。重载线的组织追求的是"绝对准点"而非"灵活调整"——这是它与普速货运线在气质上的根本差异。

延伸问答:重载组织的两个现实问题

问题:组合列车在中间站怎么会让与越行?

原则是尽量不让:组合列车运行线按"通道级"安排,避开与其他列车的交叉需求;到发线有效长不足的中间站,不具备停的组合列车条件,越行方案在选线阶段就绕开这些站。不得已需要待避时,必须预先选定两线均满足有效长的车站——这些约束全部写进运行图,而不是留给临场。

问题:冬季和雨季,重载组织要额外注意什么?

制动与黏着对天气最敏感。冬季钢轨面薄霜让黏着系数下降,牵引与制动距离都要重新校核,循环制动的坡道耗风量增大;雨季则要防路基与道床状态的渐变。相应的组织动作是季节性的限速与列重调整——重载线的运行图因此常有"冬图"与"夏图"之分,天气在重载世界里是图定参数,不是临时变量。

本节要点回顾

  • 单元式求循环极致,组合式求合并收益,模式选择取决于货源形态与通道约束。
  • 同步操控是重载安全的命门:多机分布式动力加无线同步,解决制动一致性与纵向冲动。
  • 配套是硬约束:两公里到发线、装卸直连、限坡强化,缺一项万吨列车就不成立。
  • 能力真身 = 列数 × 列重:列数锁死时加列重是唯一出口,且必须整链配套。
  • 重载组织把"改编"压到最少,与 5.2 节直达化是同一逻辑在极端条件下的完全体。
