3.2 发射场与发射流程


文档摘要

3.2 发射场与发射流程 本节摘要:发射场是连接火箭与目标轨道的地面枢纽,其选址由纬度、安全、气象与物流共同决定;一次发射从进场到星箭分离要经历准备、倒计时与主动段飞行三个阶段。本节解释发射窗口的轨道力学来历,并复盘任务剖面全流程——第三节将看到不同谱系的火箭如何在这套流程上做减法。 上一节解剖了火箭本身,本节给它搭舞台。发射场常被当作"一块平地加一座塔",实际是一套精密的轨道力学设施与工程体系,它的每个特征都能追溯到具体约束。 选址:四条硬约束写成的地理题 第一条约束是纬度。火箭借地球自转获得免费初速,赤道上这个馈赠约每秒四百六十五米,纬度越高越少。更关键的是发射方位与轨道倾角的关系:安全考虑通常只允许向海发射,向海方向决定了能直接入轨的最小倾角。

3.2 发射场与发射流程

本节摘要:发射场是连接火箭与目标轨道的地面枢纽,其选址由纬度、安全、气象与物流共同决定;一次发射从进场到星箭分离要经历准备、倒计时与主动段飞行三个阶段。本节解释发射窗口的轨道力学来历,并复盘任务剖面全流程——第三节将看到不同谱系的火箭如何在这套流程上做减法。

上一节解剖了火箭本身,本节给它搭舞台。发射场常被当作"一块平地加一座塔",实际是一套精密的轨道力学设施与工程体系,它的每个特征都能追溯到具体约束。

选址:四条硬约束写成的地理题

第一条约束是纬度。火箭借地球自转获得免费初速,赤道上这个馈赠约每秒四百六十五米,纬度越高越少。更关键的是发射方位与轨道倾角的关系:安全考虑通常只允许向海发射,向海方向决定了能直接入轨的最小倾角。库鲁发射场位于北纬五度、面向大西洋,是发射静止轨道卫星的理想位置;文昌发射场位于北纬十九度,比酒泉的四十度低二十一度,同样的火箭发射同步轨道卫星运力明显占优——上一章倾角修正那笔账在这里兑现成真金白银。高倾角任务反过来选高纬度:极轨与太阳同步任务偏爱范登堡基地这类西海岸向北海上发射的场址。

第二条是安全。航区落区必须避开人口密集区,故障时的残骸散布走廊要预先规划。第三条是气象,全年可发射天数、雷暴频率、高层风切变都影响成功概率。第四条是物流,大直径火箭走海运最经济——这正是文昌作为滨海发射场的核心优势,而深居内陆的酒泉当年靠铁路运输,箭体直径被隧道涵洞的净宽卡死在三点三五米,这个"铁路 gauge 决定火箭直径"的案例是工程约束传导的经典教材。

配套设施构成发射场的第二层:技术区负责总装测试,发射区承担加注与点火,测控站沿航区布设跟踪落区,气象与勤务系统全年保障。现代发射场还面临频率协调、空域管制与残骸落区协商这些"软设施",任何一环不配合,硬件再好也发不出去。

配套设置里最容易被低估的是加注系统,它是发射场真正的技术核心。低温推进剂的加注是边加边漏的竞赛:液氧在一百八十三开尔文以下才保持液态,加注管路要先预冷,贮箱要持续排出蒸发气保压,靠近加注完成的"补加"阶段按分钟计算;液氢更娇气,一立方米液氢的质量只有七十来公斤,蒸发损失与安全间距都比液氧苛刻一个量级。发射倒计时里最惊心动魄的中断,往往就发生在加注末段——某处阀门温度异常、某段管路真空度下降,整个倒计时就得冻结排故。看懂加注的脆弱性,才能理解为什么发射场的自动化改造多围绕加注展开,也才能理解复用火箭"快速周转"指标里,压缩加注时间占了多大权重。

发射窗口:轨道力学写的时间表

发射窗口指允许发射的时间区间,宽度从数小时到不足一秒。它的本质是相位对齐问题:目标轨道面在惯性空间的位置随地球自转与轨道进动不断变化,火箭的机动能力有限,只有在特定时刻发射,才能以最小代价进入目标平面。

三类窗口对应三类约束。面内窗口由轨道面与发射场的几何关系决定,每天通常两次,每次持续几十分钟——这是窗口宽度的主体。相位窗口针对交会对接与星座补网:要追上前方的空间站,发射时刻必须精确到秒级,所以载人任务的窗口经常"零窗口",延迟一秒就只能等明天。光照窗口服务于太阳能供电的航天器与光学任务:入轨后需要尽快见太阳充电,或者遥感卫星要求入轨初期背光校准。深空任务更苛刻:行星相位几年一遇的发射机会,错过就要等下一个会合周期,火星任务约二十六个月一个窗口,这就是为什么各国的火星探测器总扎堆在同一年发射。

窗口宽度的数量级(典型值) 静止轨道通信卫星: 每天约 30—60 分钟,可择机推迟 近地遥感卫星: 视轨道面重合情况,数十分钟 载人交会对接: 零窗口,误差以秒计,错过等约 24 小时 火星转移任务: 窗口约数周,每 26 个月轮回一次 月面着陆定点任务: 需同时满足轨道面与月面光照,可能数天一次

一次发射的完整时序

以一次典型的低温液体火箭发射为例,任务从进场到入轨大致三十天,可以切成三个阶段。

准备阶段(进场到 T 减三十天至七十二小时):火箭各部段铁路或船运进场,在技术区对接总装,逐级完成单元测试与匹配测试;卫星先期完成加注与状态封存,随后与火箭对接、扣罩、转运至发射区。这阶段的节奏由测试出现的问题决定,任何异常都要归零——查不清原因不放行,是航天测试的铁律。

倒计时阶段(T 减七十二小时至零秒):发射区完成火箭状态确认、全系统联合检查、火工品安装;低温推进剂加注通常在末八小时内进行,液氧边加注边蒸发补偿;宇航员在此阶段的末端进舱,完成服装密闭与座椅固定。倒计时本身是一场精确的钟表戏:每项操作对应固定时刻,留有计划中断点,气候超限或航线侵入就按预案暂停。T 减十秒以内进入自动时序,人工不再干预。

主动段飞行(点火到入轨分离):点火后发动机先建立推力再释放 hold-down 装置起飞;一二级飞行约分半到三分半,期间程序转弯把弹道从垂直压向目标方位;级间分离、二次点火、抛整流罩(出稠密大气后尽早抛,减重并露星);末级关机由制导系统按预定速度增量精确切断,随后姿态调整、星箭分离、太阳翼展开,地面测控站捕获信标,任务转入运营段。从点火到分离通常二十到四十分钟,火箭完成使命,航天器开始自己的故事。

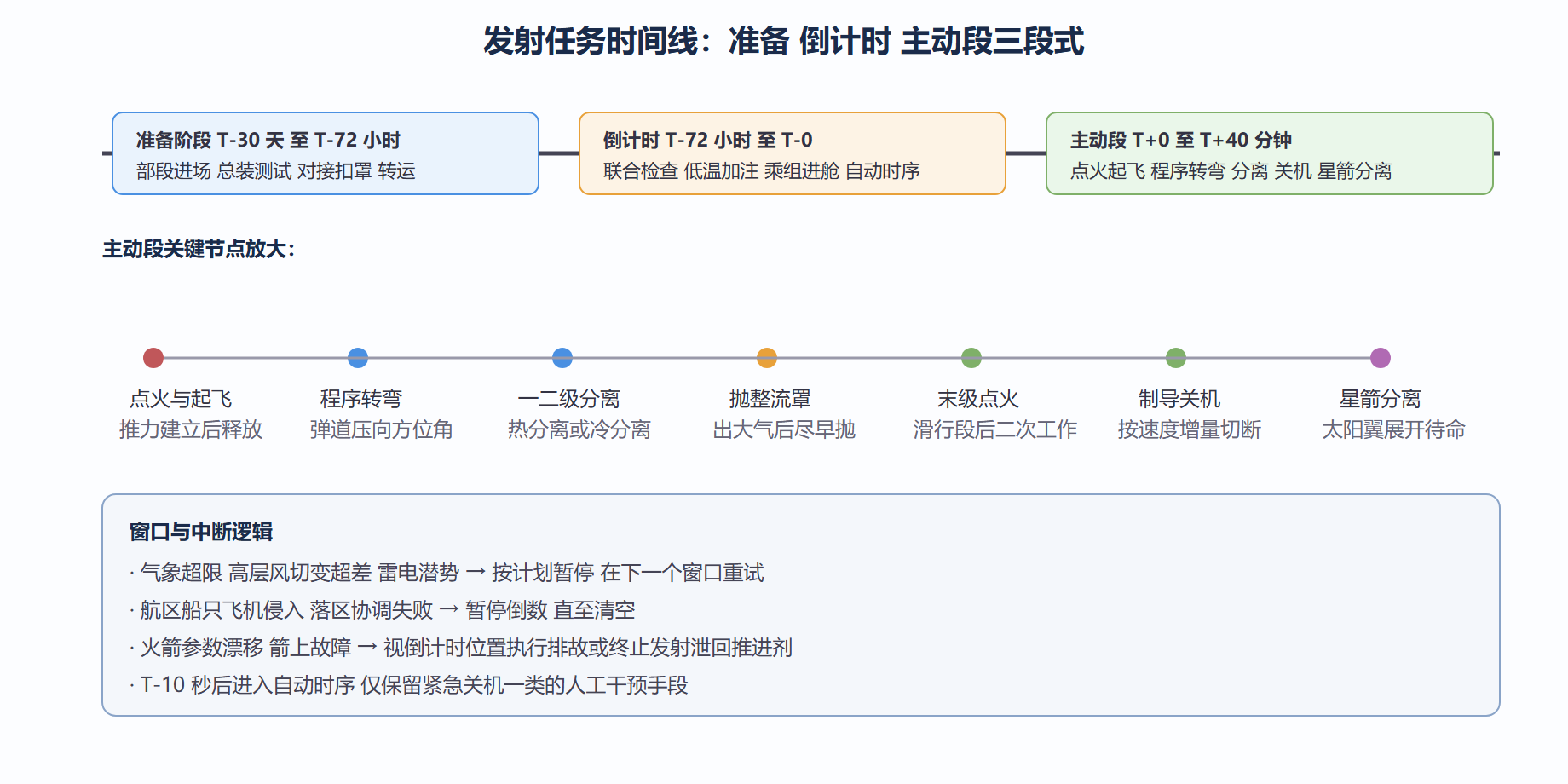

图:发射任务时间线——从进场到星箭分离

图:发射任务时间线——从进场到星箭分离

流程的演化:从千军万马到一键起飞

发射流程本身也在演化。早期发射准备以周计,动用人力数以千计;标准化与自动化的推进让现代中型火箭的场坪周期压缩到两周以内,复用火箭的翻检流程进一步把"下一次发射"的准备时间压到数天到数周。快响系统的极致是移动发射平台加快速测试:某些小型固体运载火箭已经宣称能在接令后二十四小时内完成起竖加注发射。流程时间的缩短不是锦上添花——对星座组网这类需要高频次发射的任务,场坪周期就是产能瓶颈,这是第九章商业航天能把"发射像班次"变成现实的前提。

发射场本身的位置概念也在松动。固定场坪之外,上世纪九十年代出现过海上浮动发射平台的商业尝试——用改造的钻井平台拖到大洋赤道附近,让运载器把纬度馈赠与宽阔落区一次拿全;这条线因成本与运营问题中断了十余年,却在近年以改进形态回归:赤道附近的海上平台为重型的低倾角任务保留了选项,而陆上机动发射则把"发射场"压缩成几台车,服务快速响应的小载荷。场址从"大地上的永久工程"变成"可调度的资源",与第一节窗口理论合在一起看——当发射地点可以移动,面内窗口的组合数便成倍增加,任务设计的自由度也随之扩大。

中国的发射场谱系正好映射了航天任务的演化:酒泉承载载人任务与返回式卫星,太原专注极轨与太阳同步遥感,西昌主打静止轨道与探月,文昌以低纬度与海运优势接过空间站舱段与深空重器。一国之内的场址分工,本身就是一部浓缩的任务演化史。

💡 看发射直播的工程师视角:别只盯着点火瞬间,注意三个细节——倒计时里的计划中断点位置(暴露了系统的薄弱环节)、起飞后头几十秒的弹道倾角变化(程序转弯执行质量的直接体现)、还有抛罩时刻(整流罩多压一秒都是白白扛着的死重)。会看这三处,直播就从烟花秀变成了公开课。

本节要点回顾

  • 选址四约束:纬度决定自转馈赠与可达倾角,安全划定航区,气象影响成功率,物流限制箭体尺寸——酒泉的三米三五直径是铁路约束的活化石。
  • 窗口三类:面内窗口几十分钟,相位窗口以秒计,光照与行星窗口以天和月计,火星任务约二十六个月一遇。
  • 三段式流程:准备阶段以归零为准绳,倒计时是精确到秒的钟表戏,主动段二十到四十分钟完成从点火到分离的全部动作。
  • 时序自动化:T 减十秒后交由自动时序,人工只保留紧急关机等最后手段。
  • 流程即产能:场坪周期从数周压缩到数天,是星座时代高频发射的工程前提。

发射场把火箭送上起点,但"什么样的火箭"这个问题留给了谱系演化。下一节纵览 R-7、土星五号、长征与猎鹰四条支线,看同一个 V-2 基因如何长成截然不同的物种。
