9.1 航天项目生命周期


9.1 航天项目生命周期

本节摘要:航天项目按概念研究、方案定义、详细设计与制造、运行与处置四阶段推进,阶段之间靠里程碑评审放行,靠配置管理冻结基线。本节走完这条生命周期的每一站,解释评审"铁面"的由来与基线更改的代价,并讨论商业时代对经典流程的松绑与保留。

前八章讲了造什么,本章讲怎么组织着造。航天项目的管理方法与火箭技术同龄成熟——阿波罗留下的不仅是登月舱,还有这套让十万人协作十年而不散架的制度设计。

四阶段:从想法到坟墓

阶段 A 是概念研究:回答"这事值不值得干、技术上能不能干"。产出是一组任务概念与可行性的初步论证,经费少、自由度高,可以并行研究多个方案互相竞争。阶段 B 是方案定义与初步设计:选定一条技术路线,完成总体方案与关键技术的攻关验证,输出初步设计文件与成本进度的基线估计。阶段 C 是详细设计、制造、总装与测试:图纸落到每个零件,产品从图纸走到出厂,这一阶段占用项目大半的经费与时间。阶段 D 是运行与处置:发射、在轨运营、寿命末期管理——包括推进剂耗尽后的离轨或抬升"坟墓轨道",处置成本要在一开始就算进总账。

各阶段之间的闸门是里程碑评审:系统需求评审、初步设计评审、关键设计评审、出厂评审、飞行准备评审。评审不是走过场的汇报会,而是"杀人会议"——评审委员会有权宣布方案不成熟、打回上一阶段。放行的判据是技术成熟度与遗留风险的量化清单,而非领导意志。这套制度在 NASA 的编号体系里运行了半个世纪,中国的型号研制程序(论证、方案、初样、正样、定型)同构对应。

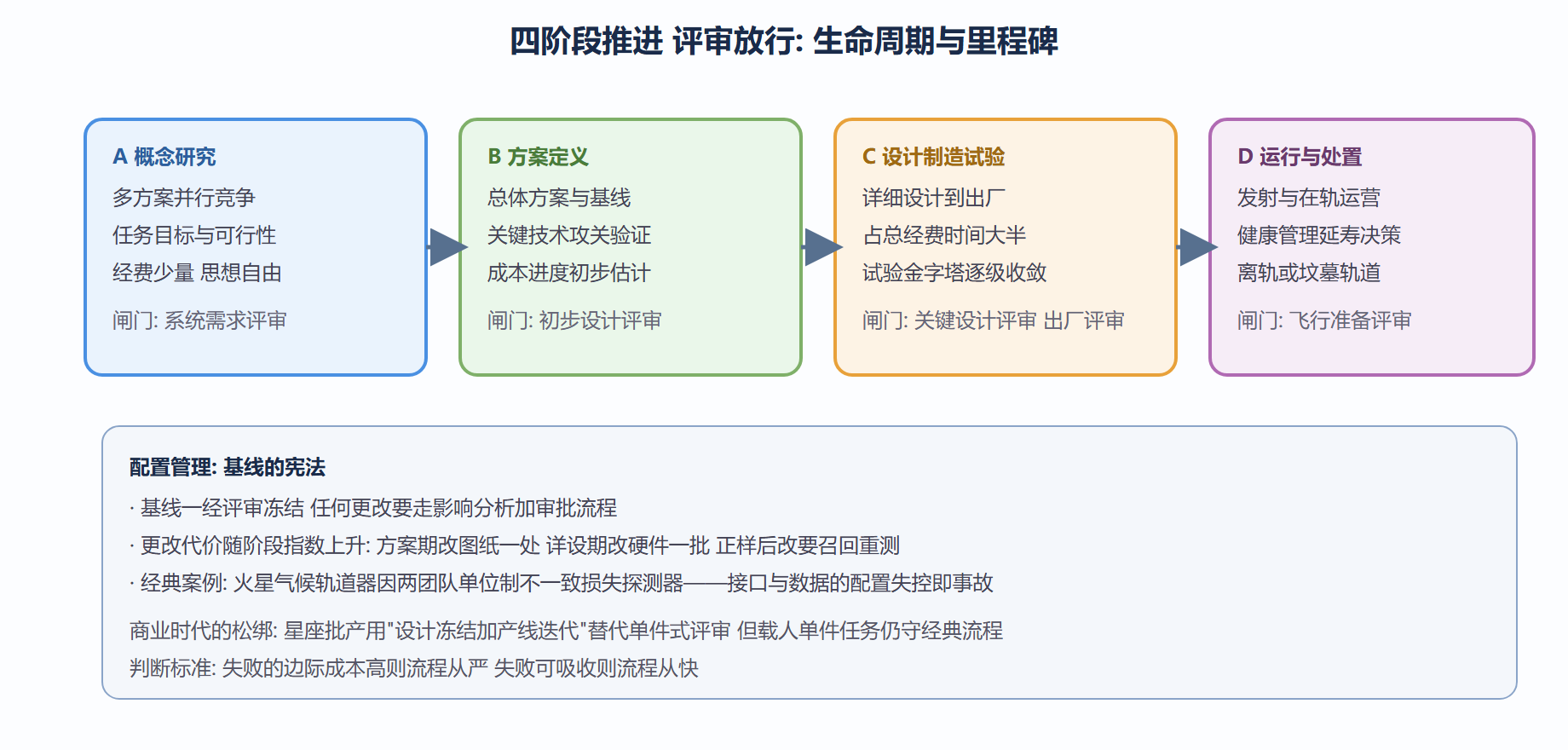

图:项目生命周期四阶段与评审闸门

图:项目生命周期四阶段与评审闸门

走一遍虚构项目的第一年

制度读起来抽象,放进一个具体项目就立体了。设想一家研究院立项一颗农业遥感小卫星。头三个月是论证期:用户(农业与应急部门)提需求——重点产区两米分辨率、重访不超过五天、数据当日交付;总体部门据此论证出轨道与载荷方案,测算出四亿人民币、四十个月的总盘子。这份论证报告过立项评审,管理侧称它为"阶段 A 的出口"——它同时冻结了三样东西:任务目标、初步技术路线、预算基线。

进入方案阶段后真正的管理戏开场。热控团队发现相机焦面组件在高低温循环下的形变比指标大一倍,需要增加一份主动温控设计;这个更改牵动电源预算与重量分配,走的是配置管理流程——提出更改单、影响分析、总体协调、评审批准,前前后后六周。方案评审会上,评审委员揪住"重访五天"的指标追问:单星覆盖能力按轨道仿真只有七天,方案靠的是与既有卫星协同成像,而这个协同依赖另一家单位的接入排期——风险清单上因此多了一条"外部协同依赖",指定了专门的协调责任人与备选方案。一年走完,项目拿到了初步设计评审的放行,付出的代价是两处指标协商修订与一份越来越厚的风险登记册。这个虚构但典型的年度,你能看到前文所有管理工具如何咬合运转:基线、更改控制、评审、风险清单——没有一个单独存在,全是同一台机器的齿轮。

评审为什么必须铁面

评审制度的核心张力在于:每个项目都有按期交付的压力,而评审的作用恰恰是"在错误便宜的时候抓住错误"。放松闸门的代价历史上反复重演——挑战者号事故调查报告里那句著名的结论,把事故根源指向组织文化而非密封圈本身:隐患早已被工程师识别,却在进度压力与层级过滤中被"正常化"了。此后的安全文化重构强调独立发声通道、异见记录与"否决权下放",这些制度细节与管理工具同样重要。

评审的另一重价值是知识固化。评审文件、归零报告、经验教训库构成了组织的长期资产——人员会流动,制度与档案让教训不随人走。中国航天工程的"故障归零双五条"(定位准确、机理清楚、问题复现、措施有效、举一反三)就是把"从错误学习"做成了标准流程的代表。

配置管理的骨架是三条基线的接力。功能基线在方案阶段确立,回答"系统要做什么";分配基线在初步设计后确立,把功能与指标切给各分系统;产品基线在关键设计评审后确立,冻结到每个零件的图纸与工艺。三份基线像三级水位线,越往后水位越高、更改的审批层级也越高——到正样阶段,一处走线改动需要重新评审热控与电磁兼容的影响,审批链条比方案期长一个数量级。火星气候轨道器那桩著名的单位制事故(下一节的对照案例),失守的正是分配基线上的接口数据约定。基线制度繁琐,却是有意为之:它把"改主意"的成本摆在明面上,逼所有人在便宜的阶段把主意定好。

商业时代的流程再设计

经典四阶段流程为"高价值单件任务"优化,星座时代的批产任务开始松绑。星链模式把"设计冻结加产线迭代"引入航天:卫星像汽车一样流水线制造,改型靠产线升级而非单件改图;飞行试验替代部分地面试验——炸掉一枚原型换数据,比十年地面验证便宜。这是研发哲学的分岔:失败可吸收的任务用快速迭代,失败不可吸收的任务(载人、旗舰科学)仍守经典流程。读懂这层区别,就能理解为什么同一家公司造飞船谨慎如绣花、造卫星激进如赛马。

把两种模式摆上同一张桌子,差异落在五个维度。需求冻结点:经典模式在方案评审即冻结需求,此后只做受控更改;批产模式冻结的是"平台与产线",上层软件与应用配置保持持续演进。试验深度:前者整星级热真空与力学环境全量做足,后者按批抽样加首件鉴定,可靠性靠在轨群体统计兜底。更改管理:前者更改单层层审批,后者以版本发布加灰度在轨验证的方式滚动升级。评审密度:前者阶段闸门层层设卡,后者把评审压缩到设计与产线的少数关键点。质量文化:前者"零缺陷、归零到底",后者"快速试错、缺陷批量化召回"。没有谁对谁错——前者管理的是不可替换的孤本,后者管理的是可替换的群体;你的任务处在哪个象限,流程就该长成哪副模样。

⚠️ 生命周期管理最贵的教训:处置成本不入账。设计时不预留离轨推进剂、不算报废后的轨道位置义务,等于把债务留给轨道环境与后来者。新版空间碎片减缓规则正把"处置方案"变成设计强制项——生命周期管理从工程纪律升级为法定义务。

最后给生命周期补一个"全档视角"。前面讲的都是单个项目从生到死,组织层面的生命周期还要多看两格。项目之前,有"立项前的策略期":需求由谁提出、路线如何预研、关键技术在型号外先行攻关——成熟航天机构都会在正式立项前把风险最高的技术先在技术验证星上趟一遍,让型号立项时的技术成熟度足够高。项目之后,有"退役后的沉淀期":型号数据归档、经验教训入库、骨干向新型号分流。一个组织的航天能力,恰恰藏在这两格里——只看在研型号的名单,读不出一家机构的真实实力;要看它立项前做了多少铺垫、退役后留下多少可复用的制度资产。这也是为什么"举国体制能否与商业时代兼容"的争论,答案不在项目层面,而在策略期与沉淀期的制度设计里。

本节要点回顾

  • 四阶段骨架:概念、定义、制造、运行处置,闸门是评审,判据是成熟度与风险清单而非意志。
  • 基线即宪法:配置管理冻结设计状态,更改代价随阶段指数上升,失控的接口即事故(单位制惨案为证)。
  • 评审的使命:在错误便宜时抓住错误,铁面源于挑战者号式的组织教训;归零制度把错误变成组织记忆。
  • 流程分岔:批产任务用产线迭代松绑经典流程,载人旗舰仍守严流程——判断标准是失败的边际成本。
  • 处置入账:离轨与坟墓轨道是生命周期的一部分,规则已把它从美德变成义务。

阶段与闸门管住了"做什么、何时做",下一节看三个更硬的约束:花多少钱、拖多久、质量如何被证明。
