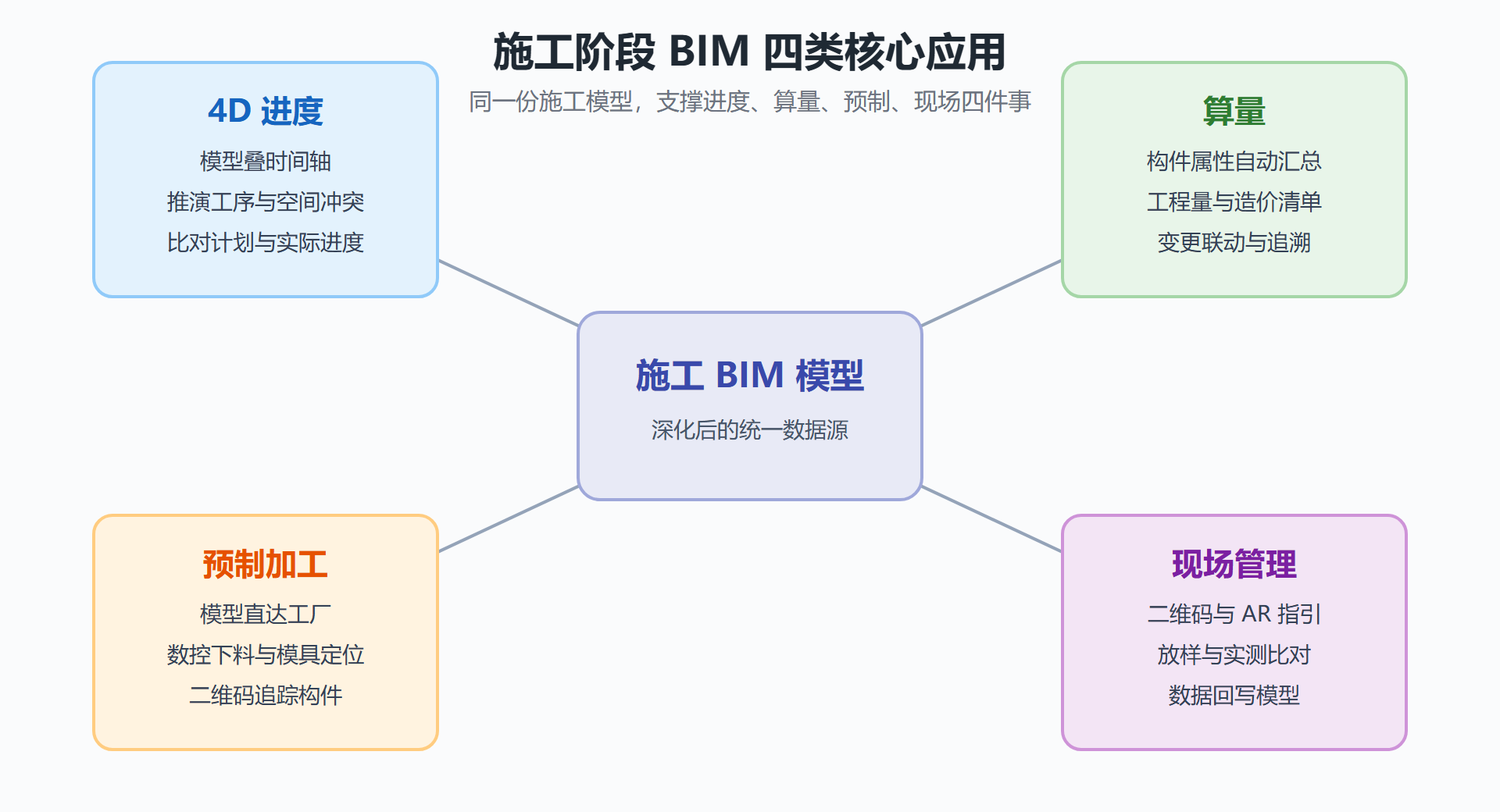

本节摘要:施工是 BIM 价值密度最高的阶段,也是最容易"模型现场两张皮"的阶段。设计阶段的模型在这里要被真正用起来:4D 进度把时间轴叠进模型,算量让模型自动出工程量,预制加工把模型直接送到工厂,现场管理让工人跟着活模型干而不是照着死图纸猜。读完本节,你能说清这四件应用各自怎么落地,以及为什么"模型和现场对不上"是施工 BIM 最大的坑。
阅读完本节,你应当能够:
如果说设计阶段的敌人是"改错",施工阶段的敌人就是"变化"。天气会变,材料会迟到,工人会流动,图纸会变更,甲方会改主意。施工现场是一个每天都在变的环境,而传统的施工管理工具——甘特图、纸面图纸、Excel 台账——都是静态的。用静态的工具去管动态的现场,翻车是常态。
BIM 在施工阶段的价值,就是把"静态"换成"动态"。模型不只是设计成果的翻版,它成了施工现场的一面活镜子:进度排到哪里,模型就演到哪里;现场实测到什么偏差,模型就记录什么偏差。这面镜子照出来的,不是"应该怎么做",而是"现在做到哪了、下一步卡在哪了"。
要理解施工 BIM,得先放下一个错觉:以为施工阶段就是照着设计模型干活。真实情况是,设计模型进不了工地,它缺了太多施工才需要的东西——这根梁怎么吊、那个预留洞开在哪、这批构件按什么顺序进场。施工 BIM 的第一件事,是把这个"设计模型"深化成"施工模型",把工艺信息补进去。这个深化,才是施工 BIM 真正的起点。
传统进度管理靠甘特图。甘特图的问题在于:它是一条时间线,和三维空间是脱节的。你能看到"第 30 天浇三层楼板",但看不到这三层楼板在哪个位置、浇的时候塔吊够不够得着、旁边的脚手架拆没拆。进度和空间一旦脱节,工序打架就只能靠老师傅的经验在脑子里转。
4D 进度把时间轴叠进三维模型:每个构件除了空间位置,还有一个"计划安装时间"。于是进度就活了——你可以按天播放整个施工过程,看结构先立起来,再穿管线,最后封装修。哪道工序的空间和另一道工序打架,播放一遍就露出来了。
4D 的价值不在"动画好看",而在"推演"。它能在开工前就回答:这个施工段排五层还是六层最省塔吊?地下室和上部结构交叉作业,运输通道会不会堵死?材料进场顺序和吊装顺序对不对得上?这些问题,甘特图答不了,4D 模型能答。
但 4D 也有软肋。它假设每道工序的持续时间是准的,而真实施工里,一道工序常常因为下雨、缺料、工人不够而拖长。所以 4D 不能当成"施工倒排的真理",只能当成"风险推演的沙盘"。更务实的用法,是把 4D 和现场日报绑在一起:实际进度一更新,模型就自动比对计划,滞后多少天、卡在哪条关键路径上,一目了然。
工程量算不准,是施工阶段最要命的事之一。算多了,投标报价虚高;算少了,干到一半发现亏本。过去算量靠预算员对着图纸一条条数:数钢筋根数、量混凝土方量、算模板面积。这项工作繁琐、慢,还特别容易漏项——同一张图,两个预算员算出来的量能差百分之几,谁也不敢拍胸脯说自己的数一定对。
BIM 算量的思路完全不同:模型里每个构件都带着尺寸和属性,柱子有多高、楼板有多厚、墙里有多少钢筋,都是现成的。算量软件直接读模型,自动汇总出混凝土量、钢筋量、模板量、管线长度,生成一份和模型严格对应的清单。
它的优势不只是"快",更是"对得上"。传统算量,图纸改一处,量要重算一遍,还容易漏改;BIM 算量,模型改一处,量自动跟着变。更重要的是,算出来的量能追溯到具体构件——这 300 方混凝土对应的是哪几根梁、哪几块板,点一下就知道。这份"可追溯",在结算扯皮的时候特别值钱:甲方说量报多了,你打开模型指给他看,这 300 方到底浇在了哪。
⚠️ 常见坑:BIM 算量准不准,取决于模型建得规不规整。扣减规则没设对——梁和板的交界、墙和柱的重叠,扣不扣、怎么扣——算出来的量就会差。所以"模型能出量"和"量是对的"之间,隔着一整套扣减规则和建模规范的活。
预制装配式建筑,是 BIM 最如鱼得水的地方。原因很简单:工厂生产比现场浇筑更依赖精确的数据,容错空间更小。一块预制墙板,钢筋的位置、预埋件的位置、预留洞的位置,错个几毫米,到现场就装不上。
传统流程里,设计图纸给到工厂,工厂再自己翻样、下料、生产,中间信息要人工转好几道。每转一道,就多一次出错的机会。BIM 把这道中转省掉了:深化好的预制构件模型,直接导出成工厂能读的加工数据,激光切割、数控弯折、模具定位,都跟着模型走。构件生产出来,贴个二维码,扫一下就能看到它在模型里的位置、要装到哪一层哪一户。
这意味着现场装配从"现场比划"变成了"按号安装"。构件还没出厂,模型里已经模拟过它和周边构件怎么咬合、吊装顺序怎么排。误差在源头就被掐住,而不是等运到现场才发现装不上。
这条"模型到工厂"的链路,价值在两头。工厂那一头,省了翻样和人工下料,出错率大幅下降;现场那一头,省了现场比划和二次切割,装配速度提上去了。真正把这两头焊在一起的,是构件上的那个二维码——它让一块冰冷的预制板,随身带着自己的"数字身份证",走到哪都能被模型认出来。
预制装配也有它的门槛:对模型的精度要求极高,对设计前置的要求也极高。装配式建筑是"先有完整的模型,再开始生产",设计没想清楚就匆匆上马预制,返工的代价比现浇还大。所以预制装配推着整个项目把 BIM 用得更重、更靠前,这既是它的价值,也是它的门槛——它不欢迎"边想边干"。
施工现场最大的浪费,其实是"找"。工人找图纸、找料、找位置;技术员找标高、找预留洞、找变更单。传统工地,一个技术员一天有一半时间在翻图、打电话、对尺寸。
BIM 现场管理,把"人找信息"倒过来,变成"信息找人"。用手机或平板扫一下构件上的二维码,模型里这个构件的信息就跳出来:标高、尺寸、施工要点、验收标准。用 AR 眼镜,工人能直接看到墙里藏着什么管线,这个预留洞该开在哪。放样的时候,拿全站仪一比,模型的理论坐标和现场的实测坐标差多少,当场显示。
更重要的是反哺。现场测到的偏差、拍到的照片、填的验收单,都能回写到模型里。模型不再是一份"竣工后补的档案",而是一份"施工过程中持续更新的真实记录"。等房子交付,这份模型已经天然是竣工模型了,不需要再花一遍钱去"重建竣工图"。
拿墙面的实测来举例。质量员拿手持三维扫描仪扫一遍刚浇筑完的墙,扫描点云和模型里的理论墙面一叠,偏差用颜色标出来——哪里鼓了、哪里凹了,一眼看清。偏差超限的地方,系统自动生成整改单。过去这种事要等模板拆完、靠尺子一点点量,现在机器扫一遍就出结果。这套"扫描—比对—整改"的闭环,把验收从"事后补"变成了"施工中做"。
💡 关键直觉:施工 BIM 做得好不好,看一个指标就够了——现场的人,是在用模型,还是在绕过模型。如果工人还是拿着一张打印的二维图在干活,那模型建得再漂亮,也是摆设。
施工 BIM 不是免费的。深化设计要人,4D 模拟要人,算量要人,现场的数据采集和回写更要人。而且这些投入的回报,不是立竿见影的——它省的是返工、是结算扯皮、是竣工重建,这些账要等项目做完才看得清。
所以我们的判断是:施工 BIM 值不值,先看项目复杂度。一个十几层的普通住宅,工艺成熟、图纸标准,硬上全套施工 BIM,可能得不偿失;一个超高层、一个复杂综合体、一个机电管线密到打架的项目,不上 BIM 反而会更贵。关键不是"上不上",而是"上到什么程度、把哪几件做透"。
四件应用里,碰撞检查延续设计阶段,性价比最高;算量最直接,看得见摸得着;4D 进度适合工期紧、工序复杂的项目;预制加工则基本是装配式项目的标配。现场管理是最后一块,也是最难的一块——它考验的不是软件,而是项目班子愿不愿意改变工作习惯。
| 应用 | 解决什么问题 | 主要投入 | 适合的项目 |
|---|---|---|---|
| 4D 进度 | 工序与空间打架 | 进度数据与模拟维护 | 工期紧、工序交叉多 |
| 算量 | 工程量算不准 | 建模规范与扣减规则 | 几乎所有项目 |
| 预制加工 | 现场误差大 | 深化设计与工厂对接 | 装配式、标准化构件 |
| 现场管理 | 信息找不到、偏差没记录 | 移动端与数据采集 | 复杂、变更多的项目 |

下一节,我们要跟着这份带着真实施工数据的竣工模型,走进运营维护阶段,看它怎么变成一栋楼的"资产账本"和"体检报告"。
