本节摘要:可持续与绿色 BIM,说的是把碳排放、能耗这些"账"提前算进模型,让绿色从"盖完之后补做的认证"变成"设计时就在管的事"。这一节讲三件事:碳排放为什么要拆成隐含碳和运行碳两本账、能耗模拟怎么从"事后估算"变成"方案比选的尺子"、以及一个可持续闭环如何在设计、采购、运营、拆除四个阶段转起来。读完你会明白,绿色 BIM 的难点不在算得多精细,而在让碳和能耗的数字长在构件上、跟着方案走,成为和造价、工期同样硬的约束。
阅读完本节,你应当能够:
建筑业的碳,长期是笔糊涂账。过去做绿色建筑,习惯是"先设计、后评估":方案画完了,才拿能耗软件跑一遍,再按认证体系凑分数。这么做的结果是,很多"绿色"是补出来的——该省的碳没在设计阶段省下来,反而在后期用一堆技术补救,钱花了不少,真算下来不一定划算。
绿色 BIM 要改的,就是这件事的先后顺序。它主张把碳和能耗当成和造价、工期一样硬的约束,从第一笔草图开始就参与决策。道理不难懂:一栋楼的碳排放,绝大部分在设计阶段就已经被"锁定"了——选了什么材料、定了什么朝向、用了多大的窗墙比,这些决策一落,后面能腾挪的空间就很小。就像种一棵树,你选了什么品种、种在哪个朝向,基本决定了它以后长成什么样、要不要费劲去修剪。等到树长歪了再扶,代价就大了。
所以绿色 BIM 的第一个动作,不是买更贵的模拟软件,而是给模型里的构件挂上"环境属性"。一根钢梁,除了有几何和材质,还得带上它的隐含碳——生产这批钢材烧了多少煤、运到工地跑了多少公里。一面外墙,除了有保温做法,还得带上它的运行能耗贡献——这个朝向、这个窗墙比,一年要耗多少度电来制冷采暖。这些数字长在构件上,方案一改,数字跟着动,设计师就能像看造价一样,实时看到自己这一笔下去的碳后果。
💡 关键直觉:碳的省钱窗口在设计阶段。越往后,能改的东西越少、改起来越贵。把碳内建进模型,本质是让"绿"从竣工验收的加分项,变成设计过程的实时反馈。
碳要算清楚,先得把账本拆开。建筑全生命周期的碳排放,最常分成两本:隐含碳和运行碳。很多人只盯着运行碳——也就是楼盖好后,每年照明、空调、电梯烧电烧气排的碳。这确实是运营阶段的大头,但如果你只算这本账,就会漏掉一大块。
隐含碳,指的是建材从"出生"到"进工地"这段路上产生的碳:矿山开采、材料加工、高温煅烧、长途运输、现场施工。一吨水泥、一吨钢,在还没被砌进楼里之前,就已经背着一笔碳债了。这笔债不显眼——它发生在楼还没盖起来的时候,藏在供应链的每一个环节里——但总量惊人。对很多新建项目来说,隐含碳能占到全生命周期碳的一半以上,尤其是那些用了大量混凝土和钢材的楼。
两者还有个本质区别,决定了它们要分开管。运行碳是"流动"的:楼一天不用,它就一天在排;但也可以通过节能改造、换绿电、优化运行一点点压下来。隐含碳是"一次性"的:材料一旦浇筑、焊接进去,这笔碳就焊死在结构里了,后面几乎无法收回。所以隐含碳必须在设计阶段就省——选低碳材料、减少用量、用可回收的构件——过了这个窗口,再想省就晚了。
| 对比项 | 隐含碳 | 运行碳 |
|---|---|---|
| 产生阶段 | 建材生产、运输、施工 | 建筑投入使用后 |
| 时间特征 | 一次性、前置、不可逆 | 持续、逐年累加 |
| 主要来源 | 水泥、钢材、玻璃的生产与运输 | 照明、暖通、电梯、设备的能耗 |
| 减排手段 | 选低碳材料、减量、用回收料 | 节能改造、换绿电、优化运行 |
| 省钱窗口 | 几乎只在设计阶段 | 运营全程,但越早越省 |
⚠️ 常见坑:只算运行碳,把隐含碳当空气。一栋"运营很省电"的楼,可能因为用了大量高碳建材,把省下的运行碳又都赔进隐含碳里。真正的绿色,得两本账一起看,还得看它们在不同时间点上的权衡。
把两本账都挂进 BIM 模型,才能做那种过去做不了的决策。比如两个外墙方案:方案 A 用重质混凝土,隐含碳高但保温好、运行碳低;方案 B 用轻质钢结构,隐含碳低但保温差、运行碳高。到底哪个更绿?这取决于楼要用多少年、当地气候怎么样、电网的碳强度是多少。没有模型把两本账摆在一起,这种问题只能拍脑袋。
绿色 BIM 里最常用、也最容易被用歪的工具,是能耗模拟。它的原理不复杂:把模型的几何、材料、设备、人员、作息、当地气候一起喂给计算引擎,模拟出这栋楼一年要用多少度电、多少吨冷热,再折算成碳。
它真正的价值,不在"竣工后验证达标",而在"方案阶段当尺子"。当设计师在两三个方案之间摇摆时,能耗模拟能给出一组可比较的数字:这个朝向比那个朝向省多少冷负荷,这种玻璃比那种玻璃一年少排多少碳。有了这把尺子,比选就不再是"我觉得这样更省",而是"数字说这样更省"。
但这把尺子要准,前提是喂进去的数据得对。能耗模拟最容易翻车的地方,恰恰在输入:人员密度设得太理想、设备功率照抄额定值、作息表拍脑袋填。输入一漂,输出就跟着漂,最后得出一份漂亮但没用的报告。所以能耗模拟最忌讳"一键跑完就交差"——它的结果值得信,取决于建模的人愿不愿意老老实实去核实每一处输入。
💡 关键直觉:能耗模拟是尺子,不是答案。尺子量得准不准,取决于你给它喂的数据真不真。与其追求更贵的软件,不如先把人员、设备、作息这些输入核实清楚。
日照分析也是同一类工具。它模拟的是太阳在一年四季里怎么照进楼里,帮设计师定朝向、定窗墙比、定遮阳。和能耗模拟一样,日照分析的价值也在于早期比选:同样的建筑面积,朝南多开窗还是朝北多开窗,日照模拟一跑就知道。这类"早期、低成本、可比较"的模拟,才是绿色 BIM 最该下功夫的地方——它便宜,却在方案定型前就帮你把碳省掉了。
把碳内建进模型只是第一步。绿色 BIM 真正落成,是在四个阶段各自转起来,最后连成一个闭环。
设计阶段,干的是"算"的活。用能耗模拟和日照分析给方案比选当尺子,用隐含碳数据给材料选择当秤。这一阶段的目标,是把碳排放尽量"设计掉"——能靠朝向、体形、材料解决的,就别留到后面用设备去补。
采购阶段,干的是"选"的活。设计师在模型里定了"用低碳混凝土",采购经理要真的能买到,而且能证明买到的是低碳的。这时候 BIM 里的环境属性就派上用场了:把供应商提供的碳数据、回收含量、产地里程挂到构件上,采购就不再是"谁便宜买谁",而是"在碳和价之间做权衡"。选错了材料,设计阶段算得再漂亮也白搭。
运营阶段,干的是"管"的活。楼盖好了,真正的能耗和模拟值总有出入——人比预想的多、设备比预想的旧、天气比预想的极端。这时候要把 5.1 节说的实时数据接回来,用实际能耗去校准模型,让"账"从估算变成实测。只有实测的碳,才谈得上管理、谈得上逐年往下压。
拆除阶段,干的是"还"的活。一栋楼总有拆的那天,拆下来的材料能不能回收、能回收到什么程度,取决于当初设计时有没有预留"拆得开"的接口。绿色 BIM 的远见在于:它在设计阶段就记下"这面墙是螺栓连接、能拆成再生骨料""这根梁是焊接、只能降级利用"。等到真拆的时候,这些信息就是一份现成的回收清单,而不是让工人凭经验去猜。
| 阶段 | 核心动作 | BIM 里的支撑 |
|---|---|---|
| 设计 | 能耗模拟、日照分析、比选方案 | 构件挂环境属性、模拟引擎 |
| 采购 | 按碳和价权衡选材 | 供应商碳数据、回收含量挂构件 |
| 运营 | 实测校准、逐年压碳 | 实时数据回传、模型校准 |
| 拆除 | 按预留接口回收材料 | 拆解方式、再生路径记录在案 |
⚠️ 常见坑:只抓设计阶段的"模拟报告",不管后面三个阶段的落地。设计算得再绿,采购不选、运营不测、拆除不回收,最终碳还是没省下来。绿色 BIM 是四个阶段一起转的闭环,不是一张设计阶段的漂亮报表。

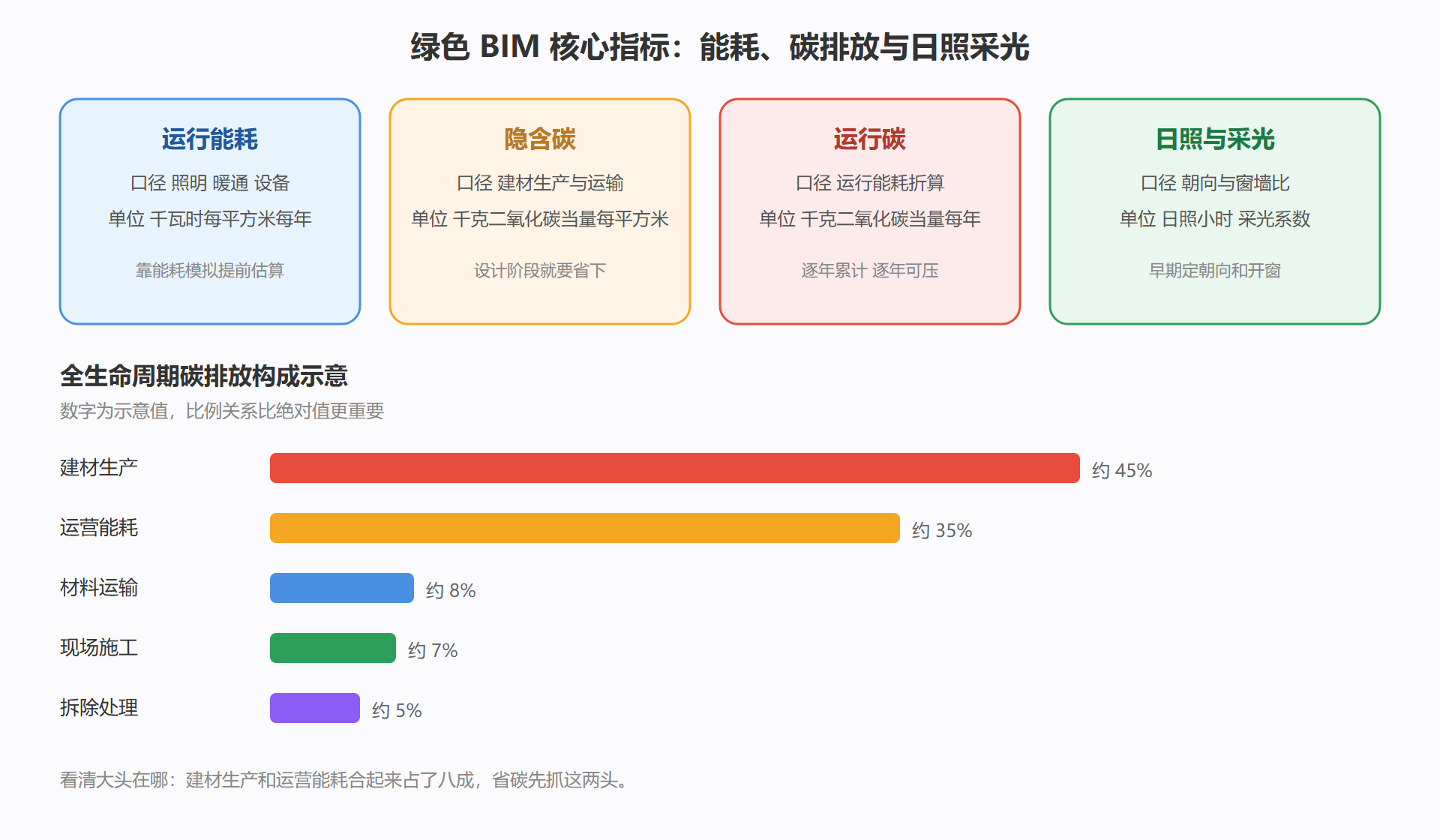

把这一节说的指标摆在一起,就是绿色 BIM 要看的那几本账。上面四块是核心指标:运行能耗、隐含碳、运行碳、日照采光,各自有口径和常用单位。下面的条形图是建筑全生命周期碳排放的构成示意,用来提醒你:建材生产和运营才是大头,别只盯着施工和运输这些边角。数字是示意值,比例关系比绝对值更重要。

这张图要贴在方案评审会上。它提醒所有参与方:绿色不是一张能耗模拟报告的封皮,而是几本要一起看的账。眼睛只盯着其中一本,省下的碳很容易从另一本里漏出去。
到这里,第 5 章的三节就串起来了:数字孪生给了实时脉搏,新兴技术给了算力和眼睛,绿色 BIM 给了负责任的落点。但所有这些能力到底值多少钱、该不该上、上了怎么落地,还得回到投资回报这笔账上。第 6 章就来谈 BIM 的价值评估与最佳实践。
