3.3 从销售与运营计划到 MRP


3.3 从销售与运营计划到 MRP

本节摘要:本节把企业的计划机器拆开给你看:销售与运营计划(S&OP)定总量节奏,主生产计划(MPS)定成品节奏,物料需求计划(MRP)把成品展开成零件工单与采购单。核心是一张 MRP 的完整演算——毛需求、净需求、计划下达,一步步算给你看。读完你能读懂并能亲自推演这套机器。

前两节分别解决了"需求基准"与"缓冲参数",本节把它们装配成一台完整的计划机器。很多企业计划混乱的根源,不是缺系统,而是没分清这台机器的三个齿轮各转什么:总量对不上、明细算不准、现场被迫救火。逐个拆开看。

一、S&OP:先把总量谈拢

销售与运营计划是月度频率的中层决策会:把未来十二到十八个月的产品族需求预测,与产能、人力、资金三方对表,输出一个各方签过字的总量计划。它的关键产出有三:按产品族的月度需求共识、关键资源(瓶颈工时、现金)的缺口预警、以及削峰杠杆的启动决策(呼应 2.4 节)。

S&OP 常见的三种死法值得预习。死于数据:各部门各拿一套"事实",会前不对数,会上吵架。死于层级:把 S&OP 开成销售指标下达会,产能与资金根本没进议程。死于颗粒度:一上来讨论单品,总量矛盾反而没人管。健康的 S&OP 只有五步:数据准备、需求评审、供应评审、平衡会议、高层拍板——月度循环,纪律比形式重要。

二、MPS 与粗能力:把总量翻译成成品节奏

主生产计划把产品族总量落到具体成品与具体周:第几周、哪个型号、产多少。MPS 是"承诺与制造的契约"——对销售,它是可承诺量(ATP)的计算基础;对车间,它是工单的源头。MPS 编制后要做一次粗能力计划(RCCP):用关键资源的标准工时对表,验证这份成品节奏是否超产能。粗能力只查少数关键资源(瓶颈工时、模具、烘房),不做全展开——它的目的是快速否决明显不现实的 MPS,而不是精确运算。

三、MRP:把成品展开成零件的逻辑

MPS 定了"什么时候产多少成品",MRP 接手回答"什么时候要有什么零件、要多少、何时下单"。依据三张表:物料清单(BOM,成品的零件配方与层级)、库存记录(在手、在途、已分配)、各物料的提前期。逻辑只有三步:毛需求(由上层计划下达量 × 单层用量算出)→ 净需求(毛需求 − 可用量,再叠加安全库存要求)→ 计划下达(净需求按批量规则取整后,按提前期前移)。

一张完整演算。某台扇由 1 个电机组件与 1 套扇叶组件构成,扇叶组件由 1 个轮毂加 5 片扇叶。MPS 要求第 8 周交付成品风扇 400 台(在此只展开扇叶支线)。扇叶组件:现有库存 150,已分配 0,批量规则按 500 取整,装配提前期 2 周。扇叶(单件):现有库存 900,在途 800 于第 4 周到,批量 1,000,采购提前期 3 周。

MRP 演算:成品 400 台 → 扇叶支线 【扇叶组件】用量 1/台,提前期 2 周,批量 500 毛需求 第8周 400 可用量 在手 150 净需求 400 − 150 = 250 → 按500批量 → 计划接收 500 计划下达 第6周 500(8 − 2) 【扇叶】用量 5/组件,提前期 3 周,批量 1,000 毛需求 第6周 500×5 = 2,500 可用量 在手 900 + 在途 800(第4周到) = 1,700 净需求 2,500 − 1,700 = 800 → 按1,000批量 → 计划接收 1,000 计划下达 第3周 1,000(6 − 3) 结论:第3周须向扇叶供应商下 1,000 片采购单 预警:在手+在途仅够 1,700,本批净需求贴地——建议同步复核安全库存参数

这张演算表就是 MRP 的全部灵魂。系统里跑的是同一套逻辑,只是自动化了。看懂它,你就能读懂 ERP 里那些密密麻麻的计划报表,也就能诊断出常见的计划事故:毛需求重复扣库存(BOM 版本错误)、计划下达"逾期"刷屏(提前期参数与真实不符)、在途不冲销(采购单关闭机制缺失)。

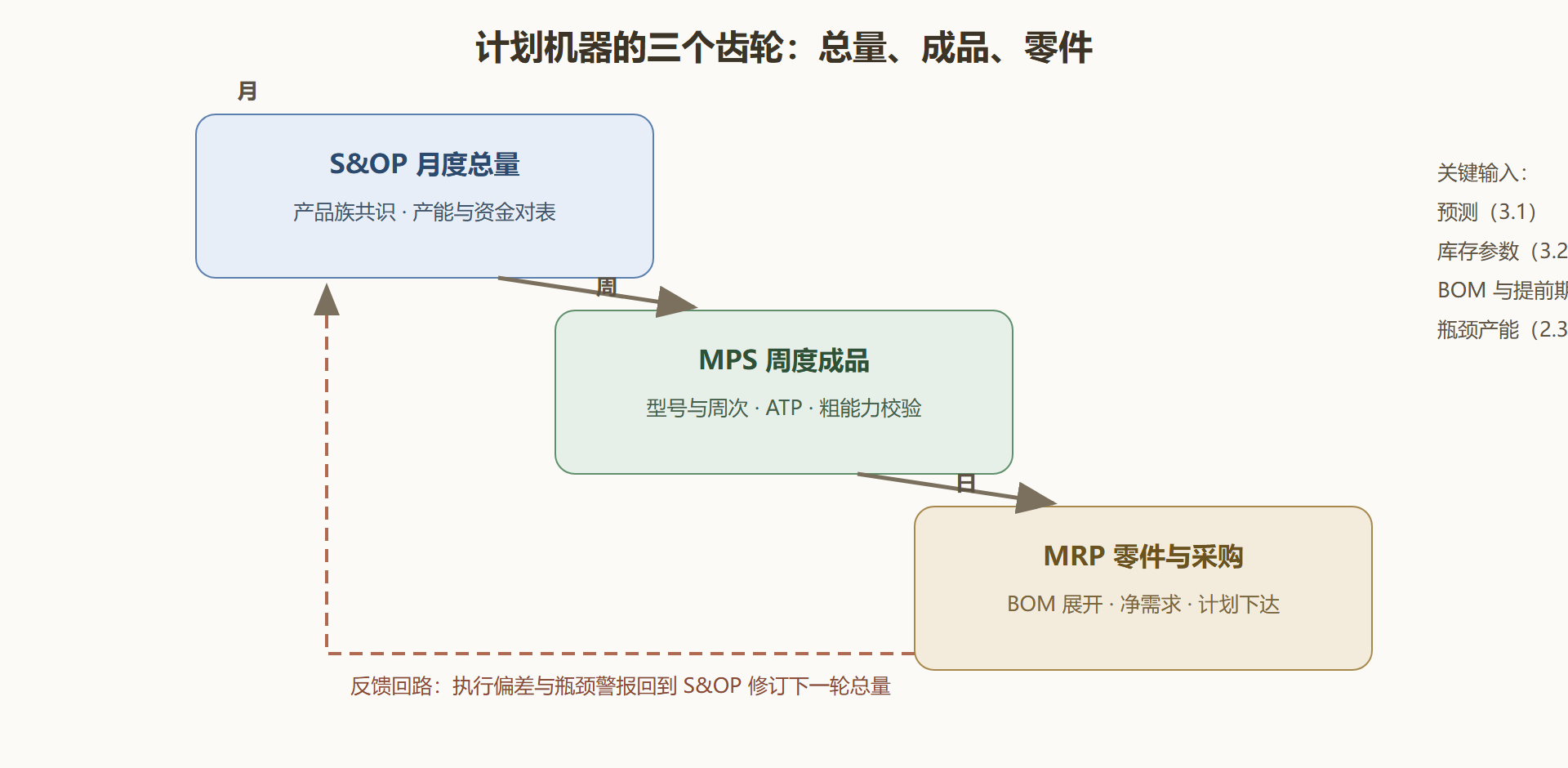

图 3-3 三层计划架构与信息流

图 3-3 三层计划架构与信息流

四、批量规则与时间栅栏:机器的两个调音旋钮

MRP 报表里的两个参数决定它跑起来顺不顺。批量规则:逐批法(要多少订多少,库存最省、换型最多)、固定批量(如 EOQ 取整)、周期订货法(把 P 周期的净需求合并成一张单)——瓶颈工序与其上游宜用周期订货减少切换,贵重物料宜用逐批法。时间栅栏:把计划期切成"冻结期"(近期工单不许动,保现场稳定)、"半自由期"(改动需计划员审批)、"自由期"(系统自动重排)。没有栅栏的系统天天重排、工单朝令夕改,车间很快就学会无视计划——计划体系最致命的死法是失去被遵守的资格。

五、完整案例:一家灯具厂的 MRP 治理

背景:某商业照明厂上了 ERP 两年,计划员却仍靠 Excel 排产:系统报出的计划下达 40% 已逾期,车间看到工单先打电话找计划员确认"这张还算不算数"。MRP 名存实亡。

操作:诊断按"三表一栅栏"展开。查 BOM:抽样 60 个成品料号,18 个 BOM 版本滞后于工程变更,毛需求源头即错——建立工程变更与 BOM 生效的联动制度。查库存记录:车间发现的"黑料"(账外实物)月均 23 起,根因是超额领料不退库——推行限额领料与退库扫描。查提前期:采购提前期参数普遍按合同理想值设定,供应商真实交付分位数是参数的 1.6 倍——按 ABC 分类重设,A 类按 95 分位交付天数设参。立栅栏:冻结期 1 周、半自由期 2 周,逾期工单一次性清理归零后再开系统重排。三个月后系统计划首次成为车间唯一执行的指令源。

结果:计划员从 Excel 解放,急单插单率从两成六降到 9%;采购在途资金下降 14%(提前期参数回归真实后,MRP 不再虚提前下单);成品交付率从 78% 升至 91%。

解读:案例的价值在于点破一个普遍误会——"上了系统就有计划"。MRP 是一台诚实到残酷的机器:三张基础表任何一张失真,输出立刻放大失真。治理顺序永远是数据在前、参数次之、栅栏收尾。

六、易错点与自查

其一,S&OP 跳过总量直接谈明细:总量矛盾没解决,明细算得再准也是错方向的精确。其二,BOM 版本失控:任何 MRP 怪异输出,先查 BOM 与库存记录再怀疑算法。其三,提前期参数理想化:按合同值设参数等于让系统永远迟到。其四,无栅栏的重排:计划没有稳定期,现场就用不执行来投票。其五,把安全库存当成第二套计划:安全库存是参数,写进参数表让 MRP 自动尊重它,别再人工加码。

本节要点回顾

  • 三个齿轮各转各的:S&OP 管月度总量共识,MPS 管周度成品节奏,MRP 管零件与采购的展开。
  • MRP 三步逻辑:毛需求、净需求、计划下达,一张表推到底,系统只是自动化。
  • 粗能力只查关键资源:快速否决不现实的 MPS,不追求精确。
  • 批量规则与时间栅栏是调音旋钮:冻结期保现场信任,是计划权威的命根子。
  • 系统治不了的病在数据里:BOM、库存记录、提前期,三表失真则输出失真。

成品与零件的计划都有了,但同一台设备上排着几十张工单——先做谁?下一节讲排序规则与它们的代价。
