5.2 采购与供应商管理


5.2 采购与供应商管理

本节摘要:采购的钱花出去就变成别人的收入,管供应商的本质是管"企业围墙外的产能与质量"。本节给出供应商分类矩阵、一套可落地的考核指标体系、询比价与招标的操作纪律,以及供应商协同的边界——哪些深做、哪些浅做。案例是一家厨电企业的关键件供应体系重建。

采购在企业里常被当成"花钱的部门",评价标准简单粗暴:买得便宜就是好。本节要换一副眼镜:制造企业六到八成的销售成本花在采购上,供应商的提前期、质量与柔性直接写进你的交付与成本——采购管理的对象不是价格,是外部产能。

一、分类先于管理:供应定位矩阵

几百上千家供应商不可能平均用力,经典的供应定位矩阵用两个维度切四象限。横轴是采购金额(对本企业成本的影响),纵轴是供应风险(可替代性、市场垄断度、切换成本)。四个象限四种打法:战略物料(金额大、风险高,如核心芯片、定制总成)——深度协同,高层对话,双源备份,签长期协议;杠杆物料(金额大、风险低,如标准钢材、通用件)——充分竞争,集中量招标压价,随时可换源;瓶颈物料(金额小、风险高,如专用传感器、独家辅料)——保供优先,备安全库存,寻找替代方案,别纠结单价;常规物料(金额小、风险低,如劳保用品、办公耗材)——流程化、目录化采购,管理成本降到最低。

四象限最大的使用价值是防止"一刀切砍价":把瓶颈物料拿去比价,省下两个点却随时可能断供;对杠杆物料讲感情谈长期,白白放弃市场竞争红利。分类每年复核一次——物料的象限会搬家(独家专利到期后战略件变杠杆件)。

二、考核体系:几张表管住交付与质量

供应商考核贵在"少而硬"。推荐四组指标起手:交付(准时交付率按订单行统计、提前期遵守率)、质量(来料批合格率、上线不良率 PPM)、柔性(紧急插单响应天数、产能爬坡配合度)、成本(年度降本贡献、报价透明度)。权重按物料象限调:战略件柔性权重大,杠杆件成本权重大,瓶颈件保供权重大。

考核要配套后果才有效力。建议三档处理:连续两季 A 级——订单份额上调、账期优先、新产品共同开发资格;B 级——维持份额、指出改进项;C 级或单项红线(如重大质量事故)——限期整改、份额下调直至淘汰。多数企业有考核无后果,评分表最后沦为年底发优秀供应商奖状的形式。

双源策略值得单独说。对战略与瓶颈物料,保持两个合格供应商是供应链的保险丝——但双源不等于五五开:常用做法主源七成、副源三成,副源的量是"保持热态"的最低成本,一旦主源出事,副源能在约定周期内爬坡接住。冷备(有资质无订单)在关键时刻几乎等于没有备。

三、询比价与谈判:程序即廉洁,数据即筹码

询比价的操作纪律比技巧重要。书面 RFQ(询价单)要素齐全:图纸与规格版本号、年量与批量结构、质量标准、包装运输条款、付款条件、报价有效期——要素不齐的比价,比的是各家对模糊之处的不同猜测。报价拆分要求(材料、加工、表面处理、包装、运费分列)能把"一口价"的水分晒出来,也为后续降本谈判指出解剖部位。

谈判的筹码来自数据而不是嗓门:该物料的市场原材料指数、对方产能利用率、自家订单的长期价值,都是桌上该摆的东西。两条纪律写进制度:谈判至少两人在场(程序即廉洁)、让步必须交换(压价换量、账期换价,单方面索取的让步不可持续)。

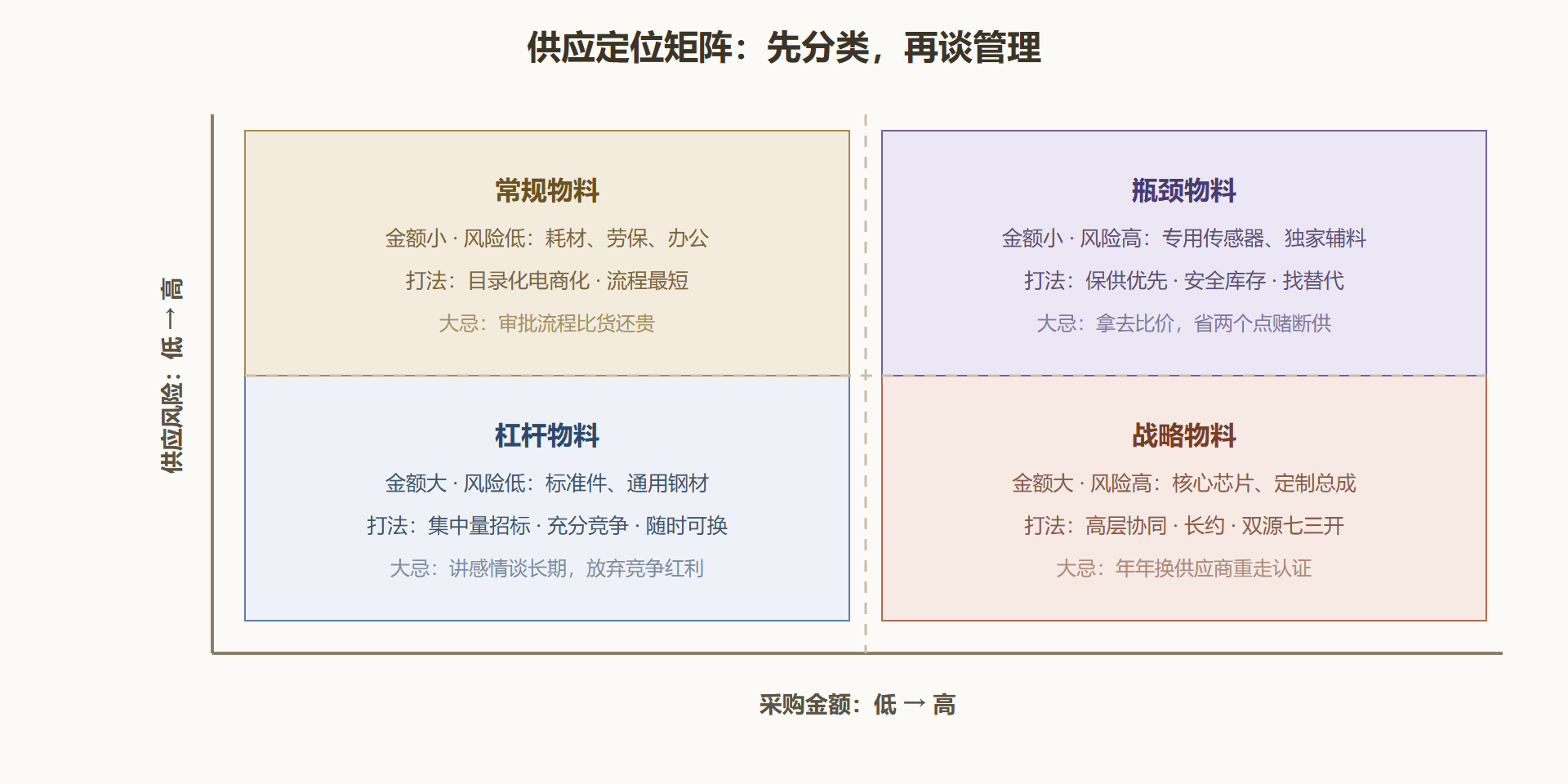

图 5-2 供应定位矩阵与四象限打法

图 5-2 供应定位矩阵与四象限打法

四、完整案例:厨电企业的关键件体系重建

背景:某厨电企业热水器机芯(含温控器与热交换器)只有一家供应商,占采购额 18%。当年三季度该供应商火灾停摆,企业全线停产 23 天,直接损失近 2,000 万元,还被卖场索赔。复盘发现:机芯连"合格备选"都没有,而它被当成普通杠杆件按年度比价管理。

操作:重建分四步。第一步重新分类:机芯、温控器、显示板等 14 个料号从杠杆象限移入战略象限,管理层逐个过目签认。第二步双源建设:主供应商维持七成份额并签两年协议(换来的承诺是产能优先与价格年降机制);副供应商启动认证,第一年给三成份额保持热态,认证周期 11 个月——期间用主源加安全库存(按提前期标准差重算,3.2 节公式)过渡。第三步考核落地:四组指标季度评分,与份额、账期直接挂钩;战略件供应商每半年一次高管互访,议题是 12 个月的产能与投资计划对表。第四步风险预案:战略件全部完成"断供演练"——模拟主源停供四周,检查副源爬坡时间与库存缓冲能否接住,演练结果写入风险台账。

结果:次年主供应商再次突发限电减产 40%,双源机制接住冲击:副源两周内爬坡至满产,企业交付率最低只回落到 92%,未触发任何卖场罚则。采购部年度总结的原话是:"这两年省下的每一次比价,都在那两周还回来了。"

解读:本案例的核心不是双源本身,而是分类决定待遇的治理逻辑——机芯的悲剧在于用杠杆件的打法管理战略件。供应链的风险投资(双源、安全库存、演练)平时看都是冗余成本,出事时才知道那是保费;保费的多少,应该由物料的象限决定,而不是由当年降本指标决定。

五、易错点与自查

其一,考核有分无果:评分不挂份额与账期,等于给供应商发成绩单但不发录取通知。其二,双源做成冷备:无订单的备选在危机中的爬坡速度不可指望,热态副源的量是保险费。其三,谈判让步不交换:单方面压出来的价,供应商会用规格降级或交期劣化找回来。其四,把协同做成数据索取:你要人家的产能与库存数据,就要给人家你的滚动预测——协同是双向合同。其五,国产替代与二供只有立项没有结项:认证项目要有截止日与责任人,否则永远"在认证"。

本节要点回顾

  • 采购管理的对象是外部产能,价格只是它的一张面孔。
  • 四象限定打法:战略协同、杠杆竞争、瓶颈保供、常规流程化,大忌是互相串门。
  • 考核必须挂后果:份额、账期、开发资格,没有后果的考核是奖状。
  • 双源七三开保持热态:冷备在危机里约等于裸奔。
  • 断供演练是战略件的年检:没演练过的预案只是文档。

上游管住了,下一节管运输与网络:配送中心放哪里、运费之外的隐性成本怎么算。
