9.1 工程生命周期与项目管理


9.1 工程生命周期与项目管理

本节摘要:DCS 工程是设计、采购、组态、测试、安装、调试多专业交汇的项目,失控的根源几乎都是"阶段产物不合格就进入下一阶段"。本节讲生命周期的六个阶段、各阶段的关键产物与验证关卡,重点解释 FAT 与 SAT 两道工厂/现场验收为什么都不能省。

六个阶段与各自的关卡

**阶段一 设计。**输入是工艺包与管道仪表流程图,产出 I/O 清单(位号、类型、量程、报警限)、控制方案说明(第四章的全部结构在此成文)、联锁逻辑表(安全要求规格书)、机柜布置与网络设计。关卡:设计评审——工艺、自控、安全三方逐张图纸会审,I/O 清单的版本号从这里开始受控。设计阶段的错误(一个量程写错)在投运后发现,返工跨越整个链条;在设计评审中消灭,成本几乎为零。

**阶段二 组态与集成。**按 6.1 节的组态流程完成系统搭建,随后进入 FAT(工厂验收测试):在厂商的车间里,整套系统按合同清单组装完毕,逐项测试——硬件配置核对、控制方案逐回路审查(对照逻辑图)、画面与报警逐点核对、冗余切换试验(拔卡、断电、断网)、供电与接地测试。FAT 是把问题挡在现场安装之前的最后一道大坝:车间里发现组态错误,改完重测半天;装置中交后才发现,牵动的是整个调试计划。

**阶段三 现场安装。**机柜就位(第三章的机柜间工程)、桥架敷设、现场仪表安装、电缆敷设与接线。关卡:接线核对——按接线图逐根对线,电缆两端标识齐全。这阶段的工作量最大、技术含量最低、出错率最高,管理手段朴素而有效:对线记录单、完成一段签认一段。

**阶段四 冷态调试。**系统上电、网络通信建立、I/O 通道逐点测试(下一节展开)。关卡:回路测试通过率——所有回路三查(点对点、量程、方向)完成并留记录。

**阶段五 热态联调。**与工艺设备联动试车:电机试转、阀门联动、联锁保护试验(配合 SIS 逐条验证动作)、模拟物料运行(水联运)。关卡:联锁保护试验记录——每条安全功能实际触发、实际动作、时标留档。

**阶段六 投运与考核。**引料升温,逐回路投自动,装置进入考核期(性能验收:产能、能耗、平稳率对照保证值),最终移交完整档案。关卡:性能考核与档案移交——组态最终版、回路档案、联锁试验记录、操作维护手册,一样不能少。

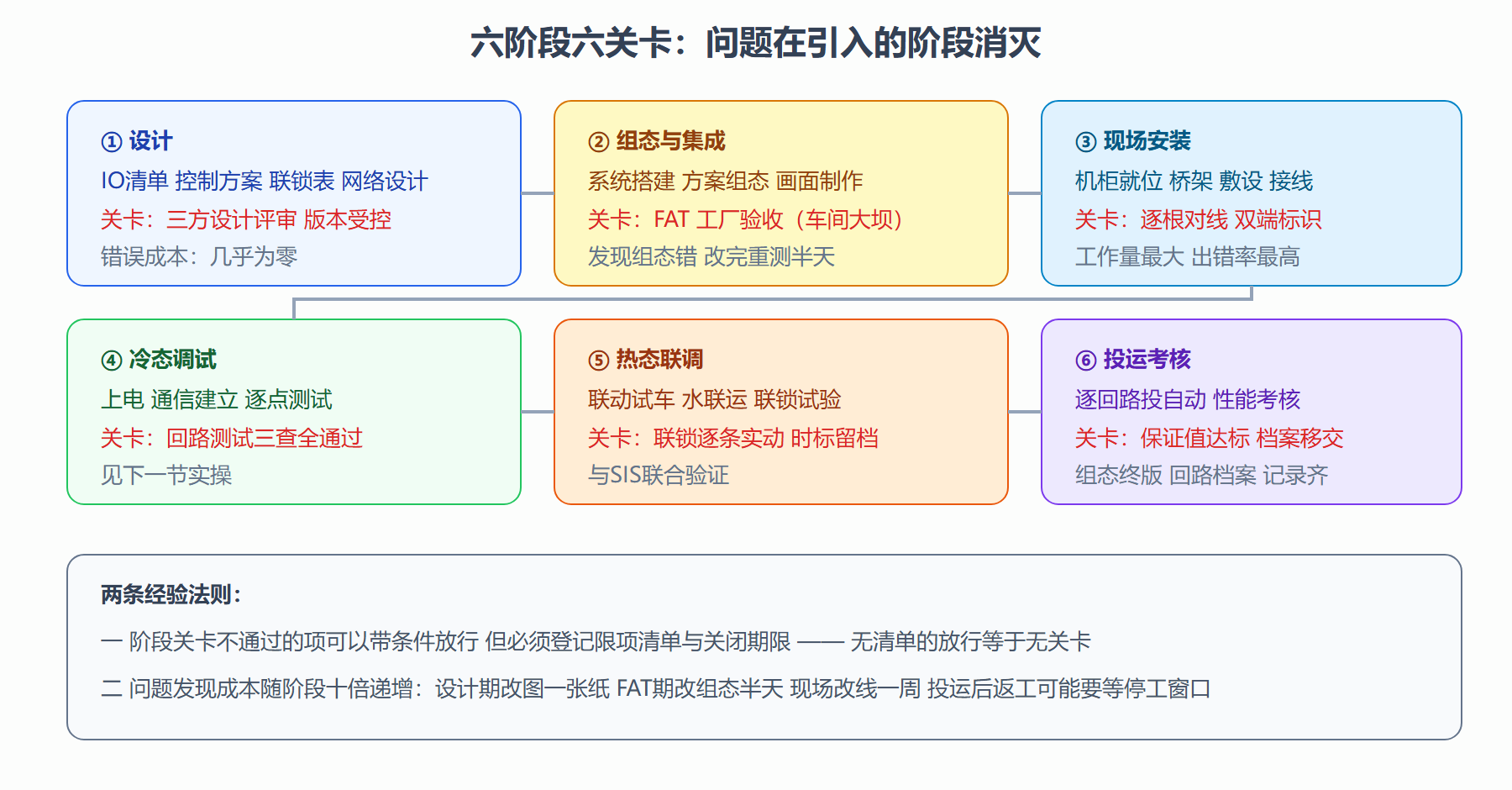

图:DCS 工程生命周期阶段与关卡

图:DCS 工程生命周期阶段与关卡

FAT 与 SAT:为什么两个都要

FAT 在厂商车间测系统本身:硬件齐全性、组态正确性、冗余切换、画面报警。SAT(现场验收测试)在装置现场测"系统加现场":通道与现场仪表的匹配、接地与干扰环境下的稳定性、与其他系统(SIS、机组 PLC、MES)的接口实联。两者不可互替——FAT 通过的系统在现场照样可能因接线错误、接地干扰、接口协议参数不匹配而问题百出。项目时间紧时最容易砍的就是这两道测试,砍掉的每一小时测试,都会以数倍的调试加班偿还。

项目管理的三个抓手

界面管理:DCS 项目与土建、工艺管道、电气、仪表安装的界面清单(谁提供什么、到哪个接口)要书面化——机柜间的空调谁供电、现场仪表到端子箱的电缆谁敷,含糊的界面在工期尾段全部变成扯皮。变更管理:设计变更走流程(申请、评估影响、审批、版本更新),I/O 清单的每一次增删都要反映到组态与档案。文档同步:调试过程中的每处在线修改(参数、逻辑)当天回写组态档案——第九章的档案移交关卡是否轻松,取决于日常文档纪律,而非收尾冲刺。

⚠️ 高频事故模式:工期压缩时砍 FAT、砍回路测试细节,寄望"投运时再调"。投运期的装置带着物料、带着联锁、操作员高度紧张,此时调试的任何失误都直接面对工艺后果。调试工作前移(FAT 多测一天,现场少熬三夜)是被反复验证的规律。

本节要点回顾

  • 六阶段六关卡:设计评审、FAT、接线核对、回路测试、联锁试验、性能考核与档案移交
  • FAT 测系统、SAT 测系统加现场,两者不可互替,工期再紧也不砍
  • 问题成本十倍递增:阶段关卡的意义是把问题挡在引入阶段
  • 带条件放行要有清单:限项登记加关闭期限,无清单的放行等于无关卡
  • 项目管理三抓手:界面清单书面化、变更走流程、文档当日回写

地图在手,下一节进入最关键的关卡实操——回路测试与投运调试。

项目各阶段的人力与角色配置

DCS 项目的角色配置随阶段变化,给一张人员投入曲线。设计阶段:系统工程师主导(I/O 清单、系统配置、规格书),工艺与仪表工程师配合——核心 2-3 人。组态阶段:组态工程师 2-4 人并行(策略组态与画面组态可分工),是人力高峰之一。FAT 阶段:全员参与(组态、工艺、操作员代表——操作员早参与早发现问题)。现场安装:仪表施工队为主,DCS 工程师做指导与点检。调试阶段:第二个人力高峰——系统工程师加工艺工程师加操作员的三方联合作业(回路整定需要三方在场)。开车阶段:全员待命加厂商支持。团队配置的两个提醒:其一,操作员代表要从 FAT 就介入——操作员的画面使用习惯问题在 FAT 改成本极低,投产后改就是事故风险;其二,业主方的仪表工程师全程跟项目——把厂商知识转成自有能力,五年后的运维独立性取决于这个环节的成色。人力曲线的形状是"双峰"——组态峰与调试峰,采购与安装是低谷;用曲线管理外包与自有人员的配置,是项目成本控制的抓手。

补变更管理的完整生命周期。DCS 投用后的每一次变更(改参数、改逻辑、加回路)都要走闭环流程:申请(写清原因、内容、影响分析——影响哪些回路联锁、需要什么窗口)→ 评估(仪表加工艺加操作三方会签)→ 实施(按窗口执行,带备份)→ 验证(受影响回路的确认记录)→ 文档更新(图纸与组态版本同步)。闭环的数字化工具:用电子变更管理(MOC 系统)替代纸质单,让变更的历史可查询(某个回路为什么在去年改成这个参数——五年后审计时能找到答案)。变更管理失效的代价案例:某装置事故调查发现,联锁定值在两年前被"临时"修改后从未恢复——没有闭环的变更,会以随机的时间间隔变成事故的伏笔。变更管理的成熟度,是衡量一个工厂自控管理水平的单指标最优代理变量——它比任何一次考核都更能预测未来的安全与稳定表现。
