本节摘要:ITER 是聚变史上最大的国际科学工程:目标500兆瓦聚变功率、Q=10、等离子体电流15兆安、脉冲400秒。本节讲它从1985年日内瓦峰会的共同声明起步,经历设计、退群、选址、延期,最终变成法国南部一座真实工地的全过程。
本节是大装置时代的终章。1997年之后,所有账面推算都指向同一个结论:下一次量级跃升需要一台远超 JET 的装置——半径更大、磁场更强、电流更高,估算造价以百亿美元计,没有任何一个国家的聚变预算扛得住。这个"必须合作"的结论背后还有政治:1985年11月,里根与戈尔巴乔夫在日内瓦峰会上发布联合声明,倡议"在国际框架下合作设计建造聚变反应堆"——冷战的两个超级大国把聚变当成缓和的样板工程。国际热核聚变实验堆(ITER,拉丁语"道路")由此立项,1988年启动概念设计。
最初的"四方"是欧盟、日本、苏联(后由俄罗斯继承)、美国。1998年美国因预算听证的激烈批评退出(2003年回归);2005年选址之争落定法国卡达拉什,击败日本选项;2006年,欧盟、美、日、俄、韩、印六方(次年中国加入)正式签署联合实施协议——今天的七方格局形成。一座装置的股东名单,几乎就是全球聚变研究力的版图。

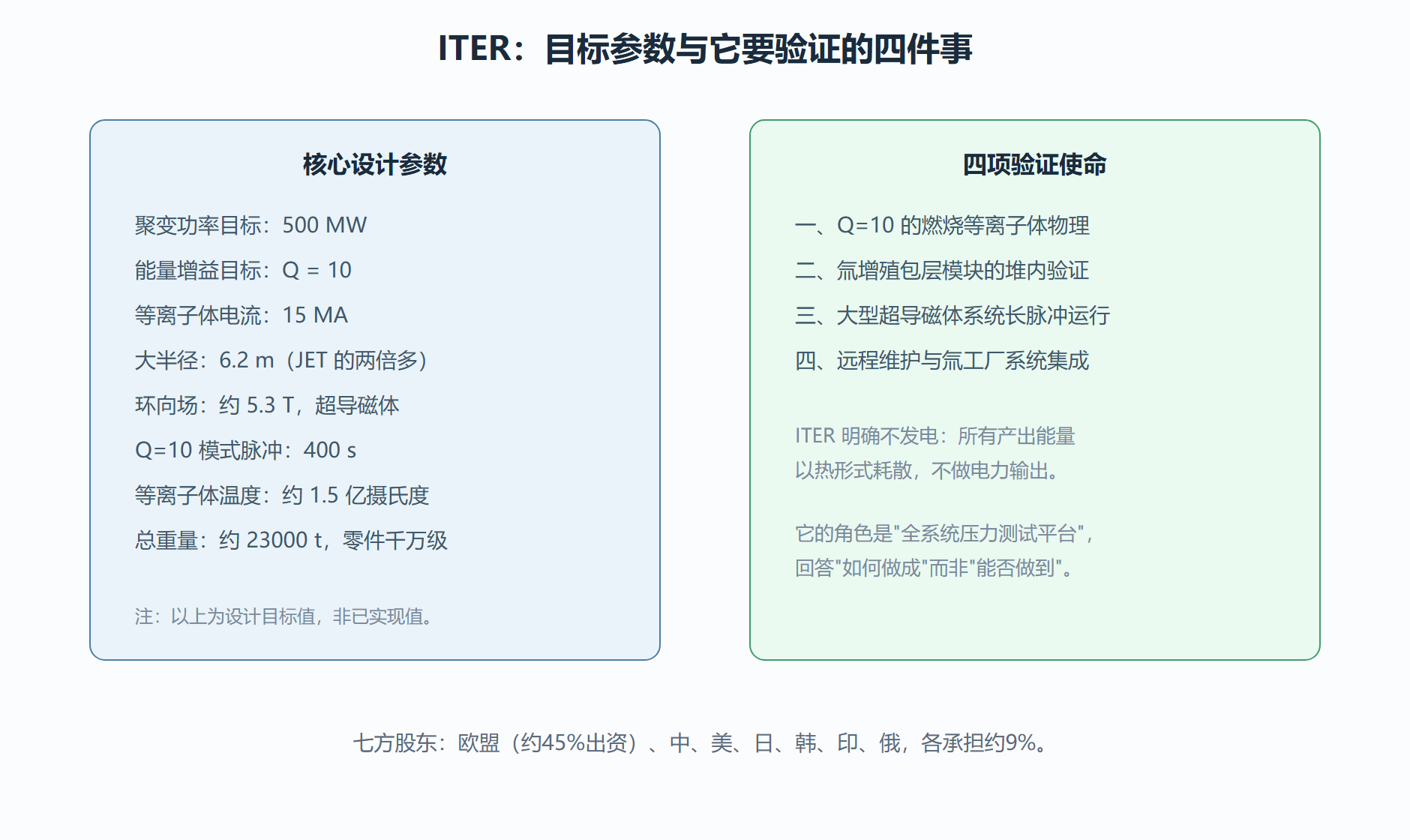

ITER 的参数不是拍脑袋,而是从 JET 一路的定标律外推:约束时间随尺寸与磁场增长,把大半径从 JET 的约3米放大到6.2米、电流从数兆安推到15兆安,Q=10 就从"账面希望"变成"设计可达"。500兆瓦与50兆瓦加热功率的比值(Q=10)意味着等离子体进入深度自加热——聚变产生的阿尔法粒子接管大部分加热,外部系统只需维持。这被称为"燃烧等离子体"状态,是太阳内部等离子体的常态、实验室里的空白,也是 ITER 最重要的物理使命。工程使命同样明确:在堆内验证氚增殖包层模块、演练远程维护、集成氚工厂——这些第六、七章的"工程铁门",ITER 是第一个全尺寸考场。
ITER 的工程史几乎就是一部延期史,且每次延期都有可核算的原因。2007年动工后,第一版时间表(2020年首次等离子体)在2016年被推倒:验收发现磁体支持结构设计不满足地震规范,且各方的实物交付率远低于计划。2024年6月,新基线公布:首次等离子体推迟到2033年前后,氘氚燃烧实验(Q=10 目标的那一幕)排到2039年。核安全许可、超导磁体的逐件验收、七方接口管理——每一项都是前人没做过的规模。目前项目总成本按官方口径超过两百亿欧元,若计入各方实物投入则更高;2024年基线同时把后续运营成本作了上调。
对延期的公允读法有两层。批评层:项目管理确实糟糕,接口复杂度被系统性低估,"国际合作"同时意味着七套审批体系。辩护层:ITER 没有可参照的先例——人类从未造过23,000吨、千万级零件、氚放射性、超导磁体与核安全监管四重叠加的机器,延期本身是"首次做对"的成本。第五、七章的商业公司和国家项目,都把 ITER 的教训当作自己的管理教材。
经常有新闻把 ITER 称为"世界最大聚变反应堆",这个说法要修正:ITER 不发电,它的产出能量全部以热耗散。它更像一台"全系统压力测试平台"——把磁约束聚变从"物理实验"推到"工程系统"的那个中间环节。读完本节你应该能回答:为什么造这么大(定标律与 Q=10 的物理要求)、为什么必须合作(造价超出国力)、为什么一再延期(无先例工程的真实成本)、以及它验证成功之后世界会变成什么样(DEMO 示范堆与商业堆的接力,第七章的路线图)。
ITER 的组织方式值得单独拆解,因为它是"国际合作成本"的具象化。七方各自承担约9%的实物份额(欧盟作为东道主承担约45%),且实物制(in-kind)是关键设计:成员国不交钱而是交部件——中国的磁体支撑与电源、韩国的真空容器分段、日本的环向场线圈与诊断、俄罗斯的等离子体加热系统、印度的低温工厂、美国的中央螺线管导体。每件部件都要符合统一设计规范,跨境运输动辄百吨级超限件、海运陆运接力数月。实物制的本意是政治上人人有份、技术上人人学习,代价是接口管理复杂度指数增长——2024年新基线里相当一部分延期,源头正是各批次部件的制造偏差与到货错位。
工地的进度也有硬坐标可查:2013年大坑开挖完成,2020年真空容器首段吊装,2021年首件环向场线圈落位,此后磁体与容器的拼装在核安全监管下逐件验收推进。一台23000吨的装置由千万级零件组成,而其中任何一个磁体超导导线的批次缺陷都可能触发整件返工——ITER 的延期史某种意义上是一部"人类首次按核级精度装配超导巨兽"的学费清单。
读 ITER 新闻时,你会遇到两套时间口径在赛跑。第一套是装置时间:部件制造、装配、调试的物理耗时——超导磁体从绕制到验收以年计,真空容器的焊接精度以毫米计,这些环节的时长相对可控,延期多源于首例工程的学习曲线。第二套是组织时间:七方的设计变更审批、核安全许可的逐国认定、实物交付的跨境协调——这套时间的延展性最差,2016年与2024年两次基线调整的主因都出在这里。区分两套时间,能让你在读到"ITER 又延期"时快速定位病灶:是工程难题(可原谅),还是组织摩擦(结构性)。后者才是这个项目留给后来者最贵的教训——第五章的商业公司几乎人人都把"单一决策链、快节奏审批"写进自己的组织设计,正是从 ITER 的组织时间里学到的反例。
