5.3 全程复盘:订单域从事件风暴到上线


5.3 全程复盘:订单域从事件风暴到上线

本节摘要:前面章节的每一个方法都单独演练过,本节把它们拼回时间线:青柚商城订单域从立项、事件风暴、建模冲刺、动工迁移到灰度上线、大促验证,整整二十二周的真实历程。每个阶段交代目标、动作、指标与教训,最后给出这套复盘方法的变式——项目过半才引入 DDD 的团队该怎么补课。

背景与起点

复盘从立项文书上的三行字开始:目标——把"规则理解不一致"类事故的月均发生数从 2.3 次降到 0.5 次以内;范围——交易上下文及其与营销、仓储、财务的协作边界,不含物流(第三方承运,走防腐层渐进接入);周期——两个季度。三行里最值得学的是范围:立项时刻意排除了物流,因为它属于外部系统,谈判对手不在公司内部。早期 DDD 失败常见于把"全部重构"当目标,战线一长,业务方先失去耐心。

当时手里的家底:1.4 的对照实验结论(说服了技术团队)、2.3 的评估表总分 23(说服了管理层)、事故复盘记录(说服了业务方)。三种人要三份不同的证据,这是立项阶段的全部技巧——给管理层看成本账,给业务方看事故账,给技术团队看写法账。

二十二周时间线

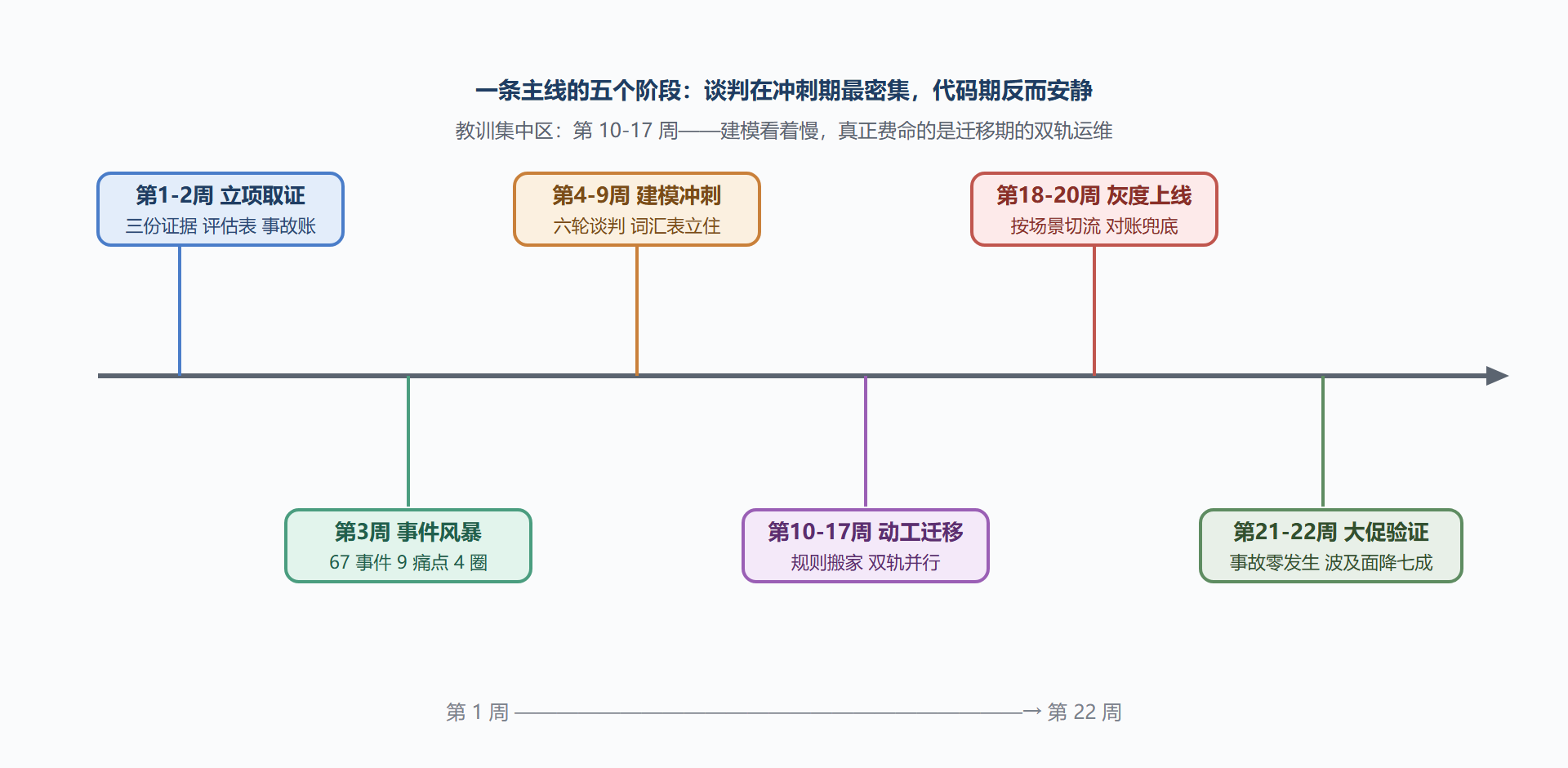

二十二周时间线

各阶段的目标、动作与教训

第 1–2 周,立项取证。动作:评估表打分、事故账整理、三场汇报。指标:立项文书获批。教训:先劝退了行政系统团队(2.3 的案例),让管理层看到有尺子,比任何 PPT 都快地建立了信任。

第 3 周,事件风暴。动作:5.1 那场工作坊,外加一场仅六人的补充场(补铺财务与退款线)。产出:六十七条事件、九个痛点、四个边界候选圈。教训:补充场开晚了——财务线的主场景在工作坊主场上只铺了十分钟,导致第 4 周又回头补了一次谈判。业务线越多,第一场工作坊越该拆成两场,别指望一场铺完。

第 4–9 周,建模冲刺。这是谈判最密集的六周:每周两轮谈判会,一轮对业务(规则确认),一轮对技术(模型落地)。关键产出按序:词汇表第一版与仲裁机制(第 4 周);上下文地图定稿(第 5 周);交易上下文聚合划分,含 3.5 那道库存争议的结论(第 6 周);与营销、财务的协作条约——防腐层加发布语言(第 7 周);第 8–9 周用 5.2 的双向循环把三条核心规则链路(下单计价、取消、退款分摊)落成了可演示的代码。指标:三条链路的演示各获得业务方签字确认。教训:第 5 周地图差点为"优惠券归属"翻盘重画——营销一度主张券是资产应独立成上下文,最后靠 2.3 的判据(券的规则独特性在叠加策略,归营销;券的使用事实归交易)才收口。谈判僵局的标准解法是把争议拆成两个命题分别归位,而不是争谁吞下谁。

第 10–17 周,动工迁移。最累的八周,也是计划里写得最粗的八周——事后复盘公认这是最大的预估失误。动作三线并行:新聚合按第 3 章落地;旧 Service 的规则按"搬家清单"逐条迁入聚合(4.1 的假四层治理就在这一步);新旧系统双轨并行,读走新写走旧,按场景逐步切换写。指标:迁移动了四十一条规则、切了九个写场景。教训:双轨期每天的核对对账花了专职一人周——迁移预算里必须给"对账"单独立项,它不是测试的附属品,是切换期间最重要的安全网。

第 18–20 周,灰度上线。按场景切流:先切"未支付订单取消"(影响面最小、补偿最简单),再切下单计价,最后切退款。每切一个场景观察七十二小时,指标是事件对账差异率与客服工单量。教训:第一个场景就抓到一个灰度bug——赠品行的分摊份额没进事件报文,对账差异率跳到 0.4%,回滚、修复、重切。先切"可退出的场景"这个顺序保了命:如果先切退款,同样是这个 bug,资金影响会放大一个量级。

第 21–22 周,大促验证。一次中等规模大促。结果:规则类事故零发生;单次规则变更(门槛调整)的波及面从平均 3.4 个系统降至 1 处配置;规则类需求从需求到上线的平均周期从十一天缩到四天。代价也要如实记:营销、交易、仓储三团队合计投入约 4.5 人月,超原预估两成——超支全部在迁移期。

解读:时间都花在了哪

把二十二周按产出归类:真正的编码约占四成,谈判与建模约三成,双轨对账与切换占两成,培训与文档一成。两个解读值得带走。其一,谈判集中在建模冲刺期而非动工期——边界谈透之后,编码期的技术争议显著少于历史项目,代码期安静得反常。很多团队把 DDD 想象成"写代码的新姿势",这个时间分布说明它首先是谈判的时间重新分布。其二,超支的两成与事故归零是同一枚硬币:迁移期的对账人力买的就是切换期的胆量,这笔钱省不得。

指标是怎么定下来的

复盘常被质疑的一点是指标的选择——为什么是这三个数,而不是代码行数、测试覆盖率、领域模型文档页数?立项时有过一轮争论,结论值得记录。代码类指标全部被否:行数奖励冗长,覆盖率在双轨期会失真(新旧两套都在跑,覆盖率高只说明重复多)。留下的三个指标有一个共同点:它们都度量谈判的产出,而不是编码的产出。事故频次度量语言是否统一(2.1 的词汇表有没有生效),波及面度量边界是否划对(2.2 的地图有没有划在关节上),需求周期度量整条链路的顺畅程度。5.3 想留给读者的一般化结论是:建模协作类项目的度量,应该挑那些"谈判失败时必然恶化"的指标——这样指标才会逼着团队回到谈判桌上,而不是逼着团队优化报表。

变式:项目过半才引入 DDD 怎么办

青柚的时间线从立项开始,多数团队没有这个奢侈。项目过半才引入时,复盘框架给出三个修正。第一,跳过全面取证,用一次事故做楔子:挑最近一次规则类事故开复盘会,会上直接铺事件时间线——事故是最强的谈判筹码。第二,不求迁移只求止血:不为存量代码做全面搬家,新规则一律按新模型落进新聚合,存量规则碰到哪个搬哪个,用 5.2 的"规则搬家"节奏自然演化。第三,把二十二周压缩成"三加一":三次谈判(边界、词汇、协作条约)加一次事件风暴,两周内完成——半途项目的业务方还在场上,趁热打铁比从容布局更重要。

带走的判断

  • 立项三要素:可度量的目标、刻意收窄的范围、分人下菜的三份证据。
  • 时间分布的真相:谈判集中在建模期,编码期安静;迁移期最费命的是双轨对账,预算要单独立项。
  • 灰度按"可退出的场景"排序,第一个被抓的 bug 决定了你对整个迁移的信心。
  • 半途引入 DDD 的三修正:事故当楔子、只止血不搬家、三加一压缩节奏。

到这里,订单域的主线故事全部讲完。第 6 章上强度:CQRS、事件溯源、遗留系统、Saga——四门进阶手艺,解决的都是前五章刻意绕开的硬骨头。
