本节摘要:双重预防机制=风险分级管控+隐患排查治理,两道防线分工明确:第一道管住"能量与风险"让它不漏,第二道管住"屏障缺陷"不让它演化成事故。本节讲清两道防线的闭环逻辑、四色分级怎么落到岗位,以及两防线如何互相喂养。

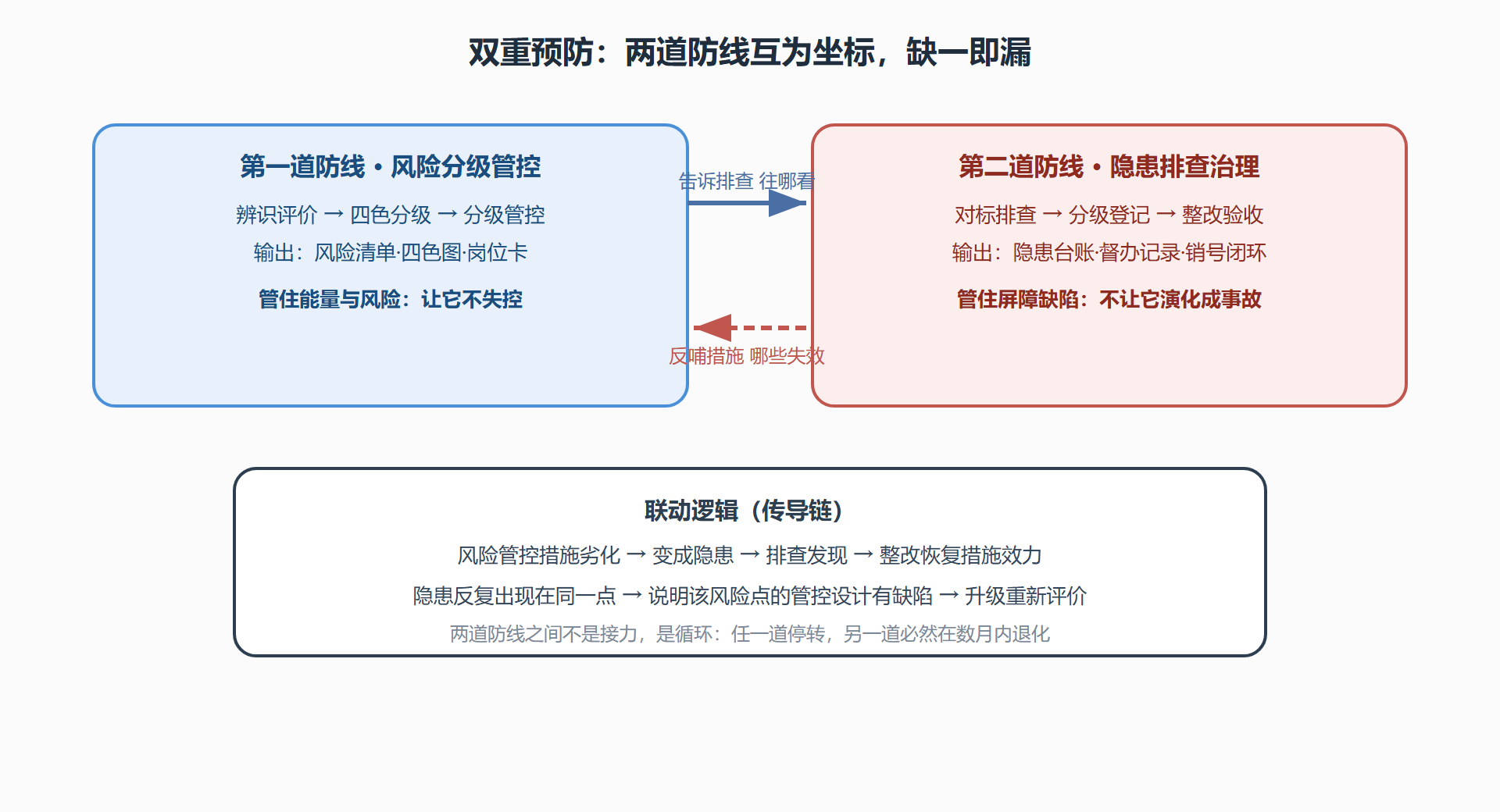

为什么防了一道还要防第二道?因为单一防线各有致命盲区:只做风险管控,管控措施本身会劣化——联锁会坏、规程会旧、习惯会松,措施劣化产生的缺陷叫隐患,而隐患如果没人查,就会静悄悄地等一个触发条件把风险放大成事故。反过来,只查隐患不分级,排查就成了无的放矢的巡逻——不知道哪里风险大,就不知道该重点查什么。双重预防的精髓正在于两道防线互为坐标:风险清单告诉排查"往哪看、看什么",排查结果反过来检验"风险管控措施还灵不灵"。
第一道防线是把第 2 章的辨识评价制度化,输出四样东西:
风险清单:全厂风险点逐条列明(部位、危险源、可能的事故类型、管控措施)。分级:用风险矩阵或 LEC 定级,落到红、橙、黄、蓝四色——红色(重大风险)公司级管控、橙色厂级、黄色车间级、蓝色班组岗位级,每一级风险由对应层级的管理者签字认领,这是"分级"二字的真实含义:不只是贴颜色,是分责任。风险四色分布图:厂区平面图上按色块标出风险等级,任何人一眼看出"哪里是雷区"。岗位风险卡:把每个岗位相关的风险与管控措施压缩成随身卡片——风险管控最终必须落到"每个班前会都知道今天防范什么"的颗粒度,否则清单只是图书馆藏品。
红橙黄蓝四色的管控动作差异化:红色风险的管控措施必须是工程级的(能消除则消除),配套专项预案,管控责任到公司领导,且红色风险点应限期降级——长期存在的红色风险本身说明设计有欠账;黄色蓝色则以管理控制和日常监控为主。
第二道防线是对"屏障完好性"的持续巡查,它的三个关键设计:
排查对标:查什么?对着第一道防线的管控措施清单查——清单说这台反应釜有超温联锁,排查就验证联锁还在不在工作;清单说该岗位佩戴防尘面罩,排查就看佩戴与面罩完好性。隐患定义因此清晰:管控措施的缺失、失效或劣化就是隐患——这比"不安全状态"的模糊表述可操作得多。
分级登记与闭环:查出隐患按"一般/重大"分级登记,重大隐患须挂牌督办(方案、责任、资金、时限、预案五落实),一般隐患定人定期限整改。闭环的判定标准是"整改+验收"双完成,验收要有证据(照片、测试记录),整改责任与验收责任分离。
上报渠道:员工自报的隐患与未遂事件纳入同一台账(呼应 1.4 的报告文化)——排查是组织的眼睛,员工是这双眼睛的亿万个感光细胞。

很多企业把双重预防做成了两张独立的表,恰好丢掉了机制的全部价值。真正的联动有三个抓手:
**其一,排查频次由风险等级决定。**红色风险点日查、橙色周查、黄色月查、蓝色季度查——频次表直接从风险清单生成,排查计划不再靠拍脑袋。这一联动让"分级"有了第二个用途:不仅分责任,还分注意力预算。
**其二,隐患数据回灌风险评价。**同一部位、同一类隐患三个月内反复出现,说明管控措施选错了层级(比如反复出现"联锁被旁通",问题不在员工纪律在工艺设计)。把隐患的时空聚集度做成月度分析,聚集处触发重新辨识评价——第一道防线因此被第二道防线持续纠偏。
**其三,风险变更触发排查更新。**新工艺、新设备、检维修作业带来新风险点,风险清单更新的同一动作必须同步更新排查对标表——否则第二道防线拿着旧地图巡逻新雷区。
双重预防的底层公式:**风险管控决定"事故离你多远",隐患治理决定"防线劣化多快"。**只算第一个的体系会死于防线悄悄烂掉,只算第二个的体系会死于不知道该防什么——这就是"双重"二字的全部含义。
排查频次表是把两道防线焊在一起的那颗螺栓,直接按风险清单生成:
| 风险等级 | 管控层级 | 排查频次 | 排查形式 |
|---|---|---|---|
| 红色(重大) | 公司级 | 每日 | 车间自查+安全部门抽查 |
| 橙色(较大) | 厂级 | 每周 | 专业联查 |
| 黄色(一般) | 车间级 | 每月 | 车间普查 |
| 蓝色(低) | 班组岗位 | 每季 | 岗位自查 |
配套的前置指标建议盯三条:隐患按期整改率(健康线在九成五以上)、一般隐患平均整改周期(趋势向好即体系在提速)、员工上报占比(上报台账中非巡查来源的比例——低于三成说明第二道防线基本只靠专职人员的眼睛,动员失败)。
同一套肌体的三种表述:ISO 45001 是国际通用的体系语言(风险策划嵌在 PDCA 里),双重预防是我国监管语境下的落地工程(把风险管控与隐患治理点名为两大法定动作),标准化是可评分的地方性验收框架。企业不必做三套文件——用双重预防的两条线作为业务主干,向上映射进 ISO 条款、横向对齐标准化评分项,一套记录应付三套要求。
重大隐患的判定不看主观感觉,看是否触及行业重大事故隐患判定标准的情形清单——典型如:危险化学品装置与人员密集场所安全距离不足、特种设备及安全附件超期未检、工艺联锁被擅自摘除、有限空间作业无审批与检测。重大隐患必须挂牌督办(整改五落实:方案、责任、资金、时限、预案),且整改期间往往要局部停产停用。把"重大"两个字当成普通台账里的一行,是双重预防运转失效的标志信号。
体系有了骨架和重心,还差地基——法律与标准的底线。下一节讲安全生产标准化与合规:怎么证明你的体系至少够到了法定的地平线。
