5.4 综合检测车:时速 350 的不停电体检


5.4 综合检测车:时速 350 的不停电检测

本节摘要:高速铁路需要一种特殊的检查方式:用一列车以运营速度在线路上"体检",轨道几何、弓网、通信、信号、轮轨力一次收齐,全程不接触网不停电。本节讲透综合检测车为什么必须存在、它测什么、数据怎么变成维修指令。本节为新增内容,是 5.2 节智能运维的标杆落地案例。

给线路做体检的车

先想一个问题:一条每天跑几百列车的时速 350 公里线路,怎么知道它的轨道平顺性今天还合格?人工巡检给不出答案——巡道工的步行速度是每小时五公里,而轨道状态是随加载动态变化的:静态看平顺的轨面,在时速 350 公里的轴重冲击下可能暴露出动态不平顺;静态量具测的几何,与车轮实际感受的几何不是一回事。检测结论必须在与运营一致的加载条件下取得——这就是综合检测车存在的根本理由:它就是一列按运营条件运行的列车,只是乘客席换成了传感器阵列与数据机房。

综合检测列车以运营速度图定开行,通常插在早班运营列车的间隙里跑完全程。它的"不停电检测"是关键设计:检测全程接触网正常供电、列控系统正常工作,检测的就是活的服务状态而非停机状态——包括受电弓与接触网的真实动态相互作用、列控无线场强的真实覆盖质量。一套检测车次跑下来,几百公里的线路健康档案当天回传,直接进入 5.2 节的维修决策闭环。

一列车装了多少"体检科室"

一列综合检测车是多个专业检测系统的集成,各科室同时开工:

检测科室 测什么 核心传感器原理 服务对象
轨道几何 轨距、水平、高低、方向 惯性基准加激光摄像 工务维修
轮轨力 脱轨系数、轮重减载率、横向力 测力轮对 动力学安全评估
弓网 接触力、离线、硬点、燃弧 弓上力传感与光学测量 供电维修
通信 无线场强覆盖、干扰 频谱扫描接收 通信维修
信号 应答器报文、列控无线链路质量 车载列控仿真接收 电务维修
车辆响应 车体加速度、平稳性 惯性测量 舒适度与安全评价
环境 噪声、振动 声学与振动传感 环保合规

七个科室的数据不是各写各的报告——同一时间戳、同一里程基准是多专业融合的前提。轨道检测发现某处高低不良,同里程的轮轨力与车体加速度数据立即可以交叉验证:这个缺陷在动力学上有多危险、乘客体感多明显,一次跑完全部有数。维修部门拿到的不再是"某处几何超限"的单科报告,而是按动力学危险度排序的维修清单——同样的天窗四小时,先修最危险的三公里而不是最先发现的三公里,这是检测数据改变维修逻辑的方式。

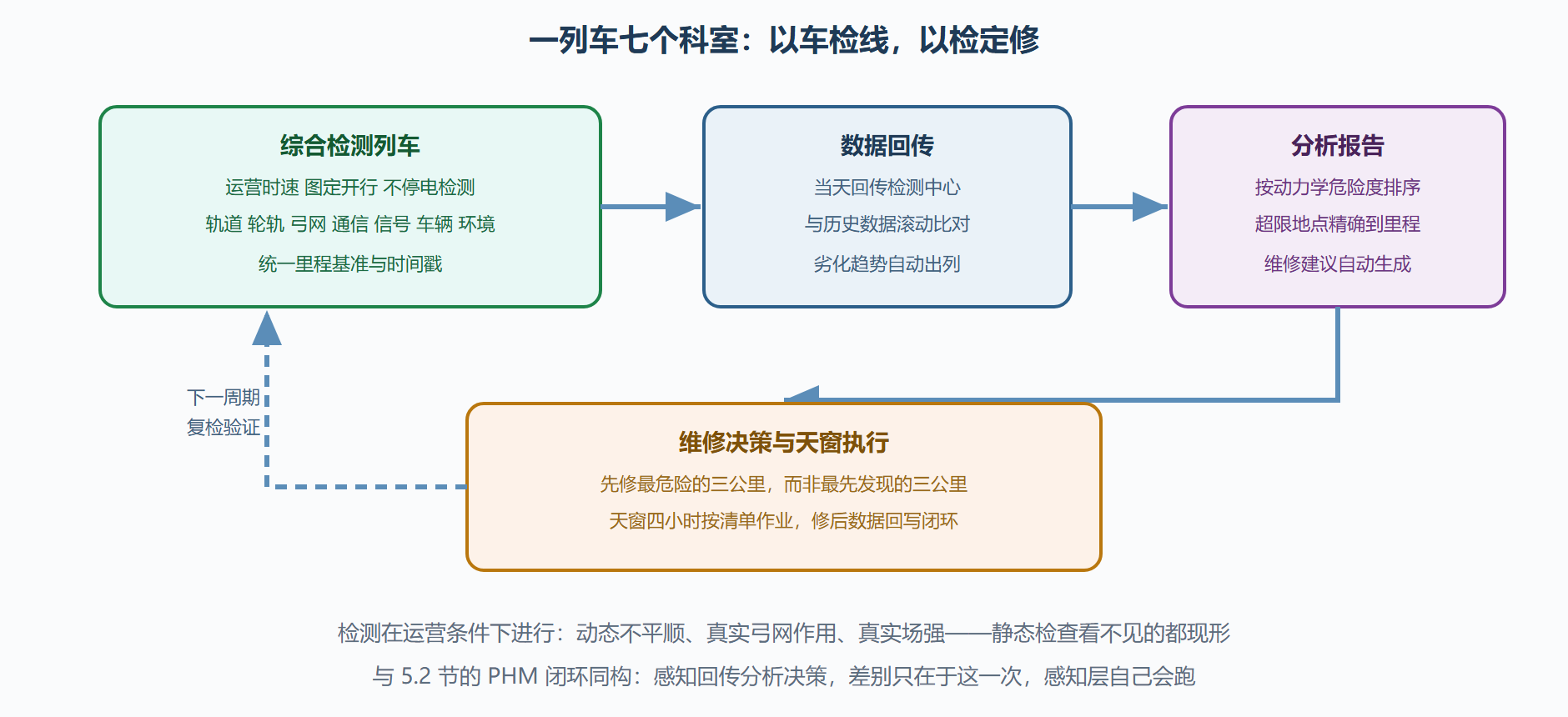

图 5-3:综合检测车的多专业数据闭环

图 5-3:综合检测车的多专业数据闭环

为什么说它是高铁运维的基石

综合检测车的能力清单回答了一个战略问题:高铁为什么敢把维修天窗压缩到深夜四小时?因为检测大部分不需要额外占用线路时间——检测车自己就是一趟"运营车次"。检测频率按线路等级与状态定:新线联调联试期间密集检测,稳定运营后按周期滚动,状态劣化区段加密。数据积累多年后还有第二重价值:同一里程的历史曲线。某处轨道几何每年都以相似速率劣化,说明存在系统性根源(路基段、桥头过渡段),治本工程的优先级就此量化——检测数据从"找毛病"升级为"诊病理"。

对学习者的启示在于方法论:综合检测车把 2.1 节的 TQI、2.3 节的弓网参数、2.4 节的通信信号质量全部装进同一个时空基准里,本质上是给第一章"铁路是耦合系统"的判断提供了技术兑现——耦合系统的体检,也必须是多专业同帧的。第六章回到安全主题的另一面:当检测预警没能拦住的风险真的发生时,系统怎么把损失兜住。

本节要点回顾

  • 检测结论必须在运营加载条件下取得,静态合格不等于动态合格,综合检测车因此而生;
  • 七大检测专业同帧采集:统一里程基准与时间戳是多专业融合的前提;
  • 检测数据按动力学危险度而非发现顺序排序,同样的天窗先修最危险处;
  • 不停电检测让体检自己成为运营车次,深夜四小时天窗因此守得住;
  • 历史劣化曲线把检测从找毛病升级为诊病理,系统性根源的治理优先级得以量化。

常见问题

问:为什么不用巡检机器人或无人机替代检测车?
答:机器人与无人机擅长点状与外观检查——桥下观察、边坡巡视、站场视频巡检,成本低见效快;但轨道动态不平顺、弓网接触质量这类必须由轮轨与弓网真实相互作用才能激发的参数,只有以运营速度行驶的载体才能测到。两者是分工关系:移动检测管动力学结论,固定与飞行设备管外观与细节。

新线联调联试:检测车的重头戏

综合检测车最能露真章的舞台是新线联调联试。新线开通前,检测车要从低到高逐级提速度跑:先以中速全线采集轨道、弓网、通信信号的底数,修正到设计状态;再逐级提到设计时速,每一档都同步看动力学指标——轮轨力有没有越限、弓网接触质量是否随速度劣化、无线场强在高速移动下的切换是否顺畅。某一项不达标,整改、复测、再提速,整个流程按科目滚动推进,直到以设计速度(验收检测常超出运营速度一档)完成全线验证。

联调联试也是多专业协同的最高强度演练:工务盯轨道、供电盯弓网、电务盯信号,检测报告每天出、整改令每天下,几十个单位在同一张问题清单上闭环。一趟趟检测车跑完的,不只是验收结论,还有这条线第一批维护数据的底账——开通首日的线路档案,从此有了逐月对比的起点。运营后的周期检测是常态巡检,联调联试是总攻;理解了这场总攻,才能理解为什么说检测数据是高铁的出生证明与历年体检报告之和。

追问:检测数据怎么变成维修工单

检测报告落到维修工单,中间有一套分级处置规则。超限项按偏差幅度分四级:轻微偏差进入趋势观察,连续两个检测周期劣化才升级;一般偏差列入月度维修计划,安排在常规天窗处理;严重偏差立即安排专项天窗,必要时先行限速;危及行车安全的极值直接触发扣车封锁。四级规则把 5.4 节正文说的"按危险度排序"落成了可执行的判定表——检测数据从报告变成工单,靠的就是这张表。

规则之外还有一层经验的校准:同样的几何偏差,在路基段与桥上、直线与曲线、高速与中速区段的危险度不同,规则表按区段属性设置修正系数。这些系数来自多年的动力学分析与事故教训,并随新数据滚动修订。所以检测体系的技术核心其实有三件:传感器把物理量测准,时间戳把多专业对齐,处置规则把数据变成动作——三件齐备,检测车才是运维体系的心脏,而不是一台昂贵的巡视车。
