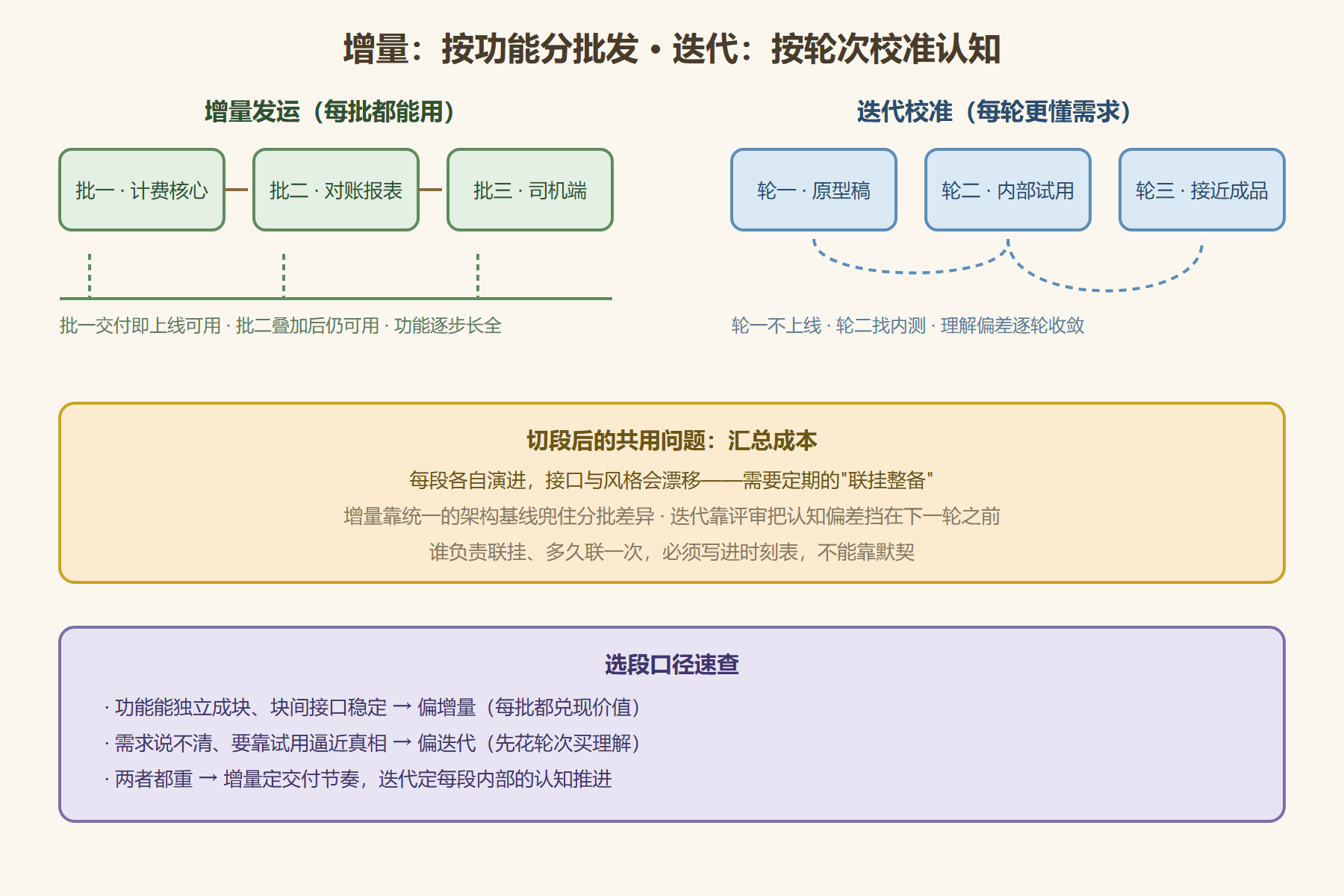

2.2 迭代与增量:区间接续发车 瀑布的直达票反馈太慢,于是有了切段跑法。但"迭代"与"增量"这两个词在会议室里常年被混用,排期时张冠李戴的代价不小。本节先把这两个词掰开,再看切段之后时刻表怎么排、汇总什么时候做,以及切段跑法自己的新毛病。 先把两个混用的词掰开 增量是按功能切块:先交付能用的最小集合,再一块块往上加。好比货运列车分批发运——第一批先送生活物资,第二批补生产资料,每批都是完整可用的货物,客户从第一批起就有东西用。增量回答的问题是"先做哪些功能"。 迭代是按时间切片:每轮都把需求、设计、编码、测试整条线走一遍,产出对需求理解更准的一版,哪怕这版还上不了线。好比列车试运行——每绕圈跑一趟,都对线路和操作的理解校准一次。迭代回答的问题是"每轮把理解推进多少"。
瀑布的直达票反馈太慢,于是有了切段跑法。但"迭代"与"增量"这两个词在会议室里常年被混用,排期时张冠李戴的代价不小。本节先把这两个词掰开,再看切段之后时刻表怎么排、汇总什么时候做,以及切段跑法自己的新毛病。
增量是按功能切块:先交付能用的最小集合,再一块块往上加。好比货运列车分批发运——第一批先送生活物资,第二批补生产资料,每批都是完整可用的货物,客户从第一批起就有东西用。增量回答的问题是"先做哪些功能"。
迭代是按时间切片:每轮都把需求、设计、编码、测试整条线走一遍,产出对需求理解更准的一版,哪怕这版还上不了线。好比列车试运行——每绕圈跑一趟,都对线路和操作的理解校准一次。迭代回答的问题是"每轮把理解推进多少"。
两者可以被同一个项目同时使用:按增量切功能块,块内按迭代推进认知。敏捷(下一节)就是两者叠加的制度化产物。

切段跑法把"总工期"变成"段长 × 段数 + 汇总成本"。排期时最常犯的错是只算前一半。下面用云梯平台的真实排期记录演示:
[演算] 云梯结算平台 · 切段排期 任务:计费核心、对账报表、司机端、仓库端 四个增量批次。 各批开发估算:计费 15 人日 · 报表 10 人日 · 司机端 12 人日 · 仓库端 12 人日 开发合计 = 49 人日 切段新增成本(瀑布没有的部分): 每批联挂整备(接口回归 + 集成验证)= 2 人日 × 4 批 = 8 人日 末批全量回归 = 3 人日 新增合计 = 11 人日(约占总估算 22%) 结论: 排期写 49 人日 + 11 人日 = 60 人日,而不是 49 人日。 跳过联挂的排期看似省 18%,实际会在末批全量回归时 以缺陷风暴的形式连本带利还回来。
这组数字传递的信息很朴素:切段的自由不是白拿的,汇报时要把"联挂整备"当成和写代码同级的正经工作量报出去,否则它一定会以事故形式现身。
切段解决了反馈太晚,也带来了瀑布没有的问题:
⚠️ 迭代还有一个体面话术级别的坑:把迭代当"分期交付的瀑布"。表面每两周一个迭代,实际需求、设计、开发、测试在迭代内还是串行接力,测试总在最后一两天——这叫瀑布套壳,反馈并没有真的提前。判断方法很简单:看测试是不是从迭代第一天就开始跑。
切段粒度本身也是笔账。批次切太大,反馈变慢,逼近瀑布的老毛病;切太小,联挂与回归的固定开销占比飙升。一个粗略的权衡演算:设每批的联挂整备成本固定为两个人日,批切得越小批数越多,整备总额线性上涨;批切得大,单批内的理解偏差返工按批的规模超线性增长。云梯试过两种极端——首批按功能点切成八个迷你批,联挂吃掉两成人日;后来归并为四个批次,联挂占比回落到约一成八,且每批仍小到两周能验收。经验值是让单批工作量落在团队一两个迭代能消化的区间,再用首批的实际联挂数据校正。
切段跑法的现场问题多而具体,挑三个高频的给处置:其一,第二批发现第一批的接口设计不够用——这是常态而非事故,处置是走变更闸口改契约、同步更新第一批的回归用例,而不是在第二批里偷偷绕接口直连;其二,两批并行改同一个公共模块,合并天天冲突——说明模块边界没跟上切分,先把公共模块的归属定下来(归先发批或单拎出来),再继续并行;其三,客户只想等全部完工一次验收——那是商务问题不是工程问题,别在工程侧硬掰,可谈"内部按批验收、对外按合同交付"的双轨记录。
问:迭代和增量必须二选一吗? 不是,而且多数成熟团队是叠加使用:增量定"交付什么批次",迭代定"每批内部怎么推进认知"。真正要避免的是只取其形——把迭代当成"分期",把增量当成"攒到最后一起上",两种都退化回瀑布。
问:需求不稳定的项目适合切段吗? 恰恰最合适,但要在切段前先立架构基线——需求不稳时变的常是表层功能,底层的领域模型与接口契约越稳,批次的排列组合就越自由。基线先行,之后每一批的需求变化都在既有结构上安置,而不是推倒重画。
切段之后还有一张隐性地图值得先画:批次依赖图。哪些批可以并行、哪些批必须串行、哪些批共享数据结构,画在一张图上,排班立刻从"感觉都行"变成"看得见的顺序"。云梯的四个批次里,对账报表依赖计费核心的数据结构,司机端只依赖接口契约——于是计费与司机端并行,报表顺延,总工期反而比四批全串行短了近三分之一。依赖图还要标注共享点:两批同时要动的那张表、那份配置,就是合并冲突的预定爆发点,提前约定归属与合并顺序,冲突就从惊吓变成日程。切段是放大器——放大反馈,也放大无序;图先画好,放大的才都是好东西。
切段跑法还有一个常被忽略的杠杆:让每批都有明确的收货人。批一交付时,请仓库主管实际操作并对账签字,而不是攒到项目末尾一起验收。收货人前移的好处是双向的——团队在第二批就能听到第一批的真实使用反馈,纠偏发生在还便宜的时候;客户则因为持续见到可用的东西,焦虑与变更冲动同步下降。云梯的对比很鲜明:无收货人的批次,交付后返工请求平均要等一个多月才集中爆发;有收货人的批次,反馈在交付当周就到,且大多是能让下一批立刻受益的细节。验收不是终点的仪式,是每一批的交接棒。
切段之后每段怎么防风险、怎么验证,下一节的两种"带检修坑位"的线路各有绝活。
