3.1 需求工程:发车前核对货单 列车从本章正式开跑,第一站是需求工程。第 2 章选运行图时反复出现"需求稳不稳",本节就负责把需求做稳:从客户的话里挖出真实诉求,写成可验证的条目,冻结成基线,再给后续变更修一条有闸口的通道。本节承上——它消费第 1 章的产品经理角色与原则;启下——它产出的货单是第 3.2 节设计图纸的唯一依据。 一张会撒谎的货单 客户说的需求经常不是他要的东西。经典段子是要一匹更快的马,现实版本更日常:仓库主管说"给我加个批量导出按钮",他真正的诉求可能是"月底和承运商对账太痛苦"。把按钮做出来,对账痛苦一分没减;把对账流程改顺,也许根本不需要那个按钮。需求工程的第一课:用户表述的是方案,工程要还原的是问题。
列车从本章正式开跑,第一站是需求工程。第 2 章选运行图时反复出现"需求稳不稳",本节就负责把需求做稳:从客户的话里挖出真实诉求,写成可验证的条目,冻结成基线,再给后续变更修一条有闸口的通道。本节承上——它消费第 1 章的产品经理角色与原则;启下——它产出的货单是第 3.2 节设计图纸的唯一依据。
客户说的需求经常不是他要的东西。经典段子是要一匹更快的马,现实版本更日常:仓库主管说"给我加个批量导出按钮",他真正的诉求可能是"月底和承运商对账太痛苦"。把按钮做出来,对账痛苦一分没减;把对账流程改顺,也许根本不需要那个按钮。需求工程的第一课:用户表述的是方案,工程要还原的是问题。

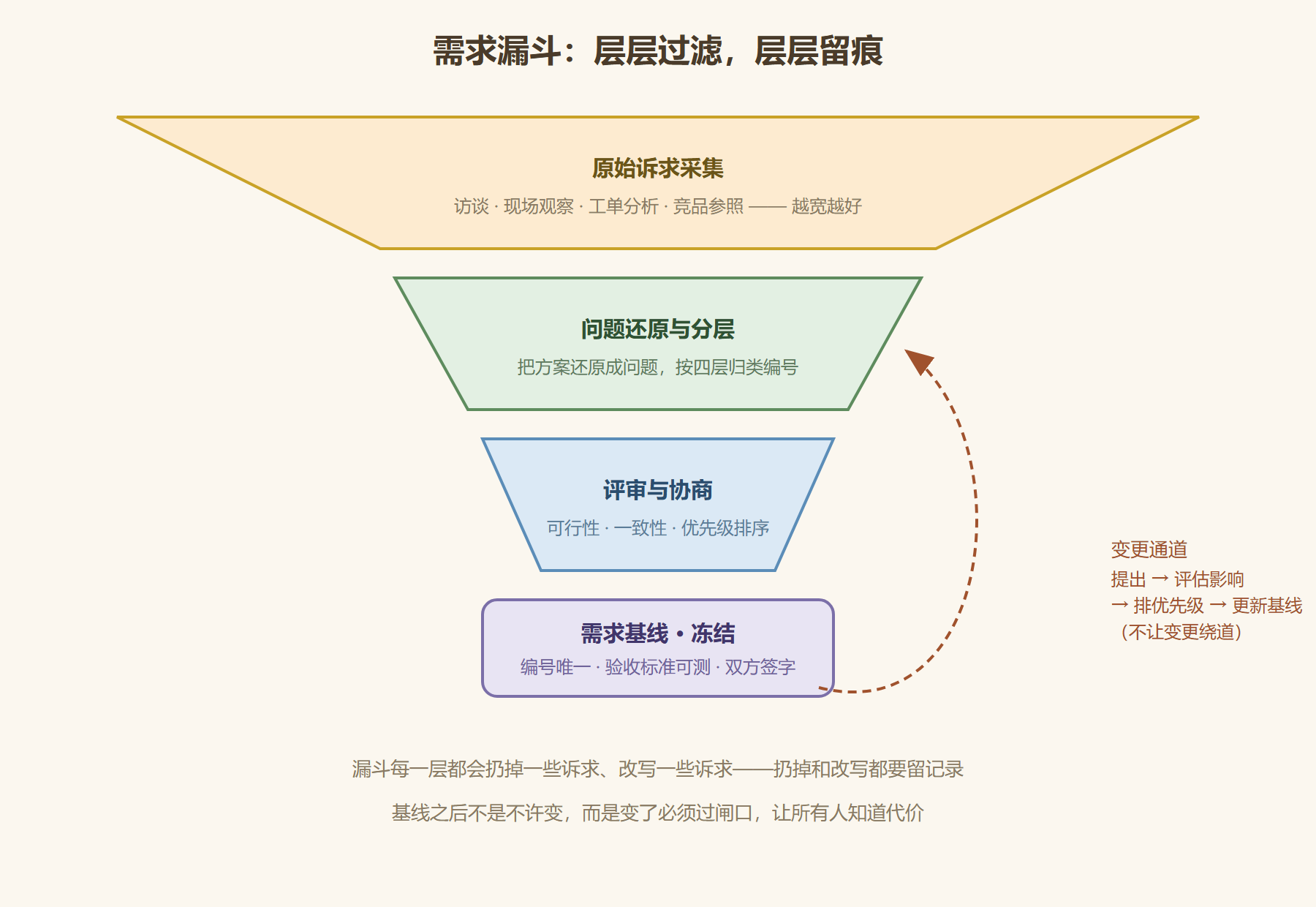

业内把需求分成四层,核对货单时各层要对号:
四层里最常被漏记的是非功能需求。功能没实现一眼可见,"导出太慢""并发一高就挂"这类问题往往上线才爆发。补的办法是把非功能需求也写成带数字的条目,不许写"性能要好"这种无法验收的话。

合格的需求条目有四个要件:唯一编号、明确主体、可测的验收标准、可追溯的来源。下面是云梯平台真实货单里的一条,两种写法对比:
坏写法: 支持对账单导出,要求快、好用。 好写法: 编号 REQ-ACC-014 来源:仓库主管座谈会 4 月记录第 12 条 描述:仓库管理员可导出指定月份的对账单, 用于与承运商逐笔核对。 验收标准: A1 可按仓库、月份过滤,默认本月全部仓库 A2 导出内容含运费、补贴、扣罚三列,金额两位小数 A3 五万行以内导出耗时不超过 30 秒 A4 导出动作记入操作审计日志 优先级:高(对账流程线上化的前置) 状态:已评审 · 进入基线
注意 A3、A4 这两条:一个限性能,一个限合规,都带数字或可判定的动词。"要求快"永远验收不了,"五万行 30 秒"一声哨响见分晓。验收标准写不出数字时,逼问自己:验收那天,用什么动作判定它过关?答不出,说明这条还没想清楚。
基线之后需求还会变——变不是罪,失控地变才是。变更控制的核心是一个五步闸口:提出(书面)→ 评估影响(工期、成本、波及模块)→ 决策(变更委员会或产品负责人按额度授权)→ 更新基线与计划 → 通知所有受影响方。闸口的价值不在于拒绝变更,而在于让提变更的人看见代价——多数变更在看见代价后会自己撤回或降级。
⚠️ 需求工程最贵的坑是"口头同意"。会上口头答应的需求没进基线,三周后双方对"当时说好了什么"各执一词——这种纠纷没有技术解,只有记录解:没进基线的需求视同不存在,要上基线就走过闸。
对付"用户自己也说不清"的需求,最便宜的工具是原型——用界面草图或简陋可点的样例把假设摆出来。它的价值不在演示美观,而在把误解的发生时间从测试阶段提前到需求阶段:人对着画面挑毛病的能力,远强于对着文档想象画面的能力。云梯的司机端查询功能先用两天的界面原型在三个仓库巡了一圈,收回来一批"按钮要大""晚上躺卧区光线暗要深色"的反馈——这批反馈若等真实界面开发完再收集,返工至少翻倍。原型的纪律是"便宜到敢扔":一旦团队舍不得扔原型、开始给草稿精雕细琢,它就从需求工具变质为负债。
需求评审的常见失败是逐条念文档,与会者人到心不到。有效开法是会前分派、会上只议分歧:评审人提前拿到基线草稿,按"验收标准可测吗、与其他条目冲突吗、超没超出业务理由的边界"三个角度提交书面意见;会议议程只包含有分歧的条目,无异议的批量过。云梯的需求评审记录长这样:
需求评审记录 · 基线 v1.3 草稿 到会:产品 · 架构 · 测试 · 两名仓库主管 无异议通过:REQ-ACC-010 至 013(批量) 有分歧条目: REQ-ACC-014 之 A3(五万行三十秒) 测试:现环境跑不到,需压测环境排期 裁决:目标保留,验收改在压测环境执行 REQ-ACC-015(按承运商维度汇总) 主管甲要 · 主管乙称用不上 · 争议超二十分钟 处置:移出本基线,进商业论证池,本班不做 结论:基线 v1.3 定稿,两条修订记录归档
注意第二条的处置方式:争议条目移出基线,而不是当场说服——把"要不要做"的分歧从"基线是否冻结"里剥离,冻结才有公信力。
管理需求条目时,寿命是个常被忽略的维度。班次内需求(本班交付的小改动)走轻量通道:验收标准写进任务卡,评审在计划会当场完成;跨版本需求(新模块、大改造)走重通道:完整条目、独立评审、进基线、排进路线图。两种通道混用的典型事故是重需求走轻通道——某个数据模型改造被当成"小任务"塞进班次,结果半途发现牵动五个模块,班次报废。判别问句只有一句:这条需求要不要动接口或数据结构?要,就走重通道,没有例外。给需求分寿命,本质是给变更的成本提前定价。
问:客户不配合评审,基线怎么立? 降维求其次:评审会可以不开,但书面确认不能省——把基线摘要成一页"将做与不将做"清单发给对方,请其书面回执。回执拿不到的,把发送记录与催办记录存档。闸口的本质是留痕与共识,不执着于会议室的形式。
问:非功能需求该定多严? 以"验收动作能落地"为界。定"查询响应一秒内",就要确认验收那天用什么环境、什么数据量、谁认可结果;定不出来就放宽到可执行的程度。一个无法验收的严格目标,还不如一个能验收的宽松目标有用。
货单冻结,下一站开进设计车间——把纸面承诺画成能装配的图纸。
