7.3 安全开发生命周期:全程安检


文档摘要

7.3 安全开发生命周期:全程安检 全册最后一节,把安检铺到全线路。传统做法把安全压在离站前的最后一道闸——上线前请人做一次渗透测试,报告出来十几个高危项,工期已经没有预算修复,最后"带险上线、排期整改"。安全开发生命周期(SSDLC)的主张只有一句:把安检从终点前的一道闸,改成每一站都有的例行检查。本节讲左移的活动地图、一个迭代的安全最低清单,以及安全与进度怎么相处。 安检不该只在离站前 终检为什么兜不住?两个数学事实:缺陷发现越晚修复越贵(第 2.1 节的成本曲线在安全缺陷上更陡),以及终检能查的深度有限——它只能看"已经造出来的东西",查不了"设计里就埋下的结构问题"。需求阶段漏掉的权限模型缺陷,到代码阶段已经是既成事实。

7.3 安全开发生命周期:全程安检

全册最后一节,把安检铺到全线路。传统做法把安全压在离站前的最后一道闸——上线前请人做一次渗透测试,报告出来十几个高危项,工期已经没有预算修复,最后"带险上线、排期整改"。安全开发生命周期(SSDLC)的主张只有一句:把安检从终点前的一道闸,改成每一站都有的例行检查。本节讲左移的活动地图、一个迭代的安全最低清单,以及安全与进度怎么相处。

安检不该只在离站前

终检为什么兜不住?两个数学事实:缺陷发现越晚修复越贵(第 2.1 节的成本曲线在安全缺陷上更陡),以及终检能查的深度有限——它只能看"已经造出来的东西",查不了"设计里就埋下的结构问题"。需求阶段漏掉的权限模型缺陷,到代码阶段已经是既成事实。

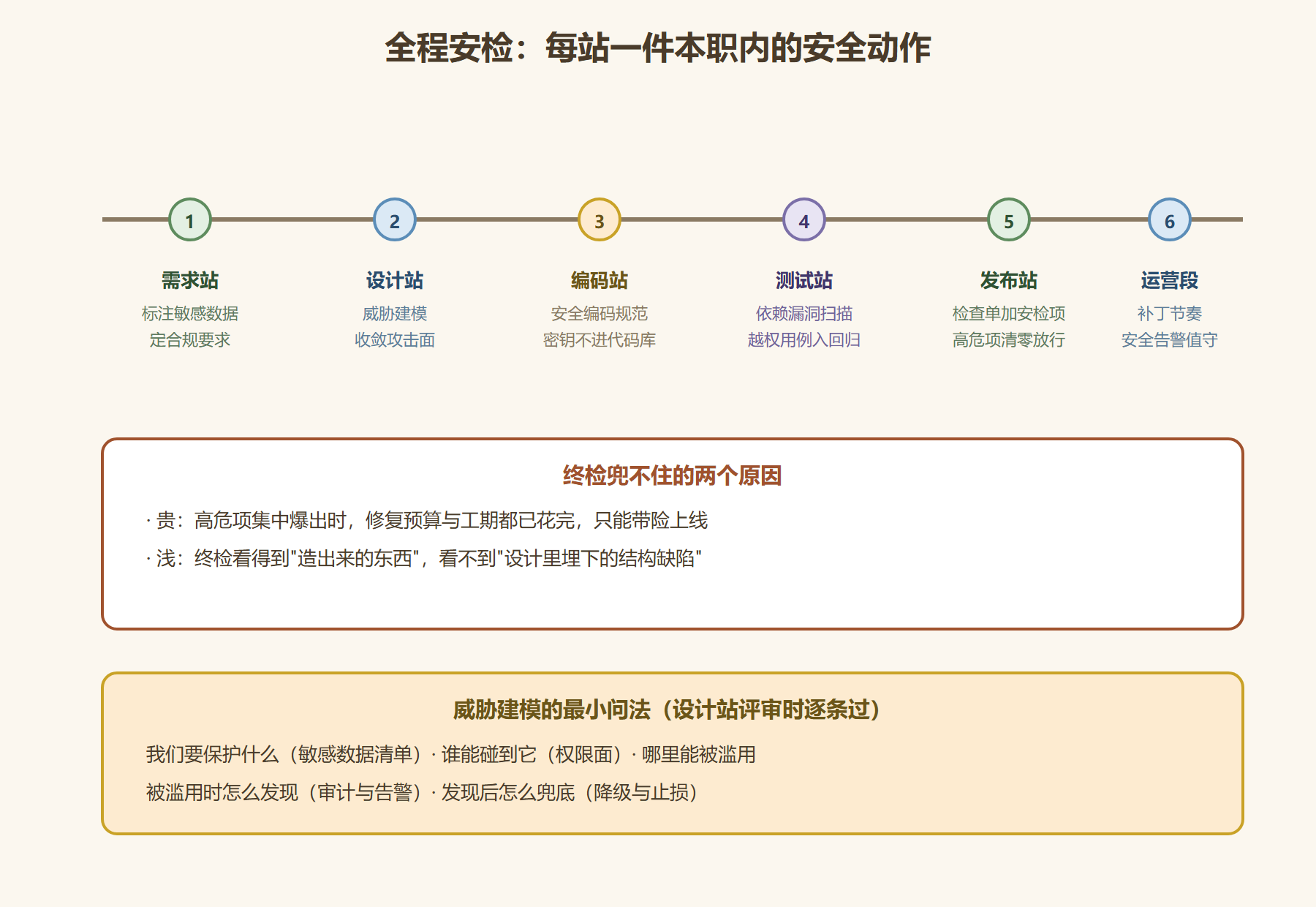

左移的思路是把安全活动按站点分布,每站只加一件本职内的轻量动作:

图 7-3:全程安检的活动分布

图 7-3:全程安检的活动分布

威胁建模听起来吓人,最小问法就是上面那五行——本质上是在设计评审里加一组"使坏视角"的问题。云梯的对账导出功能就靠它救过一次:评审员问"导出的账单文件谁能拿到",图纸里居然没有访问控制——文件链接可被转发,拿到链接就能下载全量账单。在纸面上加一层鉴权,成本半小时;上线后被爬走,就是数据泄露事故。

一个迭代的安全最低清单

安全不必重装上阵,每个迭代保住这五件底线,就超过多数团队:

迭代安全最低清单 · 云梯模板 □ 依赖扫描:流水线跑依赖漏洞检查,高危阻断(第6章已接) □ 密钥检查:提交扫描确认无密钥入库,密钥统一进保管系统 □ 权限评审:本迭代新增的接口逐个过一遍权限矩阵 □ 敏感数据核对:新表新字段过一遍敏感数据清单, 日志脱敏规则同步更新 □ 遗留跟进:上一迭代的安全项清零或明确顺延理由

五件事全有现成工具或模板托底,增量成本约每迭代半小时。安全工程的真实经济学是:零散的小投入换掉集中的大事故——这与第 6 章持续集成的哲学一模一样,摊薄风险而已。

安全与进度的相处之道

安全要求与交付进度天然紧张,处理不好就是两个烂结局:安全让位(带险上线)或安全一刀切(无限期拦停)。可操作的中间路线有三条:风险分级对齐修复节奏——高危清零才放行,中危限期、低危入池,闸口才有可执行性;把安全项写进验收标准——需求基线里的合规条目与功能条目同等待遇,而不是上线前的惊喜;复盘纳入安全事件——任何安全缺陷都走第 4.4 节的复盘流程,产出修订到检查单。

⚠️ 最需要警惕的组织病是"安全是安全团队的事"。开发者把扫描报警当噪音静音、产品在需求里从不提合规、运维的补丁永远排不上——安全责任只有分布式地长进每个角色(第 1.3 节的乘务编制),全程安检才转得起来。

供应链:把好上车零件的关

现代系统的大半代码不是自己写的——依赖库、基础镜像、构建工具全是外采的零件。供应链安检因此是全程安检的重仓:依赖锁定(版本锁文件入库,杜绝"上次构建还能过这次构建就挂"的漂移)、漏洞台账(依赖扫描报告留存,高危漏洞的修复有期限)、镜像最小化(生产镜像不带编译工具与调试组件,零件越少攻击面越小)。行业内影响巨大的几次安全事件,源头都不是受害者的代码,而是其依赖的依赖——零件来路不明,整车安检再严也白搭。云梯的规矩是新增依赖先过一道轻量评审:维护活跃度、许可证、最近有无安全公告,三查通过才进锁文件。

事件演练:安检的期末考试

安检流程写了一墙,真遇到事管不管用,要靠演练检验。最低成本的演练是季度级的事件桌面推演:给定一个虚构的安全事件("账单导出接口被爬取"),值班、开发、运维各按预案走一遍——告警谁先看到、止损动作是什么、对外口径谁出、复盘谁主持。推演暴露的永远是同一类问题:预案里写了工具名但权限没开、止损步骤依赖某个已离职同事的私有脚本、对外口径没人敢拍板。漏洞在演练里暴露的成本是几小时,在真实事件里暴露的代价没有上限——这与发布前的回滚演练(第 3.5 节)是同一个道理:预案没跑过,等于没有预案。

权限模型:安检的地基工程

左移清单里最值得提前投入的一项是权限模型。零散地给每个接口写权限判断,半年后系统就会长出一堆口径不一的"谁可以干什么"——某处忘了判、某处判得宽、某处判错层级,渗透测试报告上的一串越权项,根子都在这里。地基式的做法是先把权限的词汇表定下来:角色有哪些、资源有哪些、操作有哪些、它们如何组合成规则——然后接口只引用规则,不各自实现判断。云梯的做法是把权限矩阵并进需求基线:新需求若引入新资源或新角色,必须同步扩展矩阵并评审,接口的权限实现只是矩阵的忠实翻译。这样越权类缺陷的修复从"满网找洞"变成"改矩阵一处"——安检成本在前置设计里被结构性摊薄了。

两个高频疑问

问:小团队养不起安全岗,怎么办? 养不起专岗,养得起"安全联络人"——团队内指定一人(可轮值)对接公司安全规范、盯扫描报告、主持季度推演,投入约每迭代半人日。外部资源按需采购:上线前的渗透测试、合规评审这类点状服务,远比养一个全职岗位便宜。安全能力可以是分布式拼起来的,唯独不能是零。

问:安全要求总在最后一刻卡发布,怎么破? 回到分级与左移。最后时刻才爆发的安全争议,多数源于该在需求站定下的合规要求没定——临近发车才发现"这份数据不能出境",当然措手不及。把合规约束前移成需求条目、把安检项铺进各站(本节的活动分布图),终检只剩下"确认各站都查过了",自然不再翻出意外。卡发布的从来不是安检,是缺席的前几站安检。

本节要点回顾

  • SSDLC 把安检从终点一道闸改成每站例行检查,终检兜不住贵与浅两个问题。
  • 左移的活动分布:需求标敏感、设计做威胁建模、编码管密钥、测试扫依赖、发布清高危、运营盯补丁。
  • 威胁建模最小问法五条:护什么、谁能碰、哪里能被滥用、怎么发现、怎么兜底。
  • 迭代安全最低清单五件套,增量成本半小时量级,换掉的是集中大事故。
  • 风险分级对齐修复节奏,让安全闸口可执行;安全责任必须长进每个角色。

全册路网至此跑完:从车站全景到新型列车,七座站台各自的知识点请回到导读的知识地图对账——愿你掌舵的每一趟版本列车,都正点、安全、装满货。
