本节摘要:核安全用双轨方法学评估风险——确定论分析设定设计基准事故清单并验证专设设施够用,概率安全分析(PSA)用故障树事件树把风险量化到堆芯损坏频率;纵深防御五层与安全文化是组织底盘。应急按四级递进,福岛后行业补上了"超设计基准事故"与"实际消除大规模释放"两课。
1975年,美国核管会发布了一份让全行业侧目的报告(拉斯穆森研究):把核电厂的风险拆成数千条可能的故障路径,逐条赋概率,最后算出"堆芯熔化每堆年万分之一量级"。方法论上这是工程史的大事——核工业第一次把"多安全才算安全"变成了可计算的命题。半个世纪过去,这套方法(PSA,概率安全分析)与更早的确定论分析并肩,构成核安全的双轨方法学。
确定论的思路是"规定一套最坏考题,验证你能答":选出一组设计基准事故(DBA)——大破口失水、小破口失水、主蒸汽管破裂、全厂断电、弹棒、燃料操作事故等——对每一道题证明:停堆系统能把堆引入安全状态、专设安全设施(安注、辅助给水、安全壳喷淋)能跟上、放射性释放不超过验收准则。考题的设定刻意保守(单故障准则加最不利的初始状态加保守的物理假设),保证"答对考题"隐含大量真实裕量。
这套方法的优点是可监管——验收准则清晰,审查有抓手;缺点是只看清单内的事故,清单外的组合事件没有位置,也谈不上频率权重。福岛的教训恰好砸在这里:超设计基准外部事件组合(超设计基准地震加海啸加多机组共因)不在考题清单上。

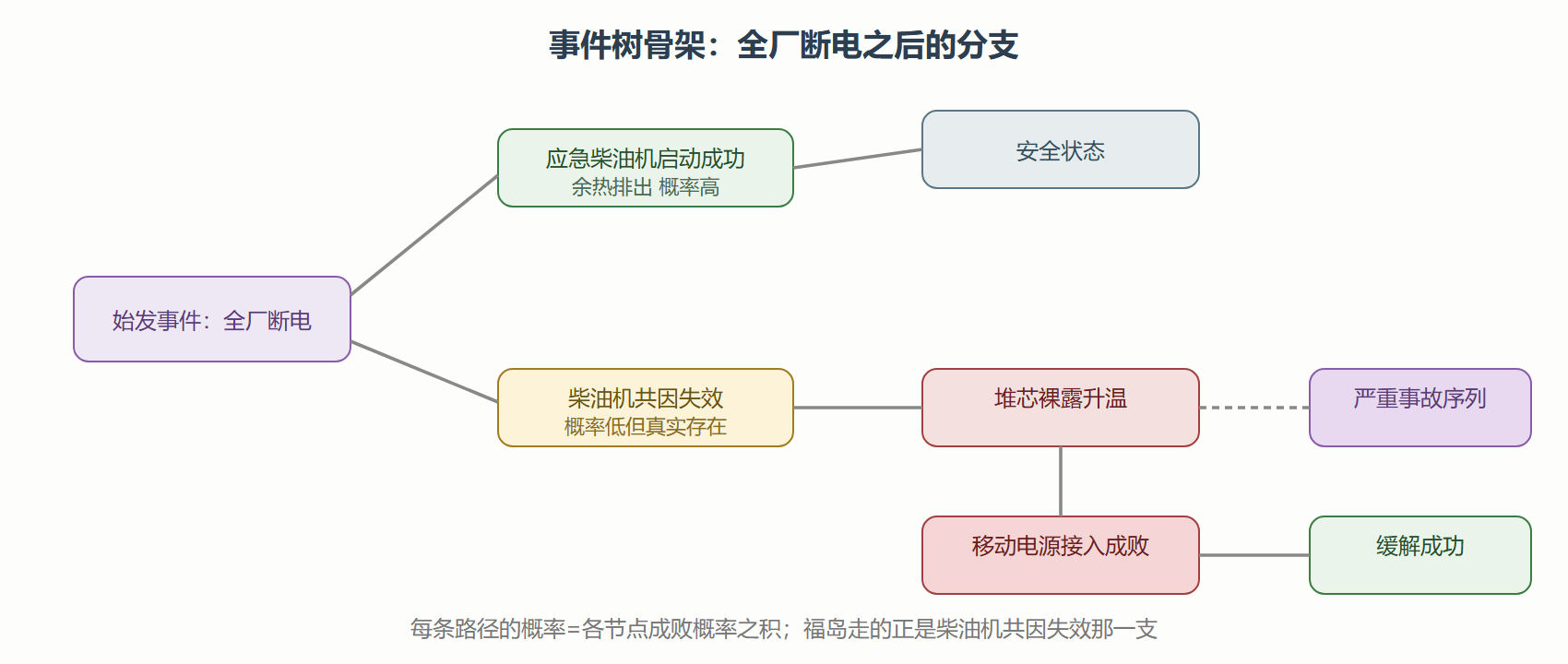

概率安全分析(PSA)反过来:不预设考题,穷举路径并赋概率。工具是故障树(系统为什么不工作——把部件失效、共因失效、人为差错按逻辑门层层分解)与事件树(事故如何演化——由始发事件展开成数千条序列,每条序列的成败节点挂上故障树)。三个层级:一级算到堆芯损坏频率(CDF),二级算到安全壳失效与放射性释放(大规模释放频率LRF),三级算到厂外剂量与后果。
数字在此有通行语言:新建机组的CDF目标普遍要求低于每堆年10⁻⁵到10⁻⁶,LRF低于10⁻⁶到10⁻⁷。PSA 的真正价值不是这个总数字,而是它暴露出风险的藏身处——历史上PSA一再把注意力引向被确定论忽视的环节:小破口与运作状态(第一代PSA的结论)、共因失效、外部水淹、停堆换料期间(电站真正"脆弱"的时刻常在低功率与维修工况)。PSA也把人因量化进模型(人的失误概率表、维修规程的人因工程),"安全文化"从口号变成参数。
💡 关键直觉:确定论像"驾考"(固定科目、及格线清晰),PSA像精算(真实路况的统计画像)。监管要求两者都交——用确定论保底线,用PSA找短板。两套方法互相挑刺,比任何单一方法都诚实。
组织层面两条主线。纵深防御五层(本章支柱页的图)从预防、控制、保护、缓解到应急逐层兜底,工程上的对应物是多重实体屏障:芯块—包壳—一回路压力边界—安全壳。安全文化是切尔诺贝利后国际核安全咨询组提出的概念,核心是"对安全的质疑态度、严谨的方法、开放的报告文化"——本质是承认一切事故链条的最后几环都是组织与人。事故致因模型(瑞士奶酪模型)在这里适用:每层防线都有孔,事故是孔对齐的结果,安全管理的职责是让孔别对齐。
应急体系按四级递进:应急待命、厂房应急、厂区应急、厂外应急。对应行动从加强监测、人员集合、启动应急指挥中心,到厂外采取隐蔽、撤离、碘防护、食物管制。应急计划区(烟羽照射途径几公里、食入途径几十公里)、季度演练、24小时值班体系是标配。有效应急的三个真实难点:信息在事故中总是残缺的(决策靠不完备数据)、公众沟通窗口极短(福岛期间的疏散指令混乱、碘片发放时机争议都是实例)、长期恢复比急性响应更难(污染区去污、居民返家标准,参照第三章的统计战争一节——退役测量)。
福岛后的行业级整改清单:把"实际消除大规模早期释放"写入安全目标(新堆设计必须做到)、超设计基准事故管理导则(SAMG)全覆盖、可移动应急设备(移动柴油机、泵、电缆)厂际共享、安全壳过滤排放与氢复合器加装、极端外部事件重评估(洪水、地震、飞机撞击)。核安全从此多了一条公理:"清单外"不等于"不可能"。

第六章合卷。技术版图还剩最后一块拼图:粒子加速器——下一章拆解这台医学、工业、科研共用的"粒子枪"。
参加一次厂外应急联合演习,才能体会纸上预案与真实应急的距离。难点一:信息残缺下的决策——演习导演部故意延迟注入数据,指挥部必须在不完整画面下决定是否撤离,这正是真实事故的第一特征。难点二:多部门时钟不同步——核电厂、地方政府、消防医疗各自的信息系统与汇报节奏不同,统一态势板成为稀缺品。难点三:公众沟通窗口——演习中的模拟记者会在第一个小时就把最尖锐的问题抛出来,发言人没有翻手册的时间。演习的价值不在演成功,在暴露这些缝隙;把演习当表演的机构,本质上是在预支事故时的学费。
安全章末尾交代两个容易忽略的名词,供读文献时不再混淆:堆芯损坏频率与大量释放频率是概率安全分析的两个层级指标,前者描述事故发生的可能,后者描述放射性向环境大规模释放的可能;安全目标的常见表述是"实际消除早期大量释放、严重事故工况下缓解到可控"。两者一前一后,把"多安全才算安全"翻译成了可以逐年考核、逐厂对比的数字——这是核安全学科对整个工程界的方法论馈赠。
