2.1 发射场、测控网与任务控制中心


2.1 发射场、测控网与任务控制中心

本节摘要:发射场的选址约束与功能分区、发射窗口的两类计算逻辑、测控网布站原理与任务控制中心的分工——剖面起点背后的整套地面基础设施。

发射圈里流传一个说法:火箭飞八分钟,地面准备八个月。夸张但有实情——一次发射任务百分之九十五以上的时间花在地面。为什么地面系统要做得这么重?因为飞行剖面的前几百秒没有任何容错余地:箭上计算机自主决策的窗口只有秒级,一切需要在起飞前被地面确认完毕。地面系统的本质,是把剖面起点的所有不确定性提前消化掉。

发射场:被物理定律选中的地块

发射场选址的五项约束,按重要性排:

纬度与射向。地球自转赋予的低纬度"免费速度"约每秒 0.46 km 乘以纬度余弦——在赤道发射比在北纬 60 度发射多出约 0.23 km/s 的初速,对运载能力是实打实的增益,相当于多发几吨载荷。同时射向必须避开人口稠密区,落区的安全走廊决定了朝向选择。酒泉、西昌、文昌三个场地对应了不同射向与轨道需求的组合:文昌的纬度最低且射向朝海,是空间站任务的重型火箭主场。

气象与空域。雷暴、高空风剪切是发射的天敌——1986 年挑战者号失事的直接诱因之一就是低温;高空风引起的动压载荷超限是常见的推迟原因。发射场需要数十年气象统计数据来支撑概率评估。

地质与后勤。地基要承受数百吨发射反力与喷焰,物流要能运进超大直径箭体——这正是文昌选址的海运逻辑:内陆铁路隧道直径限制了火箭段径,海运则没有这个问题。

落区与回收。助推器与一级残骸落区要有人烟稀少的区域;回收任务还需要回收区或在着陆场。

电磁与安全。射频环境干净、有应急撤离预案。

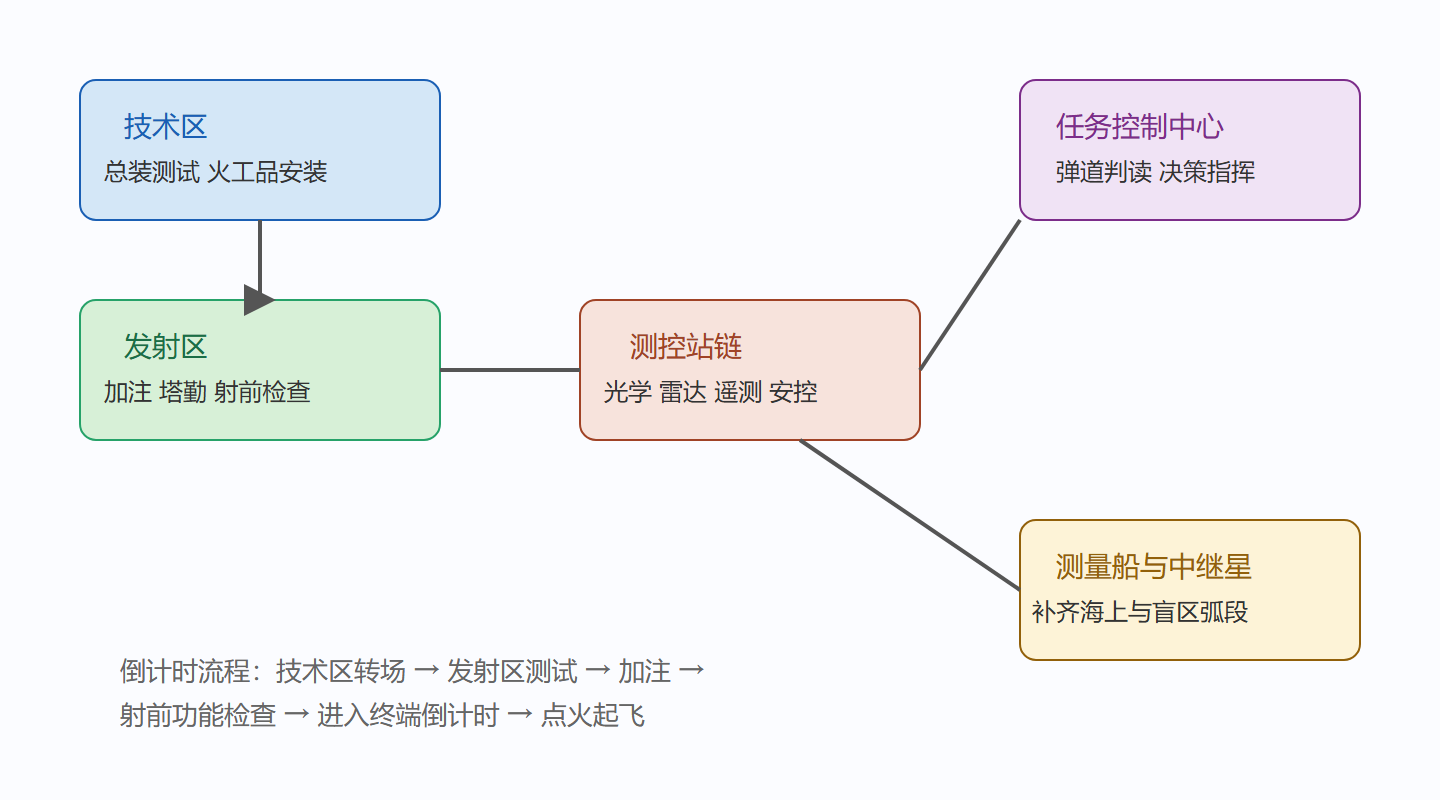

图:一次典型发射任务的地面支持链条

图:一次典型发射任务的地面支持链条

发射窗口:天上的时刻表

发射窗口是允许发射的时间区间,分两类逻辑。时间型窗口由环境约束决定:太阳同步轨道卫星要求过境时光照条件一致,每天只有一两个几十分钟的窗口;交会对接任务要求入轨相位与目标器对齐,窗口以秒计——相位差一分钟,就要多花数小时轨道追赶。能量型窗口由轨道几何决定:行星探测要等行星相位(火星探测窗口约 26 个月一次),这就是"探火窗口"刷屏的原因。

一个量级感:国际空间站对接任务的发射窗口精确到秒级,因为目标器以约 7.66 km/s 运动,晚发射 1 秒,目标器已经向前跑了 7.66 公里,入轨相位差需要靠后续变轨补偿,补偿用的推进剂是发射前就分配死的。

测控网:剖面的神经系统

飞行器起飞后,地面唯一的信息通道是测控链路,由三类站组成:光学跟踪(成像测轨)、雷达(测距测速)、遥测遥控(数据与指令)。布站的核心矛盾是地球曲率:一个站的可见弧段只有几分钟,剖面全程需要多站接力,海上段落靠测量船或中继卫星补齐。中国布了远望系列船队,本质是"会移动的国土测控站"。

测控之外的另一个角色是安控(安全控制):实时判断弹道是否偏离安全走廊,必要时发出炸毁指令,保护落区人口。安控决策权限、误判概率与人的反应时间,是发射安全设计中反复权衡的三角。

任务控制中心:从发射到运管的指挥所

任务控制中心是测控数据的汇聚点与决策点。以载人任务为例,大厅的席位按系统划分:动态(弹道与轨道)、火箭、飞船、航天员、测控网。飞行正常时他们是记录者,异常时是决策链——著名的"故障预案"体系,把可能出事的几百种情形预先写成决策树,每种对应明确的判据与处置动作。第一章说的"剖面是任务的法律文本",在这里变成几百页的飞行规则与预案。

⚠️ 新手常低估"负发射窗口"的概念:推迟不是从零重新等,多数任务有当天备份窗口,但也有关闭一次就等几天的(如交会对接相位窗口)。发射决策中"继续/终止"的经济学,是任务指挥最考验经验的部分。

发射日的时间账:一次倒计时排布

把本节知识落到一个具体时间轴上。假定发射窗口为清晨六点整:负八小时进入射区清场与最终气象会商,负四小时开始低温推进剂加注(液氧蒸发率决定加注必须晚开始、慢进行),负两小时飞行器转入内部供电、地面系统转入测控链路检查,负九十分钟各测控站依次报告"跟踪准备好",负六十分钟进入终端计数,负十五分钟射前功能检查(飞行器与地面各查各的边界清单),负四分钟进入自动序列——此后由计算机按秒推进,人只保留 hold 与 abort 两个干预权。这张时间表的每一行都是本节某段内容的落点:加注的物理、测控的接力、安控的决策窗口、控制中心的预案体系。看懂一张射前流程表,比背十条概念更能检验本章掌握程度。

常见问答

问:为什么发射常在清晨或深夜?答:多数是发射窗口决定的:太阳同步轨道要求过境时地面光照角固定,窗口常落在清晨;深空任务则由行星几何决定,不迁就人的作息。问:一次发射要多少人值守?答:载人任务全系统数千人量级,覆盖各大系统与测控站;商业卫星发射几百人即可。问:发射推迟的常见原因排序?答:天气(风、雷、云)、目标空域避让、技术问题(多半在射前检查中暴露)、下游测控设备故障——天气永远排第一。

另一个值得养成的习惯是听发射直播的口令。倒计时终端段的每一句口令都对应一个系统的状态确认——"转电"指飞行器由地面供电切换到内部电池,"摆杆摆开"是发射塔的勤务臂撤离,"点火"之后还有"起飞姿态确认""程序转弯"等节点。把这些口令按时间记下来,与本章的地面链条对照,你会发现直播就是一场实时的系统验收考试,每句口令背后都站着一章的知识点。能听懂直播的工程师,才算真正把地面系统学进了耳朵。

还有一个小检验:解释为什么发射后最初几十秒的遥测数据最珍贵——因为起飞段环境最恶劣且不可重演,这几十秒的每一帧遥测都是下次改进的原始证据,测控网存在的意义正在于此。

本节要点回顾

  • 地面系统是剖面的共同作者:纬度、射向、测控弧段都直接写进飞行器总体方案;
  • 选址五约束里纬度与落区通常是一票否决项;
  • 发射窗口分时间型(光照/相位)与能量型(行星几何),精度从分钟到秒;
  • 测控网靠多站接力补齐弧段,海上靠测量船与中继卫星;
  • 任务控制中心的价值在异常处置:预案体系把决策从临场发挥变成查表执行。

剖面起点的基础设施讲完了,下一节进入飞行器本身:构型设计如何从剖面需求倒推出来。
