4.2 三道防线与黑启动:防崩溃的兜底


4.2 三道防线与黑启动:防崩溃的兜底

单一故障靠 4.1 节的保护就能消化;当故障连锁扩大、系统滑向崩溃时,就要靠三道防线逐级弃车保帅。本节讲这道序列的设计逻辑,再讲最坏情况——全网停电之后,电网如何被一节一节重新"点着"。

三道防线:一层比一层狠

第一道防线就是继电保护本身:快速切除故障元件,让系统在第一个摇摆里稳住。第二道防线是安全稳定自动装置:预判到切机、直流闭锁这类大扰动后系统稳不住时,毫秒到秒级执行切机、切负荷、直流紧急功率支援、解列等控制——比如某回特高压直流双极闭锁甩掉 8GW,稳控系统立即按预案切除受端部分负荷并让其他直流增送。第三道防线是保底手段:低频减载(UFLS)按频率跌破的深度逐轮切负荷,每轮 4%–8%,宁可停一部分用户的电也要把频率拽回 49Hz 以上;若仍不住,实施失步解列,把电网沿电气边界拆成若干孤岛各自求生。

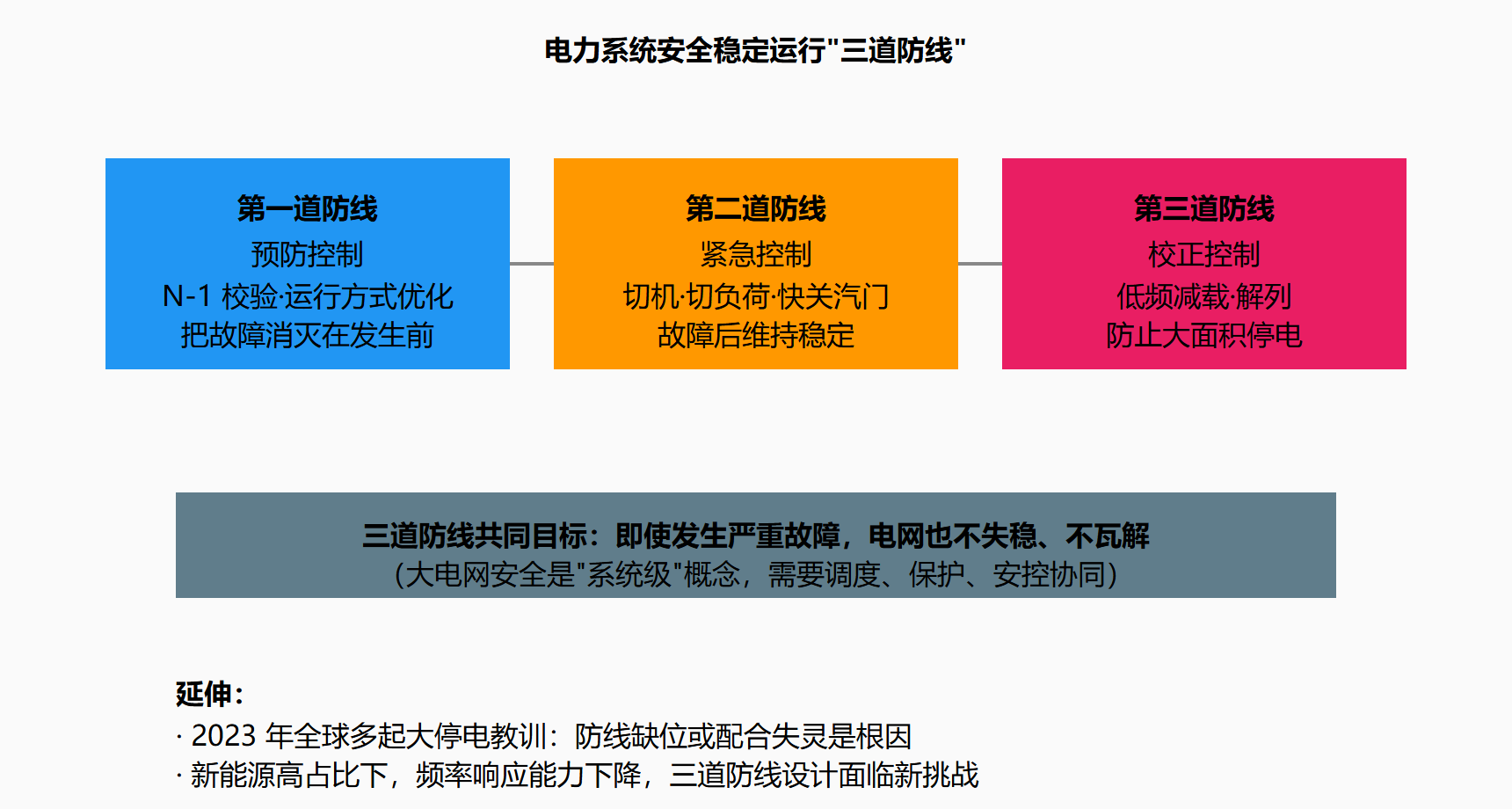

图 4-2 三道防线层级与弃车保帅序列

图 4-2 三道防线层级与弃车保帅序列

低频减载的轮次设计体现了"宁可错杀、保住元气"的哲学:频率跌破 49.0Hz 切第一轮,随后每低 0.2Hz 再切一轮,同时设有恢复轮防止过切。2019 年英国大停电中,正是低频减载在频率跌至 48.8Hz 时自动切除约 5% 负荷(含部分铁路),避免了全网崩溃——当时舆论骂"列车停摆",工程视角看却是保底机制按剧本工作。

黑启动:从一节电池开始重建文明

黑启动是全网失电后的重建程序,剧本大致五步:

  1. 启动黑启动电源——水电厂(闸门一开机组即转,无需外部电)或具备自启动能力的燃机、储能电站率先点火;
  2. 给启动路径充电——黑启动电源经选定线路向附近大型电厂的厂用系统送电,唤醒它们的辅机(磨煤机、给水泵、风机都要先有电才能开机);
  3. 逐台并网大机组,重建小网架并调频调压;
  4. 网架扩展——小岛互联成大岛,恢复主干线路;
  5. 负荷逐步恢复——每次投入的负荷量不能超过运行容量的安全比例,边恢复边盯频率电压。

真正的难点在第 5 步的节奏:投少了电网频率偏高、投低了瞬间砸穿,恢复负荷像给重症患者喂饭,得一勺一勺来。2003 年美加大停电后部分区域花了两天才完全恢复;2021 年 2 月德州寒潮停电中,轮流停电(rolling blackout)策略执行不彻底反而拖长了恢复期——恢复期的每一个决定都在放大或缩小经济损失。

值得记一笔的现代变量:储能电站正在成为优质黑启动电源。2017 年澳大利亚特斯拉 Hornsdale 储能(100MW/129MWh)除了著名的毫秒级调频驰援,也被验证可参与系统重建;国内多个省网已开展储能黑启动试点。电池不需要锅炉预热、没有最小技术出力限制,天生适合"从零点亮"这个任务。

本节要点回顾

  • 三道防线是逐级弃车保帅:切除故障 → 稳控切机切负荷 → 减载解列,牺牲范围递增,防线一道比一道狠。
  • 低频减载按轮次设计,英国 2019 事件证明它是"被骂但救命"的最后屏障。
  • 黑启动五步剧本:黑启动电源 → 厂用电 → 大机组 → 网架 → 负荷逐步恢复,节奏比速度重要。
  • 储能是黑启动的新优选:零预热、无最小出力约束,重塑了重建剧本的第一页。

动手计算:低频减载轮次的算术

设某孤立子系统总负荷 6000 MW,运行机组容量 5500 MW(缺 500 MW 即 8.3%),系统频率响应系数 β≈1500 MW/0.1Hz。无减载时稳态频率跌至 50 − 8.3/15×0.1... 按线性化估算约为 49.4Hz,尚可由 AGC 拉回;但若叠加一台 600 MW 机组跳闸,缺额升至 18.3%,频率将跌破 48.6Hz——必须依赖减载。按首轮 49.0Hz 切 6%、每低 0.2Hz 加切 6% 设计,第二、三轮动作后缺额压回 6% 以内,频率回稳 49.5Hz 以上。

# 低频减载轮次动作仿真(准静态) load, gen0 = 6000, 5500 beta = 1500/0.1 # MW per Hz gen = gen0 - 600 # 叠加跳机 shed = 0 for round_, f_set in enumerate((49.0, 48.8, 48.6), 1): deficit = (load*(1-shed) - gen) / (load*(1-shed)) f = 50 - deficit/beta*1 # 缺额百分比折算频差(简化) if f < f_set: shed += 0.06 print(f"第{round_}轮动作: 累计切 {shed*100:.0f}%, 频率回升至 ~{50-(load*(1-shed)-gen)/(load*(1-shed))/beta*50:.2f} Hz") else: break # 轮次设计的目标: 最恶劣组合下也能在第三轮内止跌

数据档案:黑启动电源特性对比

电源 启动时间 依赖条件 容量 备注
水电 分钟级 库容/引水自流 数百 MW 经典首选
燃气轮机 10-30 min 黑启动型机组 50-200 MW 需启动电机
储能电站 秒级 SOC 充足 10-100 MW 可构网
抽蓄 分钟级 已充水工况 1000+ MW 兼调频
某省黑启动演练时间表(数字为典型量级) T+0:00 下令启动黑启动方案, 水电站1号机自启动 T+0:15 向 60 km 外燃机电厂厂用系统充电成功 T+1:30 燃机并网, 小网架 300 MW 骨架成形 T+4:00 第一台 600 MW 煤机厂用电恢复、点火 T+12:00 主网架 220kV 环网恢复过半 T+24:00 负荷恢复至 60%, 逐步转入正常调度 关键约束: 每次投入负荷 ≤ 当前旋备容量, 否则前功尽弃

这份时间表解释了为什么黑启动预案要常年演练而不仅存于文档:第一小时的每一步(充电路径是否空载、燃机厂用系统是否隔离到位)都依赖设备真实状态,纸面预案与现场实际之间的缝隙,只有演练能暴露。

关于三道防线还有一层制度事实值得点明:防线的每一道都有对应的法律责任与管理归属——第一道防线属于设备与整定专业,第二道属于系统稳定专业与调度,第三道则写入调度规程并受监管审查。跨防线的协调(例如稳控策略与低频减载轮次的配合避免过切)需要在全网层面统一整定,这正是大电网调度机构"系统运行专业"的核心职责之一。技术序列的背后是责任序列,读者在第 8.3 节的工程伦理讨论中会看到这种责任划分的真实分量。
