6.2 运行图编制方法


文档摘要

6.2 运行图编制方法 6.1 节学会了读,本节学写。编制一张运行图,是把车站能力、区间能力、机车周转、乘务时限、天窗制度与运输需求同时放进一个坐标系里求解。本节按四个步骤走完整流程,并交代客货协调、分号图等实操手法。 本节摘要:编制流程为四步:资料准备(收集时分标准与能力账)、铺画方案(先客车后货车、先瓶颈后一般)、检查平衡(间隔、能力、机车、乘务四项校核)、报批实行(形成基本图并派生分号图)。编制的核心纪律是"约束优先、需求其次、美学最后"。

6.2 运行图编制方法

6.1 节学会了读,本节学写。编制一张运行图,是把车站能力、区间能力、机车周转、乘务时限、天窗制度与运输需求同时放进一个坐标系里求解。本节按四个步骤走完整流程,并交代客货协调、分号图等实操手法。

本节摘要:编制流程为四步:资料准备(收集时分标准与能力账)、铺画方案(先客车后货车、先瓶颈后一般)、检查平衡(间隔、能力、机车、乘务四项校核)、报批实行(形成基本图并派生分号图)。编制的核心纪律是"约束优先、需求其次、美学最后"。

资料准备:编制的一半工作量在动笔之前

铺线之前先把"时分标准"备齐,这是编制的原料清单:各区间各车型的区间运转时分(牵引计算给出)、起停附加时分、车站的会车间隔不同时到达间隔(车站联锁条件决定)、追踪间隔(闭塞制式决定)、到发线最小停留与技检时分、机车在本段与外段的最短整备时间、乘务员连续作业时限、天窗的时段与长度。这份清单越长越实,后面返工越少——编制实践中,时分标准与现场实况的偏差是运行图兑现率低的第一根源,所以大编制周期前会组织专项查定(现场实测各时分的真实值)。

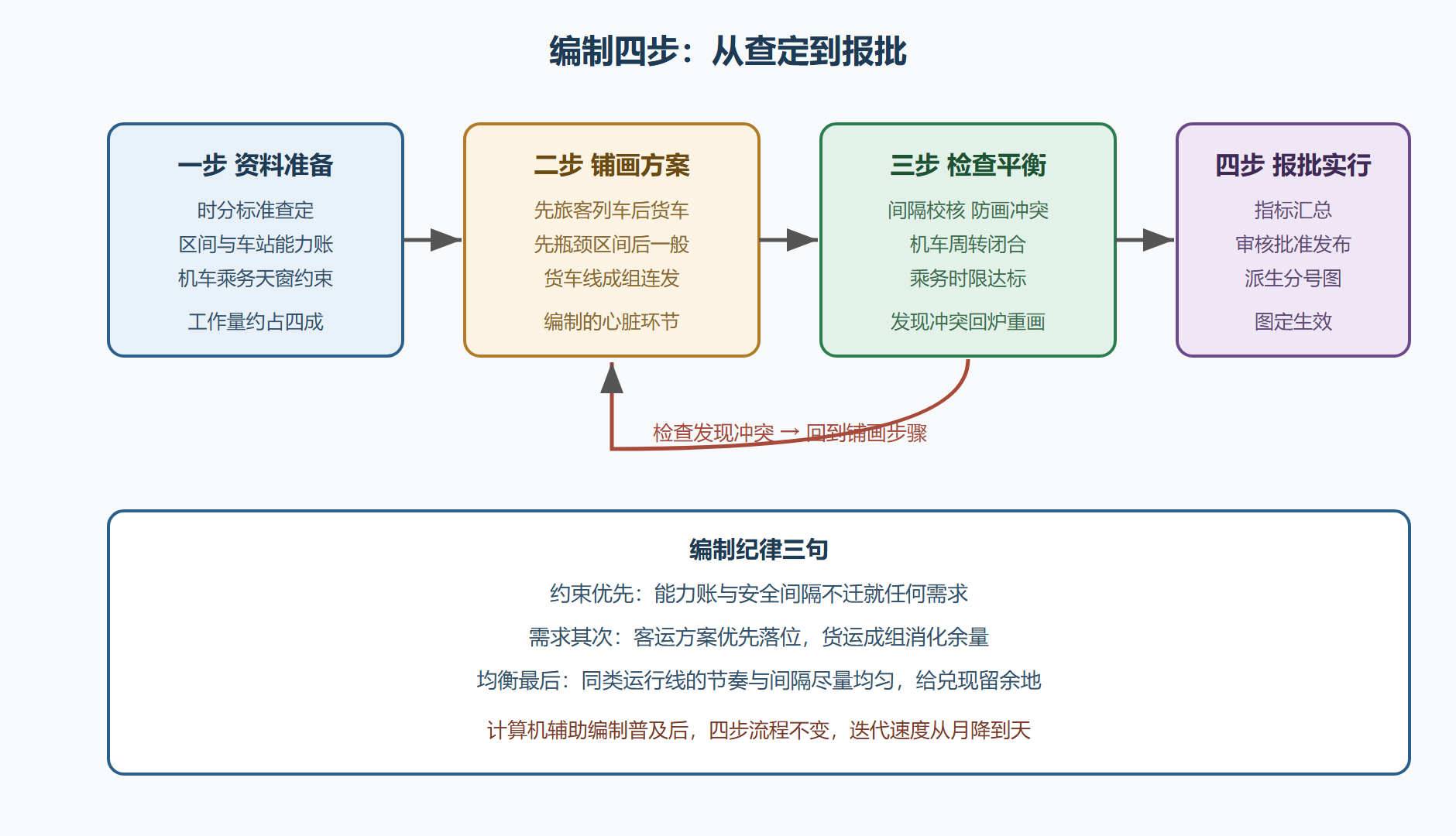

图6-2 运行图编制四步流程

图6-2 运行图编制四步流程

铺画方案:先客车后货车,先瓶颈后一般

铺画的次序本身就是方法论。先客车:旅客列车服务刚性需求、晚点社会代价大,运行线优先落位,并保持基本均匀的时空间隔——这不仅关乎服务,也为后续货车铺画提供稳定的"骨架格"。先瓶颈:能力最紧张的区间先铺满可用组合,一般区间迁就瓶颈区间,而不是相反。货车成组:货运运行线尽量成组连发(比如按两三小时一组),组内按追踪间隔排列,组间留出客车可插入的大空档——这样客车晚点可以吃掉空档而不冲击货车组,货车晚点也不阻塞客车波。

客货协调最常见的三招是:(把某条货车线平移几十分钟避开客车波)、(相邻两列货车合并成超重列车一次开走,省出一条线的空间)、(一列分成两列短编,分别插入两个小空档)。三招的取舍与 5.2 节编组计划直接联动:并车要同步修订编组计划,拆车要增加机车占用——运行图从来不是孤立的图纸,它是车流组织在时间轴上的投影。

检查与报批:把冲突消灭在发布之前

铺完的图要过四道校核。间隔校核:逐区间逐站核对运行线间的会车间隔、不同时到达间隔与追踪间隔是否满足查定标准——人眼画图时代这是全图最耗时的工序,机辅编制下由程序自动完成。能力校核:各区间的实际铺线数与 4.3 节的能力账对表,不得透支。机车周转校核:每台机车从出库到再次出库的轨迹要在图上闭合,且整备时间达标;机车周转图与运行图一体编制、互为表里。乘务校核:每一乘务交路的连续作业时间不得超限。四道校核通过后汇总指标(6.3 节)、报批、发布,基本图自此生效;节假日与施工期的分号图按需派生。

一个案例:夜行列车与天窗的谈判

背景。某干线开行一对夕发朝至的直达客车,全程夜间运行;而线路维修采用垂直天窗(上下行同时停电检修),凌晨时段全线封闭两小时。夜车与天窗迎头相撞。

操作。编制方案有三个选项。其一,给客车在图上"挖"一个两小时的水平停站段,让它停靠中途大站等天窗——旅客在车内过夜等待,服务差但简单。其二,改天窗设置,在该客车通过区段采用 V 形天窗(上下行错开各一小时),客车在正线以低速通过邻线作业区——提速与安全都要让步。其三,调整客车时刻,压缩始发前的等待,让它在天窗前通过全部作业区段——需要全程提速或改变始发时刻,牵动机底与客运方案。

结果。多数线路的实际选择是选项一的改良版:把等待站安排在具备候车服务条件的大站,停站时段与旅客自然休息重叠,并图定允许旅客下车到站台休息的过渡办法。

解读。这个案例是编制工作的缩影:每一分钟都已被占用,新需求挤进来的方式是重新谈判——与天窗谈、与机车周转谈、与旅客体验谈。编制者的技术含量不在画线的手速,而在对约束网络的完整掌握与谈判中的取舍直觉。

变式。货运方向同题:夜间货车密集连发与天窗冲突时,常见解法是"天窗前集中放行、天窗后成组接续",把天窗当作图上的天然分节符,货车组在分节符两侧各自成组——这也是 8.1 节高铁夜间行车的反面教材(高铁干脆夜间不开客、专留大天窗)。

常见误区

误区一:把编制当成画图技术问题。 编制的质量上限在资料阶段就锁定了:时分标准不准、能力账不实,画图的手艺再好也是在错的底稿上浪费功夫。查定工作的重要性永远高于铺画技巧。

误区二:追求指标极致而牺牲兑现率。 图上算出来的旅适数字再漂亮,现场兑现不了就是负资产。老编制员的口头禅是"图是拿来跑的,不是拿来算的"——留余量不是保守,是把现实波动写进设计。

误区三:分号图只是基本图的删减版。 分号图有自己的组织逻辑:节假日图要重构客车骨架、施工图要重排货车批次,删减之外更有重构。把分号图当减法做,执行时会在接缝处崩开。

延伸问答:机辅编制改变了什么

问题:计算机辅助编制普及后,编制员还剩什么活?

决策与谈判。算法接管的是间隔校核、冲突检测、方案枚举这些枚举型劳动,但目标函数的设定(保客运还是保货运、冗余给多少)、约束的取舍(哪条货车线可以牺牲)、与邻局的接续谈判,依然是人的领域。工具把编制员从画图员升级为方案仲裁者。

问题:算法铺出来的图,为什么有时反而不如老师傅的手稿?

因为老师的经验里藏着没有写进模型的软约束:某站某时段的作业习惯、某区间恶劣天气的规律性影响、某交路乘务交接的现实摩擦。数据驱动优化(9.2 节)的价值之一,正是把这些散落的经验慢慢变成可计算的约束——这个过程完成之前,人机结合优于任何单边。

本节要点回顾

  • 四步流程:资料准备、铺画方案、检查平衡、报批实行;资料的真实性决定图的兑现率。
  • 铺画次序:先客车后货车、先瓶颈后一般、货车成组连发,次序即方法论。
  • 客货协调三招:移、并、拆,取舍联动编组计划与机车运用。
  • 四道校核:间隔、能力、机车周转、乘务时限,全部通过才有资格报批。
  • 基本图、分号图、调整图三态并用,图是活的契约而非一次性的图纸。
