6.2 投资回报 (ROI) 分析


6.2 投资回报 (ROI) 分析

本节摘要:ROI 分析回答的是"BIM 投进去的钱到底值不值"。多数人算错账,是因为只看见显性收益、只算采购成本、只看建设期。本节把收益拆成显性与隐性两栏,把成本从一次采购拉到全生命周期,再给出回报周期的估算办法。核心结论:BIM 的回报大头常藏在"没发生的损失"里,而不是"多赚的钱"里。读完你能用一张三栏表把一个项目的投入产出讲清楚。

学习目标

阅读完本节,你应当能够:

  1. 区分显性收益、隐性收益与避免损失这三类回报
  2. 把 BIM 成本从软件采购扩展到全周期持有成本
  3. 用净收益除以总投入估算一个项目的回报周期
  4. 说出三个让 ROI 数字失真的常见错误
  5. 解释为什么隐性收益常比显性收益更决定长期回报

一、先别急着按计算器:这笔账到底怎么算

谈 ROI,很多人脑子里蹦出的是一个除法:收益减成本,再除以成本。公式本身没错,错在往里填什么数。如果收益只填"省了多少返工费",成本只填"买了多少软件",那算出来的数字跟真实情况差着十万八千里。

先说结论:BIM 的回报多数不是"多赚的钱",而是"没花的钱"。返工少了、工期短了、索赔没了、窝工少了——这些是省下来的,不是赚进来的。会计准则喜欢记收入,所以这类"避免的损失"很容易被漏掉,但它恰恰是 BIM 回报的大头。

所以算账之前,先把三个问题想清楚:我们要解决什么痛点、哪些价值能量出来、谁认可这些价值的权重。想不清这三点,算出来的 ROI 就是个安慰数字,只能用来装点汇报。

举个真实的算法对比。某设计院首年投了两百八十万上 BIM——软件、培训、流程重构全算进去。项目结束一盘点,碰撞检查减少返工十七处,节约施工工期九天,折合下来大约一百一十五万。单看这笔账,是亏的。可再往后看,团队建起来的族库在后续五个项目里复用率达到六成,平均建模效率提了四成;业主还靠模型提前识破了机电和结构的冲突,在招标阶段就避开了潜在的变更索赔。这笔"没发生的损失",才是真正的大头。

二、收益拆两栏:显性的好算,隐性的才值钱

把收益分成两栏看,会清楚很多。

显性收益是能直接折成钱的:设计变更减少、返工成本下降、工期压缩带来的资金占用减少、罚款和索赔规避、材料用量精准统计节约。这些好算,也最容易写进汇报。

隐性收益是难折现却更值钱的:决策更快、协同摩擦降低、族库和知识资产沉淀复用、品牌信誉提升、风险前置识别的隐性价值。它们没有发票,却在决定这个团队五年后是制定标准的人,还是追着别人标准跑的人。

用个比方:显性收益像工资,当月到账、看得见;隐性收益像能力,不直接发钱,却决定了你以后能接多难的项目。只看工资不看能力,账就永远算短了。

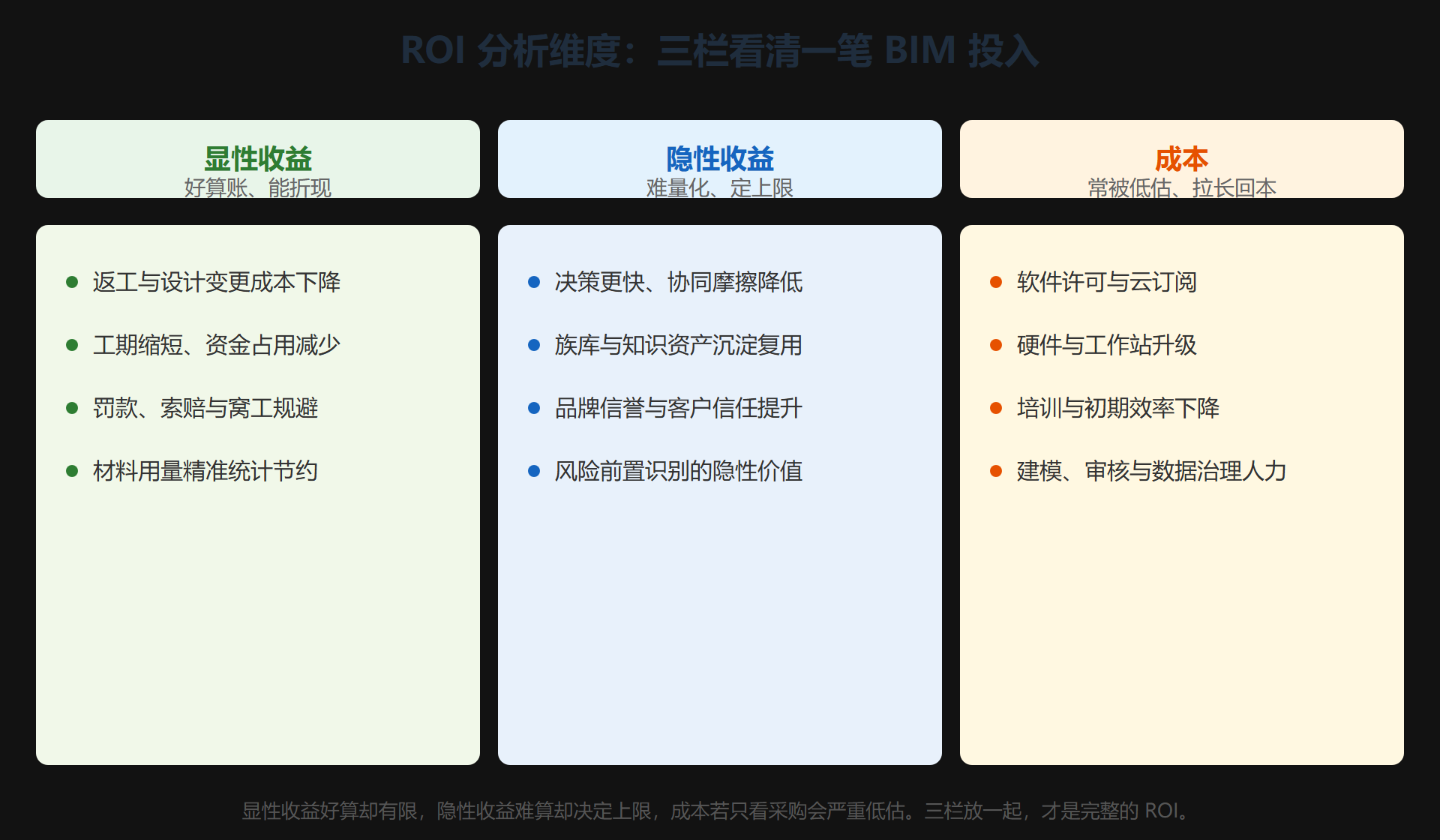

ROI 分析维度:显性收益、隐性收益与成本的对比

ROI 分析维度:显性收益、隐性收益与成本的对比

三、成本算全:采购只是零头

多数人算 BIM 成本,脑子里只有两笔:软件许可、一次培训。可这两笔加起来,往往还不到总成本的一半。

真实的成本是"全生命周期持有成本"。一次性投入有软件许可、硬件升级;持续投入有建模与审核人力、标准维护、数据治理、协同会议的时间成本。还有一笔最容易被忽略的隐性成本——组织摩擦:设计师学新流程的头几个月,效率会往下掉,这段"爬坡期"的产能损失也得算进去。

这里有个反直觉的数字值得记住:在一个成熟度中等的项目里,初始软件采购往往只占总成本的不到两成,真正的大头是人员能力重塑和流程适配。只盯着采购价做预算,等于只看了冰山露出来的那一个角。把成本算全还有个好处:预算会更接近真实,不会到年中才发现钱不够,临时砍掉最该做的数据治理。

成本项 一次性还是持续 常见低估点
软件许可与云订阅 持续 忘了算多年续费
硬件与云资源 一次性加持续 只算工作站、没算服务器
培训与适应 一次性集中 漏掉头几个月的效率下降
建模与审核人力 持续 当成零成本岗位
数据治理与维护 持续 交付后没人管、无人买单

四、回报周期:多久回本,怎么估

回报周期是"总投入除以年均净收益"——分子是把上面那笔全周期成本加总,分母是显性收益加隐性收益里能量化的那部分,折算到每年。算出来的是一个"大概几年回本"的区间,而不是一个精确到小数点的数字。

估算时有个顺序:先定基线,再列收益,再算成本,最后除。基线是"不用 BIM 会怎样"的参照——同业态项目平均变更几次、返工多少、归档拖多久。没有基线,收益就是空中楼阁。

拿一个中型项目举例:总投入摊下来一百八十万,其中软件和硬件四十万,人员和流程适配一百二十万,数据治理二十万。年均净收益按显性收益六十万、隐性里能量化的二十万算,回报周期就是总投入除以八十万,两年出头回本。数字未必精确,但方向清楚。

⚠️ 常见坑:把"相关"当"因果"。项目工期短了两个月,就说全是 BIM 的功劳,却没算同期换了更强的总包、业主审批也提速了。正确做法是拿 BIM 项目的工期变化,减去对照项目的工期变化,隔离出 BIM 自己的贡献。

💡 关键直觉:别追求一个精确的回报率,追求一个可信的回报区间。区间能指导决策,精确到小数点反而是在骗自己。

五、三个让数字失真的坑

除了前面说的归因谬误,还有两个高频错误。

时间错配:BIM 的钱在设计阶段花得最多,收益却常要到运维期才体现,跨度二三十年。如果只算建设期那两三年,必然严重低估。解法是用净现值把远期收益折现回来,并做敏感性分析,看不同折现率下回报区间怎么变。

范围窄化:只算"我这家的成本",不算"整条链的收益"。施工方的模型给幕墙单位省了深化工时,这笔账如果只站在施工方角度算,就漏了。真正的回报要站在项目全生命期、全参与方的视角,把价值转移和价值共创一起算进去。

把这三个坑排掉,ROI 才算从"年终汇报的一个数字"变成"贯穿项目全程的导航"。这步做扎实,回报数字才立得住。

六、基线怎么定:三种参照

算回报的前提,是有一个可信的"不用 BIM 会怎样"的参照。基线定虚了,收益就是自说自话。可靠的基线有三种取法。

一是历史基线,拿同业态、同规模、同地域的过往项目数据,看平均变更几次、返工多少、归档拖多久。二是对照基线,在同一个项目里挑几个非关键区域走传统模式,其余走 BIM,做个对照实验。三是模拟基线,用项目管理工具按传统工作流推演一遍工期和成本分布。

三种参照各有长短:历史基线好取但未必贴合,对照基线最真实但要牺牲一部分区域的效率,模拟基线灵活但依赖工具和假设。我的建议是,能对照就对照,对照不了的用历史加模拟互相印证,别只用一种。

七、让隐性收益显形:代理指标

隐性收益难量化,不是因为它不存在,而是因为它没有直接的数字。这时候要靠代理指标——找一个能观测、又能代表这个收益的中间量。

比如"协同效率提升"很难直接折钱,但"模型版本自动同步率"能测,同步率每上一个台阶,会议决策效率往往跟着涨。再比如"运维知识完整"不好定价,但"设备属性字段填充率"能查,填充率上了九成五,首次故障响应时间通常会明显缩短。还有"决策质量提升",可以用"关键节点方案比选模型的迭代次数"来代理。

代理指标的价值,在于把主观感受转成可观测的行为,再把行为关联到可验证的结果。它不是精确公式,却是让隐性收益"显形"的第一步。

当然,代理指标也可能带偏——同步率高不代表协同真的好,可能是大家把垃圾信息也同步得飞快。所以代理指标要选对,还要定期用真实结果回来校正。

常见问题

问:ROI 一定要算出个百分比吗?

不一定,我更推荐算区间。比如"三到五年回本"比"百分之二十一点七"更有用,因为前者留了容错,后者是伪精确。

问:隐性收益要不要计入回报?

要计入,但要单列,别和显性收益混在一起。混在一起算,数字好看却经不起追问;单列出来,别人反而信你。

问:算出来是亏的,是不是就该放弃 BIM?

先别急着下结论。把时间窗口拉长、把范围从单家扩到全链再算一遍。如果拉长扩宽之后还是亏,那才说明这个项目确实不该上,或者该换个更轻的用法。

问:回报周期算出来很长,怎么跟老板交代?

别只报一个冷冰冰的年限,把账拆开讲:显性收益多少、隐性收益多少、哪些是一次性投入、哪些会持续产生价值。老板真正怕的不是周期长,而是说不清钱花哪了。

要点串联

  • BIM 的回报大头是"没花的钱":返工、工期、索赔的减少,不是多赚的收入。
  • 收益分两栏:显性收益好算、决定回本速度,隐性收益难算、决定长期上限。
  • 成本要算全周期:软件采购往往不到总成本两成,人员重塑和流程适配才是大头。
  • 回报周期先定基线:没有"不用 BIM 会怎样"的参照,收益就是空中楼阁。
  • 警惕三个失真坑:把相关当因果、用短期成本衡量长期收益、只算一家不算全链。
  • 追求可信区间而非精确数字:区间能指导决策,伪精确只会骗自己。

下一节我们转向实施过程中最难缠的部分——那些让前面的规划和账都落不了地的坑,以及怎么绕开它们。
