6.3 常见挑战与应对


6.3 常见挑战与应对

本节摘要:BIM 落地最容易卡住的,往往不是软件,而是人、数据和标准。本节把常见挑战归成三类——数据孤岛、组织惯性、标准缺失——每一类都给出对应的应对手段。核心主张:挑战不是路障,而是价值深度的刻度,绕不过去的坑恰恰是组织能力升级的入口。读完你能在项目启动前列出一份风险清单,并为每个风险配一条预案。

学习目标

阅读完本节,你应当能够:

  1. 说出 BIM 落地最常见的三类挑战
  2. 解释数据孤岛为什么是"语义不通"而非"软件不兼容"
  3. 区分技术障碍与组织惯性,并给各自配应对
  4. 用一份风险清单把挑战前置到规划阶段
  5. 举出用"最小语义集"化解互操作困局的思路

一、坑都在哪:三类挑战先看清

BIM 推行受阻,最常见的甩锅是"软件不好用""人不配合""老板不重视"。这些说法都对,又都没说到根上。往深处看,挑战其实就三类:数据孤岛、组织惯性、标准缺失。

它们不是三个并列的桶,而是一条连锁的链:标准缺失让各家的数据各说各话,于是形成孤岛;孤岛让协同断裂,返工和拖延随之而来;组织惯性又反过来抵制任何改变。所以应对不能头疼医头,得顺着链条一起拆。

先给三类挑战画个因果图:

下面这张图谱,把每一类挑战和它的应对一一对上:

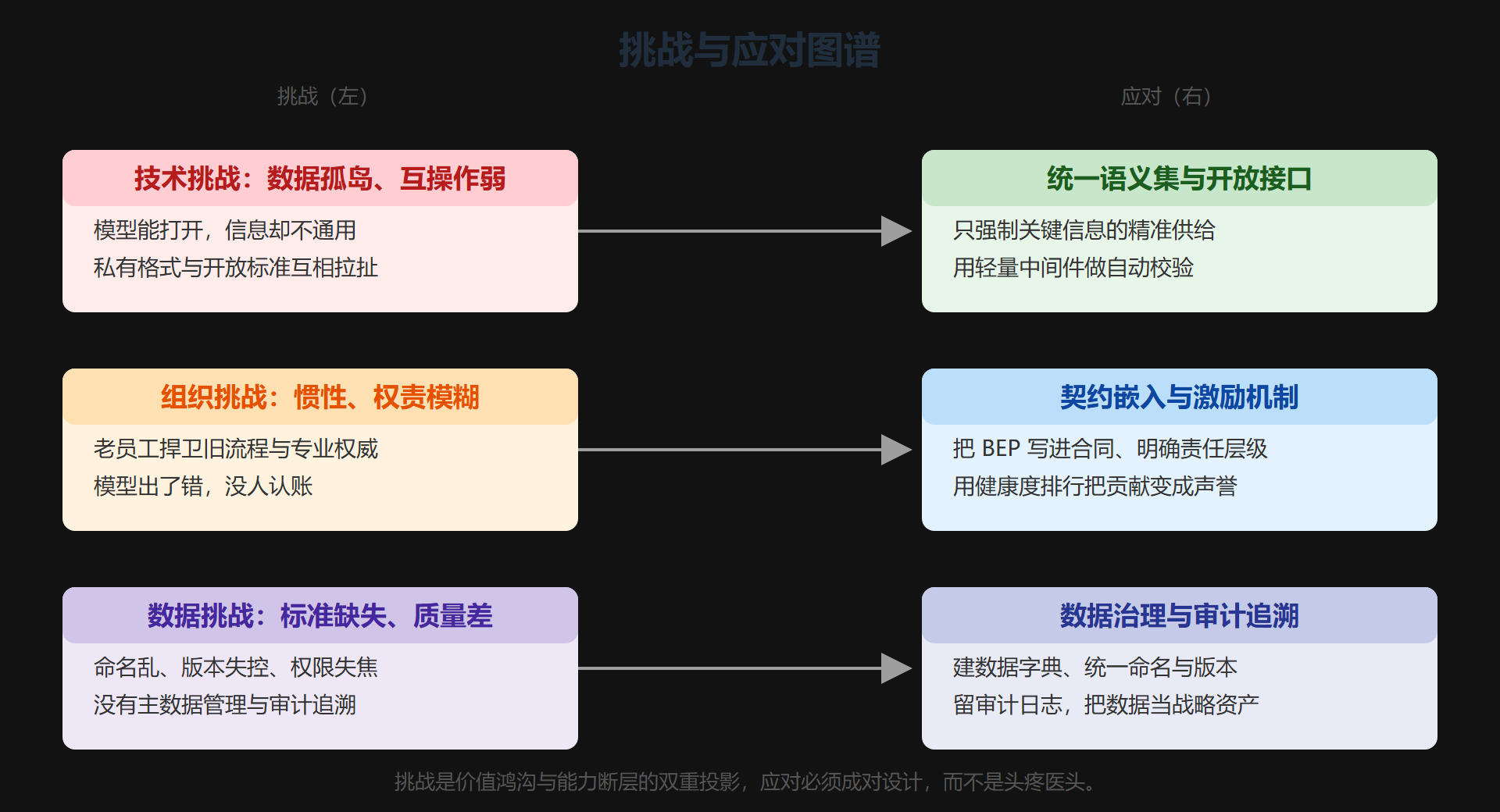

挑战与应对图谱:技术、组织、数据三类挑战的破局路径

挑战与应对图谱:技术、组织、数据三类挑战的破局路径

二、数据孤岛:模型能打开,信息却不通

数据孤岛这个词,常被理解成"软件不兼容"。其实更准确的叫法是"语义不通"——同一根柱子,在结构软件里是几何加材料,在造价软件里是编码加单价,两边都叫"柱子",却对不上号。

根源有两个:一是标准缺失,私有格式各自留了一堆不公开的扩展属性;二是治理真空,模型本质上是个数据库,却没有数据库该有的命名规范、版本控制和权限审计。

一个典型症状:同一套风管,暖通叫一个名字,施工方改成另一个,运维移交时又换一个,最后三套版本对不上。模型越来越精致,真实决策却要靠模型之外的 Excel 台账撑着——这就是孤岛最隐蔽的代价,也是上一节里"隐性成本"最顽固的一类。

三、组织惯性:最硬的墙是习惯

技术问题再难,好歹看得见、能花钱解决;组织惯性看不见,却能把前面所有努力都顶回去。

惯性最深的表现,是老员工对旧流程的本能捍卫。一个画了三十年图的结构师说得很直白:"以前改张蓝图盖个章就完事,现在改个模型要填二十个参数、等五个专业在线审批。"这不是抗拒技术,是在捍卫他熟悉的专业权威和工作节奏。

破惯性不能靠强制培训。更有效的办法是重构价值认同:把模型协同质量纳入评优指标,搞一个模型健康度排行榜,让"模型贡献"成为新的声誉标尺。当大家发现把模型做好能带来同行认可,阻力才会松动。这跟算账是一个道理——你得先让改变对个人有利,习惯才会让路。

惯性背后还藏着一个能力结构的问题。很多团队把 BIM 人才简化成"会用软件的工程师",可真正缺的其实是三种能力的叠加:懂专业、会用工具、能跨专业沟通。老结构师懂规范却抵触模型,年轻的 BIM 工程师会软件却讲不清构造逻辑,项目经理管进度却不会做模型与现场的偏差分析。三种能力散在不同人身上,协同就只能在低水平上打转。所以应对惯性,一半靠激励,一半靠补能力——把"把业务问题翻译成建模逻辑"的能力,明确写进岗位要求里。

四、标准缺失:没有尺子,怎么量

数据孤岛和组织惯性,背后都站着一个共同的问题:标准缺失。没有统一命名规则、没有版本控制策略、没有权限审计机制,BIM 数据就没法被当作资产来管。

这里要区分两种标准。一种是数据标准,管"东西叫什么、属性怎么填";一种是流程标准,管"谁在什么时候交什么、怎么验"。很多项目只抓了前者,漏了后者,结果数据规范了,交接还是乱的。

一个被反复验证过的思路是"最小语义集":不追求所有信息都互通,只强制规定几类关键信息必须准确、完整、可机读,其余放宽。这种"抓大放小"的做法,比铺开一套巨型标准更容易落地,也更能解决实际卡点。

需要提醒的是,最小语义集不是"降低标准",而是"聚焦标准"。它省的是那些锦上添花的信息,不省的是影响安全、造价、运维的关键字段。该严的地方一分不让,该松的地方别死磕,标准和钱一样,都得花在刀刃上。

五、把挑战前置:风险清单与应对预案

真正会做的人,不会等坑出现了才想办法,而是把坑写进项目启动阶段的风险清单里。

做法很简单:对照三类挑战,逐条问自己——这个项目的数据孤岛可能出现在哪、组织惯性最可能卡住哪个环节、标准缺失会先在哪个专业暴露。问完,给每条风险配一个"应对预案",哪怕预案只有一句话,也比临时抱佛脚强。

挑战 典型表现 根因 应对手段
数据孤岛 模型能开、信息不通 语义标准缺、接口封闭 统一语义集、开放接口
组织惯性 老员工不愿改流程 权责模糊、激励错位 契约嵌入、健康度排行
标准缺失 命名乱、版本乱 无主数据管理 数据字典、审计日志

⚠️ 常见坑:把应对手段当成一次性动作。统一了命名、写了 BEP,就以为挑战解决了。实际上标准和契约都要持续维护,否则三个月后又会退回老样子。

💡 关键直觉:挑战是价值深度的刻度。每绕过一个坑,组织的数字能力就厚一层;绕不过去的坑,恰恰点出了该补的能力短板。

六、契约范式:从交付物到过程协同

很多挑战的根,其实埋在合同里。传统合同建立在"交付成果"的逻辑上:设计单位交蓝图,施工按图施工,监理按图验收。BIM 却天然导向"过程共治"——设计模型要实时响应施工反馈,施工模拟要反过来校验设计。两套逻辑一碰,责任边界就模糊了。

典型的表现是:模型里发现一个偏差,设计院说是施工方深化时改的,施工方说是设计模型本来就有问题,最后扯皮几个月。根子在于合同没写明 BIM 交付物的法律效力——它是参考文件,还是执行依据?

解法是把 BIM 执行计划写进合同附件,明确几件事:各阶段的模型精度和责任归属、冲突解决的响应时限、数据的所有权和使用权限、以及连续不按计划更新模型算不算违约。把过程协同的规则写进契约,权责才有处安放。反过来,如果合同还是老一套的交付物逻辑,BIM 再先进也只是辅助工具,责任模糊的纠纷迟早要爆发。

七、三个被验证过的应对案例

用最小语义集化解互操作。一个机场扩建项目面对几十家分包商的异构平台,没有强推统一软件,而是只强制要求所有模型必须包含几类关键信息——空间单元、系统单元、设备单元、连接点、维保要求、安全标识、竣工状态,其余放宽。中间件只校验这七类是否准确、可机读。结果集成效率大幅提升,开发成本却不到定制平台的零头。它的精髓是放弃"完美互操作",只抓"关键决策所需的信息"。

用契约分层化解权责模糊。一个超高层项目把设计模型和施工模型分成两条轨:设计模型用于报规,法律效力等同施工图;施工模型只作施工指导,不具法律效力,并写明两者偏差时按"影响安全谁担责、只影响便利谁担责"来分。这样既守住了设计权威,又放开了施工创新空间。

用能力图谱替代泛化培训。一家铁路公司不搞通用 BIM 培训,而是按岗位画能力图谱:结构工程师练"把规范条文转成模型参数约束",施工经理练"读四维模拟里的资源峰值曲线",合约工程师练"从模型里提取工程量生成变更计价依据"。能力达标才给审批权限,几年后模型一次通过率从四成多升到近九成。精准赋能,远胜泛化灌输。这三个案例的共同点,是把功夫下在机制上,而不是工具上。

常见问题

问:挑战这么多,是不是说明我们公司还没准备好上 BIM?

不是。所有上 BIM 的团队都会遇到这几类坑,区别只在早遇到还是晚遇到。把坑当成"还没准备好"的证明,容易变成不行动的理由。

问:先解决哪类挑战最划算?

我的排序是:先补标准,再解数据孤岛,最后啃组织惯性。前两件相对可控、见效快,能先攒下一波信心,再去啃最难啃的惯性。

问:应对手段怎么才算真正落地?

看有没有变成"机制"。统一命名写成制度、健康度排行进考核、契约条款写进合同——落进制度和合同里,才不容易回退。

问:三类挑战能一次性全解决吗?

别指望一次全解决。挑最影响当下项目的那个先动手,解决一件、固化一件,再进下一件。贪多反而一件都做不实。

温故知新

  • 三类挑战是一条链:标准缺失生孤岛,孤岛生协同断裂,断裂生返工,惯性又反推整条链。
  • 数据孤岛是语义不通:不是软件不兼容,而是同一对象在各系统里对不上号。
  • 组织惯性是最硬的墙:它捍卫的是习惯和专业权威,强压不如重构价值认同。
  • 标准分数据与流程两类:只抓数据标准、漏掉流程标准,交接照样乱。
  • 最小语义集抓大放小:只强制关键信息可机读,比巨型标准更容易落地。
  • 挑战要前置:把风险清单和应对预案写进启动阶段,别等坑出现才想办法。

到这里,第六章的三块拼图——规划、算账、排雷——已经合上。把这三件事做扎实,BIM 才算真正从"会用"迈进了"该不该用、值不值得"的决策层。
