本节摘要:底盘是承载人工系统的宿主细胞,选型决定了项目的起跑线:模式菌株工具全、上手快,工业菌株耐受力强、放大性好,新兴底盘各有绝活。本节给出选型的四维评估清单,盘点主流底盘的画像与边界,并介绍基因组简化、耐受进化等改造方向——以及"换底盘等于重大设计变更"的工程纪律。
第 3 章的线路与途径要找家了。选址不能凭口碑,要答三张问卷。第一张:任务画像——产物是蛋白还是小分子?有没有毒性?医用还是工业?蛋白药偏爱哺乳细胞与酵母,大宗化学品偏爱长得快、吃得糙的细菌。第二张:工具成熟度——有没有现成的基因组注释、转化方法、CRISPR 体系、启动子文库?工具成熟的底盘,每个实验迭代快一倍不止。第三张:放大路径——实验室菌株到工业发酵罐之间隔着溶氧、染菌、原料成本三座山,底盘的耐受性与原料谱系决定了放大时要不要推倒重来。三张问卷都答完,候选名单通常只剩两三个名字。
本节承接第 3 章(程序与生产线已备好),通往 4.2 节的测量表征:选完厂房要验房,验房要量具。

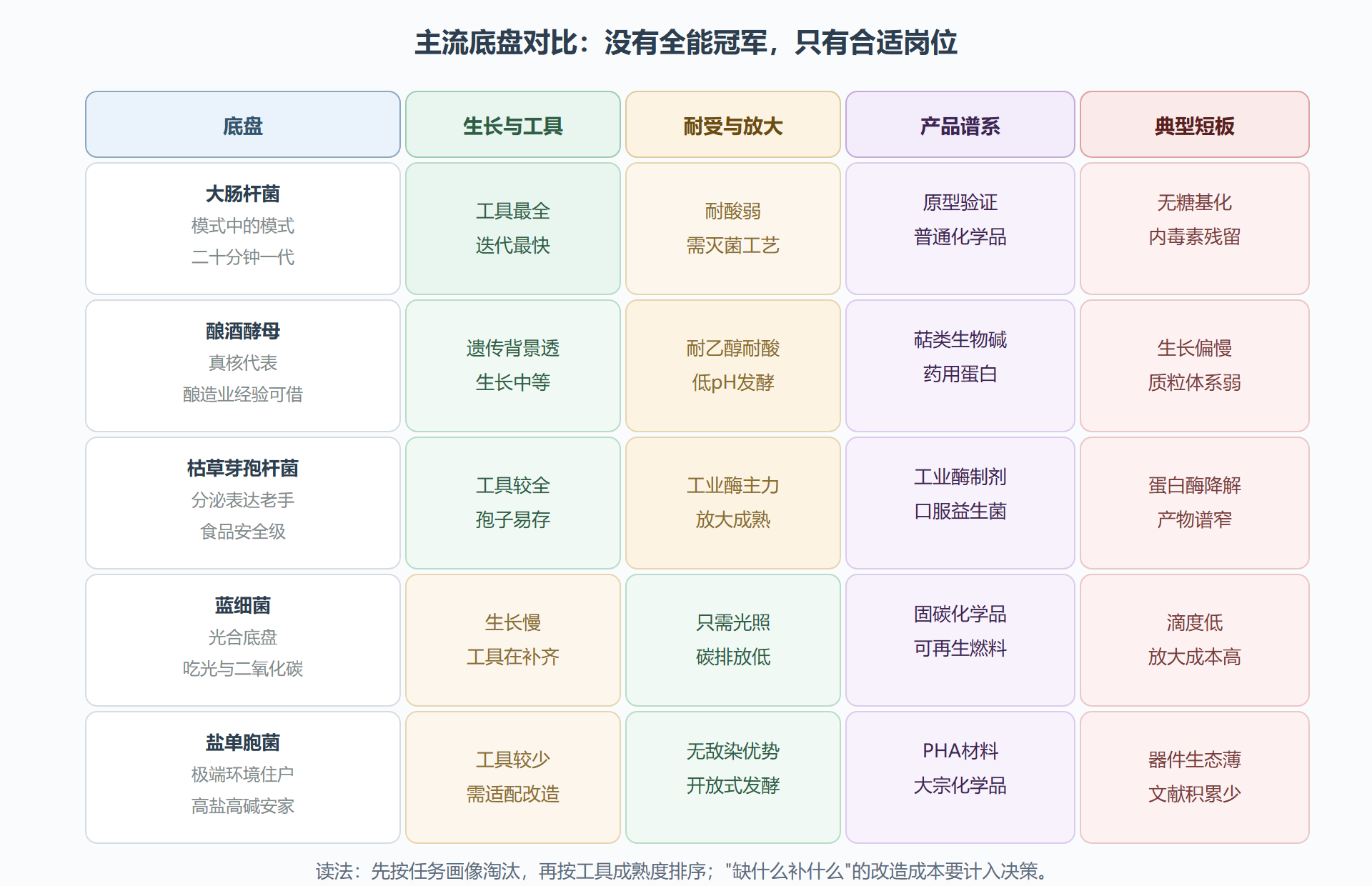

大肠杆菌是这门学科的默认厂房:世代时间约二十分钟、遗传操作工具最全、安全记录长、公众认知度高。短板同样清楚:没有糖基化修饰(很多药用蛋白做不了)、耐酸性弱、内毒素残留是医用产品的合规障碍。它的最佳领地是原型验证、研究与普通化学品生产。
酿酒酵母补上了真核的门类:内质网与高尔基体带来蛋白加工能力,对乙醇与低酸环境耐受,酿酒工业的放大经验可以直接借用。遗传背景被研究得极其透彻,内源代谢途径丰富——萜类、生物碱一类的植物源分子在酵母里安家成功的比例明显更高(第 6 章青蒿素案例就是酵母底盘)。短板是生长比细菌慢、高拷贝质粒体系不如细菌灵活。
枯草芽孢杆菌是分泌表达的老手:革兰阳性、无内毒素、蛋白分泌能力强,工业酶制剂的大半产量出自它和它的近亲。谷氨酸棒杆菌在氨基酸工业里经营了几十年,耐受与产物外排机制成熟。巴斯德毕赤酵母(如今归入毕赤酵母属的新分类)以甲醇诱导的高密度表达著称,是重组蛋白中试的常客。
新兴底盘各有绝活:蓝细菌直接用光与二氧化碳干活,碳源成本近乎为零,代价是生长慢与产物浓度低;盐单胞菌在高盐高碱环境里几乎无敌染, open 发酵省掉整套灭菌工艺;乳酸菌天生适合口服递送,活体疗法多选它做载体。选它们通常是看重单项绝活,而不是全能。

选不到就改造,底盘工程有四个常驻方向。基因组简化:敲掉转座子、前病毒、冗余代谢支路,让底盘更稳、更可预测,也让"不小心放出去"的生存能力更低——简化本身兼具工程与安全双重收益。耐受工程:用自适应实验室进化让菌株在产物或原料胁迫下逐代适应,配合转录组分析找耐受相关基因做理性强化;耐受了产物,滴度才上得去。营养谱改造:让底盘吃廉价的粗原料(秸秆水解液、工业废气),把原料成本从账本边缘拉回中心。安全属性植入:营养缺陷(缺一种细胞活不了的营养物,只能待在培养条件里)、合成必需氨基酸依赖,是环境应用场景的准入门槛。
改造的次序有讲究:先定型再精装——底盘改造完成并冻存建库后,再装配产品线路;反过来做,每改一次底盘就要重新验证一遍线路,工作量相乘。这与装修房子先做水电硬装、后做软装的次序是一个道理。
最后强调一条纪律:同一套线路换底盘,参数全部要重新表征。启动子强度是宿主依赖的,RBS 效率随 mRNA 二级结构与核糖体竞争变化,质粒拷贝数在不同宿主里也不一样。工程实践把"换底盘"按重大设计变更管理:全套元件重新定量、规格单重新验收、迭代轮次预算重排。想一步到位降低换底盘损失,办法是优先选用跨宿主可移植的标准元件,并让关键模块尽量宿主无关(比如用正交转录系统)——第 9 章的异源生物学,把这条思路推到了极致。
**细节一:菌株的"型号"不是营销词。**同是大肠杆菌,实验室内常见的克隆菌株与表达菌株分工完全不同:前者经过修饰便于质粒扩增与提取(重组效率高、核酸酶弱),后者专为蛋白表达优化(蛋白酶缺失、适配噬菌体聚合酶表达系统);另有致病性谱系与环境分离株,任何工程操作都应确认所用菌株的安全背景。选型时把"菌株基因型"当作与"启动子强度"同级的参数记录,是新手与熟手的分水岭。
**细节二:工业菌株的"驯化史"是资产。**一个在工厂里跑了三十年的氨基酸生产菌,携带的不只是菌株本身,还有配套的噬菌体防控经验、原料耐受谱系、下游工艺参数——这些隐性知识常常比菌株更难复制。这也是 6.3 节成本公式里"资本摊销"一项的隐藏变量:换新底盘不只是重新做菌种,是把整套工艺知识推倒重建。
因为它不是处处合适。无糖基化让多数药用蛋白出局;耐酸弱让低酸发酵工艺别扭;内毒素让医用产品要多一整套去除工艺——每一条都是真金白银的成本。更隐蔽的是代谢谱:某些产物的前体在大肠杆菌里被优先分流给细胞膜合成,通量怎么调都上不去,换一株天然积累该前体的近缘菌反而一步到位。底盘选型的正确姿势是回到 4.1 开头的三张问卷,而不是默认最强"网红"。
经验比例大致三七开:底盘侧(简化、耐受、营养谱)占三,产品侧(途径、线路、工艺)占七——但前提是底盘改造在项目早期一次做完。反过来先做产品后补底盘改造的项目,几乎都要为兼容性返工付双倍代价:每次底盘变更都让已验证的线路参数作废一遍。把这笔账算清楚,是立项书里最划算的一页。
厂房选定,下一节装备量具:测量不准,后面的一切优化都是盲调。
