2.4 能力规划与工作设计


2.4 能力规划与工作设计

本节摘要:流程分析与瓶颈定位给出了"现在能做多少",本节回答"将来要做多少、差多少、怎么补"。内容覆盖三块:需求与能力的差距核算、四个补缺杠杆(扩建、外包、加班、调节库存)的对比与选择逻辑,以及学习曲线与作业测定这两个把"人力产能"算准的工具。

本章收尾的一节,处理一个时间维度问题:瓶颈分析是"快照",能力规划是"录像"。设备今天够用,不代表旺季够用;今年够用,不代表三年后够用。而一旦确认了人力是产能的核心变量,工作怎么设计、技能怎么搭配,就从人事问题变成了产能问题——这是本节把两件事放在一起讲的原因。

一、差距核算:把需求翻译成能力语言

能力规划的第一步不是想方案,而是把需求侧与能力侧各自折算成同一个单位(通常是瓶颈工时或标准工时),再相减。需求侧:预测销量 × 单件标准工时 ÷ 良率。能力侧:可用设备(或人)数 × 期间有效时间 × 综合效率。两者的差,就是规划要解决的课题。

一道完整算例。某户外家具厂预测明年旺季(4 至 9 月,26 周)需交付藤编椅 52,000 把,单件标准工时 1.8 小时,目前良率 95%。需求工时=52,000 × 1.8 ÷ 0.95 ≈ 98,500 小时。产能侧:编织工 60 人,每人每周有效工时 40 小时,出勤与效率综合系数 0.85,26 周能力=60 × 40 × 0.85 × 26 ≈ 53,000 小时。缺口=98,500 − 53,000=45,500 小时,接近现有能力九成——靠小修小补填不上,必须动杠杆。

能力差距核算(藤编椅旺季) 需求工时 = 52,000把 × 1.8小时 ÷ 0.95良率 ≈ 98,500 小时 能力工时 = 60人 × 40小时 × 0.85 × 26周 ≈ 53,000 小时 缺口 = 98,500 − 53,000 = 45,500 小时(缺 87%) 折算人数 = 45,500 ÷ (40×0.85×26) ≈ 52 人等价产能

算到"折算人数"这一步很关键:它把抽象缺口变成决策者能感知的量——"相当于要凭空多出 52 个熟练工",后面四个杠杆的讨论因此有了共同的刻度。

二、四个杠杆:成本结构与响应速度的取舍

补缺口有四个经典杠杆,各有各的性格。加班与增班:上手最快、边际成本最高,且有效率衰减(连续加班第六周起,单位工时产出通常下滑),适合填两成以内的短期缺口。外包(含外协与临时工):弹性大、启动中等,但质量波动与交期风险随之而来,还要防止把核心工艺连人带知识送出去。扩建与招聘:一劳永逸但周期长、沉没成本高,需求回落时变成固定负担,适合持续性的结构性缺口。调节库存(旺季前提前生产):用库存换产能,前提是产品可储存、资金与仓储扛得住,预测错了会直接变成呆滞。

杠杆 见效速度 边际成本 主要风险 适用缺口
加班增班 效率衰减、离职率升 短期小幅
外包外协 质量、交期、知识流失 中期波动
扩建招聘 月到季 前期高、边际低 需求回落成负担 结构性缺口
提前建库存 资金与仓储 预测错误变呆滞 可储存品的季节峰

四个杠杆不是单选题,成熟的做法是组合:结构性部分用招聘打底,季节峰用提前生产削掉一块,剩余尖峰用外包与加班兜底。组合时按"先把峰削平、再花钱"的顺序推演——提前生产与外包每削掉一块,加班需求就少一块,而加班是最贵的杠杆,最后动用它永远合算。

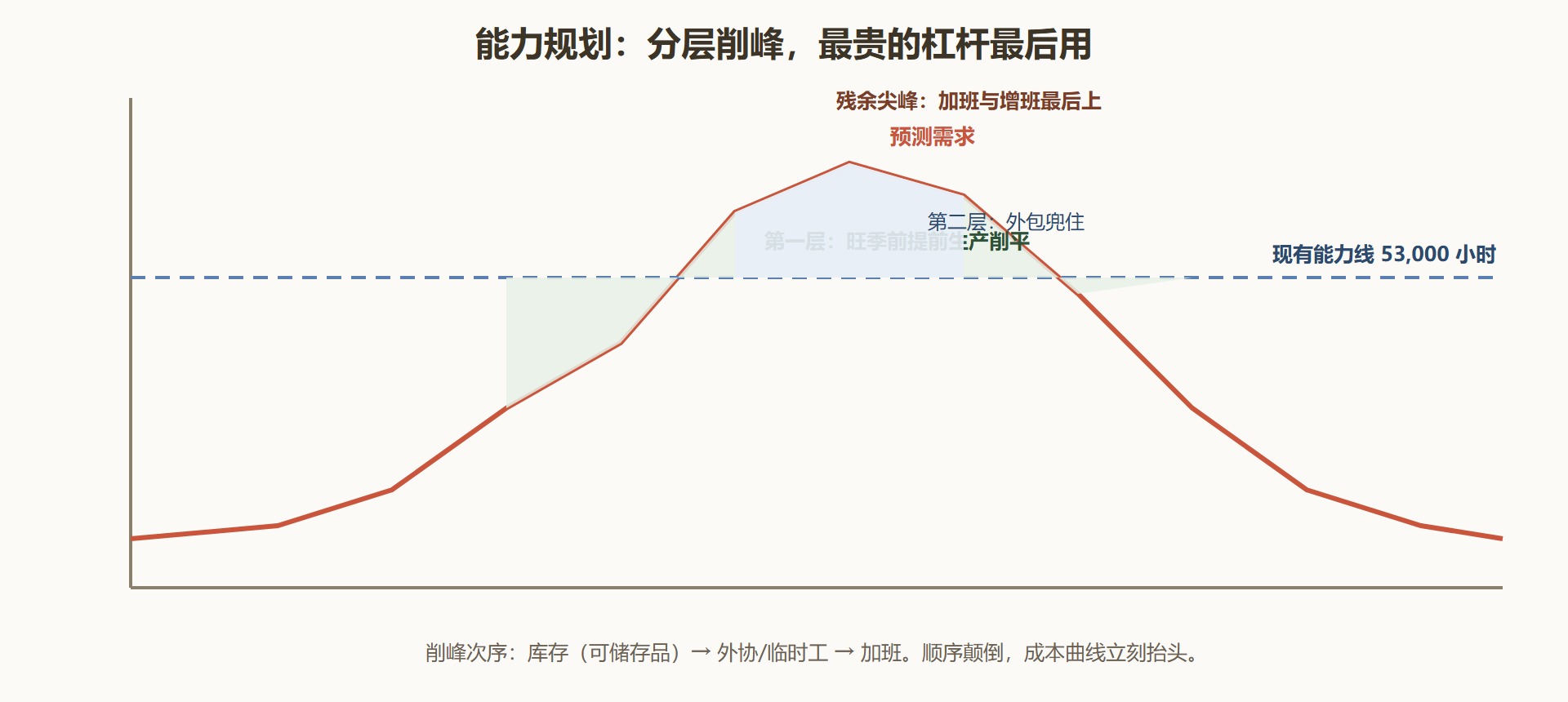

图 2-4 需求波动的削峰策略:先调库存与外包,最后动加班

图 2-4 需求波动的削峰策略:先调库存与外包,最后动加班

三、学习曲线:为什么"招满人就够"是幻觉

新人不是即插即用的产能。积累经验的规律由学习曲线描述:累计产量每翻一番,单件工时按固定比率下降。常用对数形式:第 n 件的单件工时 T(n)=T(1) × n 的 b 次方,其中 b=ln(学习率) ÷ ln(2)。85% 学习率意味着累计产量翻倍后,单件工时降到原来的 85%。

算例承接藤编厂:假设熟练工单件 1.8 小时,新工首件 6 小时,学习率 85%。某新工第 100 件的单件工时≈6 × 100 的 b 次方,b=ln 0.85 ÷ ln 2 ≈ −0.234,100 的 −0.234 次方 ≈ 0.344,即约 2.06 小时——离 1.8 还差一截;要到累计约 300 件才基本到位。由此推出旺季前两个月就该启动招聘与训练,而不是旺季前两周。学习曲线还解释了另一个现场现象:频繁把熟练工从一个产品线调到另一条线,是在系统性地烧掉学习成果;排产时给新手保留连续的同类任务,产能会自己长出来。

学习曲线速算(学习率85%) b = ln0.85 ÷ ln2 ≈ -0.234 新工第 n 件工时 = 6 × n^(-0.234) 小时 n=1 → 6.00 小时 n=50 → 约2.28 小时 n=100 → 约2.06 小时 n=300 → 约1.71 小时(达到熟练工水平) 排产含义:旺季前 8~10 周完成招聘,并让新人连续做同类单

作业测定是学习曲线的配套工具:用秒表测时或标准资料法给每道工序定标准工时,再用评比亚系数把"这个人做得快慢"从"工序本身该多久"里剥离。没有可靠的标准工时,前面所有核算都是沙上建塔——这也是为什么老牌工厂把工业工程岗(IE)当作能力规划的守门员。

工作设计的另一半是"人怎么组合"。三个被反复验证的原则值得写进制度。多技能矩阵:每个工位列出谁已认证、谁在训练期,能力规划缺口从矩阵上一眼可读,同时也是排班与晋升的依据。岗位轮换有节制:轮换培养多能工,但如前所述会烧掉学习曲线成果,成熟做法是"旺季定岗、淡季轮训"。作业省力化:把人从搬运、等待、找料中解放出来的投入(料架高度、工位器具、随行小车),比任何激励口号都更能提高有效工时——综合效率系数里那 0.85,一半藏在这些细节里。

四、完整案例:藤编厂的四杠杆组合落地

把开头那 45,500 小时的缺口接着算完。背景:厂子的约束条件是——旺季前招聘窗口只有十周,本地熟练藤编工市场几乎存量为零;仓库可容纳三个月成品;资金成本年化约 7%。

操作:规划小组做了三层削峰。第一层,提前生产:3 月起把预测中最稳定的四款经典椅提前排产,累计前置 14,000 把,折算工时约 26,500 小时,仓库占用在可容范围内。第二层,外协:与两家县级代工点签框架协议,只外放结构简单、检验点清晰的三款椅子,商定旺季供应 12,000 把,折 22,700 小时,并约定首单 500 把试制验收后再放量。第三层,招聘:招 40 名新工按 85% 学习率排训练计划,旺季头六周贡献约 9,000 小时有效产能,之后逐步接近全产能。加班只预留了 4,000 小时额度作为兜底,未雨绸缪而不先用。

结果:旺季结束时实际交付 51,300 把,达成率 98.7%;加班实际只用了 2,600 小时;外协批次良率经首单整改后稳定在 97%;旺季结束后未产生明显呆滞——四款前置产品全部售罄。总增量成本比"全员加班硬扛"的模拟方案低约 31%。

解读:三层削峰的顺序是本案例的魂。若反过来先加班后外协,加班的效率衰减与离职风险会把成本曲线推高;若不做前置生产,外协量与学习期缺口都会放大。能力规划的技术含量不在算式,而在杠杆的排序与组合比例。

变式:服务业能力规划参数不同、结构相同。某连锁健身房旺季(年初)客流为淡季两倍多,其"库存杠杆"不可用(私教课时段无法储存),因此用"预售错峰+兼职教练池+淡季设备维护"替代,思路同样是先削峰再花钱。

五、易错点与自查

其一,拿人手数当能力:60 人与"60 人 × 综合效率 0.85"是两个产能,漏乘效率系数是能力规划第一大错。其二,学习曲线当万能:学习率要用自己的历史数据校准,不同工序差异很大——机器主导的工序几乎没有学习效应,人工主导的才显著。其三,外包放走瓶颈工艺:外协清单必须避开瓶颈工序与核心 know-how,否则旺季风险翻倍。其四,前置生产不看预测置信度:只把"卖得最稳"的品类前置,新品与波动品留给离需求更近的杠杆。

本节要点回顾

  • 能力规划先折算成同一单位再相减:缺口要换算成"等价人数"才好决策。
  • 四杠杆按成本与速度排序:库存与外包削峰在前,加班最后动用,扩建只接结构性缺口。
  • 学习曲线把"招人"换算成"产能到货时间":85% 学习率下,新工要到累计约 300 件才追平熟练工。
  • 标准工时是一切产能核算的地基,IE 岗位是守门员。
  • 服务业同样适用:只是"库存"杠杆换成预约与错峰。

第二章到此,系统设计闭环。第三章进入日常运转:预测、库存、MRP 与排产,让这套设计好的系统真正转起来。
