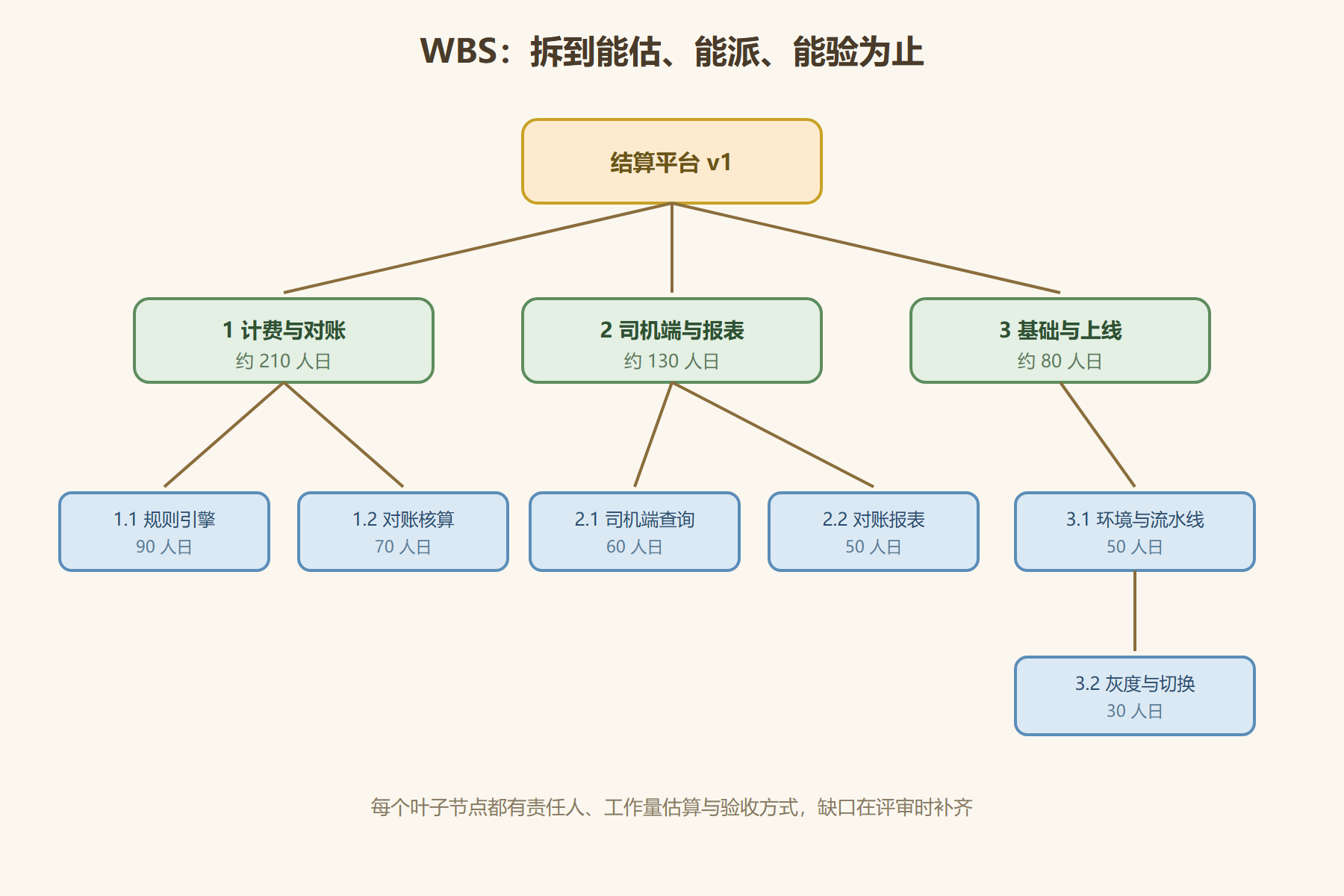

4.2 项目规划:时刻表与预算 目标进了章程,规划负责把它折算成基线:多大工作量、多久完工、多少钱、哪里会翻车。本节按顺序拆解四步——分解、估算、排网络、备风险——全程用云梯平台的一笔真实排期演算贯穿。规划的全部要领可以压成一句话:拆到能估为止,估到敢签字为止。 拆到能估为止:工作分解结构 WBS(工作分解结构)把项目总目标层层拆成可分配、可估算、可验收的小块。分解有两条铁律:百分百原则——子项合起来必须覆盖全部工作,不多不少;可验证原则——拆到每个叶子上,你都答得出"做完怎么验收"。云梯平台的 WBS 顶层三叉: 图 4-1:云梯结算平台的 WBS 分解树 图 4-1:云梯结算平台的 WBS 分解树 注意分解树里专门有"3 基础与上线"这一支——环境、流水线、灰度切换都要占工作量。

4.2 项目规划:时刻表与预算

目标进了章程,规划负责把它折算成基线:多大工作量、多久完工、多少钱、哪里会翻车。本节按顺序拆解四步——分解、估算、排网络、备风险——全程用云梯平台的一笔真实排期演算贯穿。规划的全部要领可以压成一句话:拆到能估为止,估到敢签字为止。

拆到能估为止:工作分解结构

WBS(工作分解结构)把项目总目标层层拆成可分配、可估算、可验收的小块。分解有两条铁律:百分百原则——子项合起来必须覆盖全部工作,不多不少;可验证原则——拆到每个叶子上,你都答得出"做完怎么验收"。云梯平台的 WBS 顶层三叉:

图 4-1:云梯结算平台的 WBS 分解树

图 4-1:云梯结算平台的 WBS 分解树

注意分解树里专门有"3 基础与上线"这一支——环境、流水线、灰度切换都要占工作量。漏掉非编码工作(联调、数据迁移、培训、写文档)是排期失准的头号原因,第 3 章讲过的联挂成本在这里就该进账。

估到敢签字:三点估算

单点估算("这个功能五天")的问题是强迫人给一个自己都不信的数。三点估算让不确定性显形:对每个任务估乐观值 a、最可能值 m、悲观值 b,期望工期取加权:

[演算] 规则引擎 · 三点估算与关键路径 任务 T1 规则解析器: a=15 天 m=20 天 b=37 天 期望 = a + 4m + b 除以 6 = 15 + 80 + 37 除以 6 ≈ 22 天 任务 T2 计费编排: a=10 m=12 b=17 期望 ≈ 12.5 天 任务 T3 对账核算(依赖 T1、T2 完成): a=18 m=24 b=42 期望 ≈ 26 天 路径一:T1 + T3 = 22 + 26 = 48 天 路径二:T2 + T3 = 12.5 + 26 = 38.5 天 关键路径 = 路径一,项目最短完工期 ≈ 48 天 结论: 压 T2(路径二)对完工期毫无贡献; 要赶工期只能压 T1 或 T3, 且 T3 的悲观值 42 天提示它才是真正的风险源。

三点估算的副产品同样值钱:悲观与乐观的差值就是风险尺度,b 与 a 差得越远的任务越该提前动工——让不确定性在还有时间反应时暴露。

关键路径与风险册

关键路径是网络图里最长的那条依赖链,它决定项目最短工期。调度价值在两处:赶工期只压关键路径;盯进度重点盯关键路径上的任务——它们一晚点,全车晚点,而非关键任务有几天的浮动余量,晚几天未必伤车。

风险册则是规划的另一条腿。每条风险写四样:概率、影响、应对(规避/转移/减轻/接受)、触发信号。云梯规划期的风险册节选:

风险 概率 影响 应对 触发信号
计费规则理解偏差 原型先跑历史账单 规则评审争议超半小时
网关接口变更 签接口冻结承诺 服务商变更公告
核心开发被抽调 关键模块结对互备 该成员周投入低于八成
税率政策调整 规则参数化设计 政策征求意见稿

⚠️ 规划最常见的废纸化:计划做完锁进抽屉,执行期从不对照更新。基线的正确用法是"变了就重新规划"——偏差超过阈值,重新排剩余工作,而不是假装原计划还成立。计划的价值在维护它的过程中,不在那张纸。

估算的校准:让历史说话

估算最大的敌人是"每次都从零拍脑袋"。校准的办法是给估算装一个组织级的系数:每个项目收尾时回填"估算与实际"的比值,几个项目下来,团队就会知道自己在哪类任务上惯常乐观。云梯的第一个项目显示,团队对接口类任务平均低估四成、对界面类任务高估两成——此后两点估算里,接口类任务的"最可能值"按历史系数放大再进公式。这种校准不消灭误差,但把误差从"系统性偏乐观"修成"围绕真值的随机波动",对承诺的可信度是质变。系数库放共享文档即可,关键是收尾时真的有人回填——这也接回了第 4.4 节收尾清单的那一格。

里程碑:给长跑立路标

工期一个月以上的项目需要里程碑,它有两个作用:对外是承诺的锚点("第月底看到能跑的对账流程"),对内是偏差的警报线(到了里程碑没到状态,就是重排计划的时候,不用等到终点)。定里程碑有一条重要纪律:每个里程碑必须绑定一个可演示的状态,而不是"完成百分之多少"——百分比是感觉,演示是事实。云梯的三个里程碑对应三场演示:需求基线定稿那天的流程走查、引擎试跑那天的历史账单回放、全量上线那天的双仓并行对账。每场演示谁来验、验什么、通过标准是什么,规划期就写清楚。

预算侧:把人日翻译成钱

排期的人日要翻译成预算才便于决策。云梯的预算构成演算:直接人力(420 人日乘以综合人日成本)只是主体,还需叠加协作成本(评审、会议、交接约占人力的一成五)、环境与工具(流水线、压测环境的当期分摊)、以及一笔变更储备金(按行业经验预留一成至一成五,动用需走变更闸口)。储备金单列的意义在第 4.3 节的挣值体检里会兑现——变更烧掉的是储备金而不是基线,进度与成本的账就不会互相污染。预算呈现给发起人时同样要"结构化透明":总额多少、构成几块、储备金何时能动,比一个孤零零的总数可信得多。

两个高频疑问

问:排期被领导砍掉三成,怎么应对? 别硬顶,做选择题给他看。砍掉三成工期的代价摆成明牌:砍哪些范围、降哪些质量目标、加多少资源——三条路各有账目,让决策者选,而不是默默接下"范围不减、质量不减、工期砍三成"的不可能三角。调度的职业尊严不在于保住第一版排期,在于让每个工期数字背后都站着一份被认可的取舍。

问:风险册越写越长是不是好事? 不是。风险册的价值在"每条都有对策与哨兵",不在厚。超过一页的清单要合并同类、砍掉影响可忽略的条目;每条风险必须有当前状态(监控中/已触发/已关闭)与责任人。写完锁进抽屉的风险册,不如只有三行却每周被扫一眼的那份。

本节要点回顾

  • WBS 两条铁律:百分百覆盖、叶子可验收;非编码工作必须进树。
  • 三点估算公式:期望工期等于乐观加四倍最可能加悲观,除以六;悲观与乐观的差是风险尺度。
  • 关键路径决定最短工期,赶工只压关键路径,盯进度优先盯关键任务。
  • 风险册四件套:概率、影响、应对、触发信号,触发信号让风险从猜测变成哨兵。
  • 基线是活的:偏差超阈值就重排剩余工作,维护计划的过程才是计划的价值。

时刻表立起来了,下一节看它怎么被盯住——燃尽图与挣值两把尺子。
