4.3 执行与监控:燃尽图与挣值


文档摘要

4.3 执行与监控:燃尽图与挣值 基线立好之后,调度台的主要工作变成看数。本节给两把尺子:燃尽图量"活还剩多少",适合班次内的短周期盯梢;挣值量"花的钱办了多少事",适合项目级的中期体检。两把尺子交叉使用,项目的健康状况基本藏不住。本节的全部数据来自云梯平台,可逐笔复算。 两把尺子量同一个项目 燃尽图是班次内最常用的仪表:横轴日期,纵轴剩余工作量,理想线从总量直线下到零,实际线每天描一点。它便宜、直观,人人三秒能读懂——但正因为好画,它的三种异常形态常被看错: 实际线长期趴在理想线上方(剩余一直偏多):不是"后面会赶上"的信号,是承诺过量。处置动作是当班砍范围,越早砍越体面; 前期平后期陡(最后两天狂冲刺):班次头几天的并行度有问题——常见于任务拆得太粗,没人能提前开工。

4.3 执行与监控:燃尽图与挣值

基线立好之后,调度台的主要工作变成看数。本节给两把尺子:燃尽图量"活还剩多少",适合班次内的短周期盯梢;挣值量"花的钱办了多少事",适合项目级的中期体检。两把尺子交叉使用,项目的健康状况基本藏不住。本节的全部数据来自云梯平台,可逐笔复算。

两把尺子量同一个项目

燃尽图是班次内最常用的仪表:横轴日期,纵轴剩余工作量,理想线从总量直线下到零,实际线每天描一点。它便宜、直观,人人三秒能读懂——但正因为好画,它的三种异常形态常被看错:

  • 实际线长期趴在理想线上方(剩余一直偏多):不是"后面会赶上"的信号,是承诺过量。处置动作是当班砍范围,越早砍越体面;
  • 前期平后期陡(最后两天狂冲刺):班次头几天的并行度有问题——常见于任务拆得太粗,没人能提前开工。处置是拆任务,不是表扬冲刺精神;
  • 锯齿反弹(剩余量隔天上涨):需求中途被塞进班次。处置是回到变更闸口,弄清谁在绕过计划会加货。

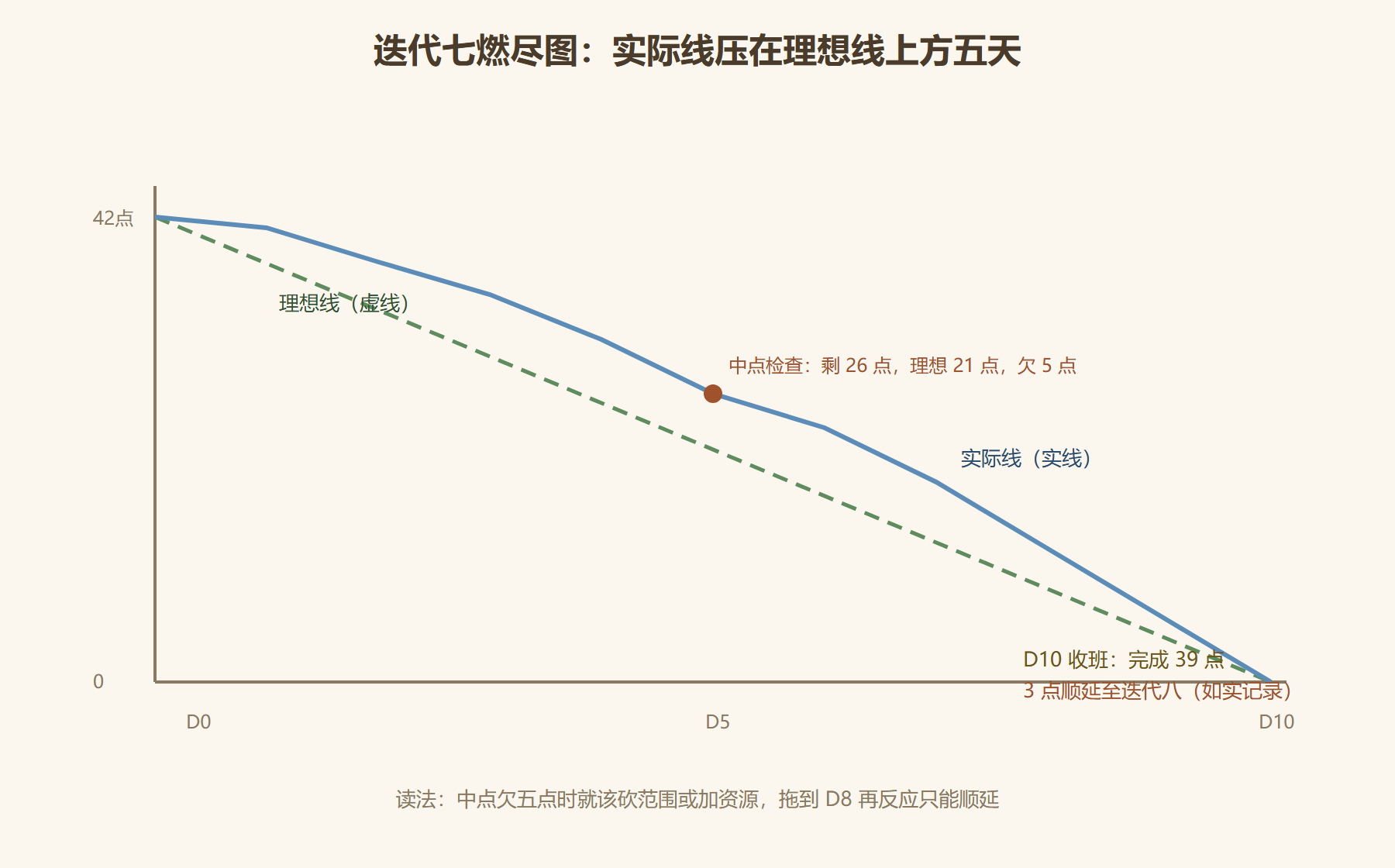

图 4-2:云梯迭代七燃尽曲线(42 点 · 十天)

图 4-2:云梯迭代七燃尽曲线(42 点 · 十天)

云梯这班的处理值得学:中点检查发现欠五点,产品经理当场从班次里划掉两个低优先故事(约 5 点), D8 的冻结令照常执行——最后完成 39 点、顺延 3 点并如实记进下一班。燃尽图的价值不在曲线好看,在中点那次干预。

挣值:把进度和钱放回一个算式

燃尽图数的是"活",挣值分析(EVM)把"活"折成钱,回答一个更狠的问题:**花出去的每一块钱,买回了多少承诺过的工作。**四个基础量:

  • PV(计划价值):按计划,到今天该完成多少工作(折钱);
  • EV(挣值):实际完成的工作,按计划价折钱;
  • AC(实际成本):实际花掉的钱;
  • BAC(完工预算):全部工作的计划总价。

云梯项目中期检查点的完整演算:

[演算] 云梯结算平台 · 中期挣值体检 背景参数: BAC = 420 人日 × 1500 元 = 63 万元 检查点:计划应完成 50% → PV = 31.5 万元 实际完成 43.3% → EV = 27.3 万元 实际已花 → AC = 30.2 万元 两个效率指数: 进度绩效 SPI = EV ÷ PV = 27.3 ÷ 31.5 ≈ 0.87 → 只跑到计划节奏的 87%,慢了 13% 成本绩效 CPI = EV ÷ AC = 27.3 ÷ 30.2 ≈ 0.90 → 每花 1 元只买回 0.90 元的活,超支 10% 完工预测: EAC = BAC ÷ CPI = 63 ÷ 0.90 ≈ 70 万元 → 照此效率办完,预计超支约 7 万元 完工尚需 ETC = EAC − AC ≈ 39.8 万元 诊断:慢而贵(SPI 与 CPI 双低)。 追溯:慢的主因是规则引擎返工(需求偏差), 贵是慢的派生——返工同样烧钱。 处置:范围侧砍掉二期预埋的两个模块(约 6 万元), 需求侧按 3.1 节补验收标准模板, EAC 重估回到 64 万元以内。

四个形态速查:SPI 高 CPI 低是"快而贵"(赶工买进度,看成本还能不能收);SPI 低 CPI 高是"慢而省"(人效高但吞吐不足,看是不是资源不够);双低是"慢而贵"(多半有返工,先找质量病根);双高别急着庆祝,检查有没有偷范围——把难活留到后面,指数会先甜后苦。

看板的门道:让信息自己站岗

执行期的协作工具(看板、即时通讯、文档库)只有一个共同职责:让状态不依赖追问。看板卡片从"待办、进行、待验、完成"流过,限制在研数量;文档跟着任务走,不另立秘密文档;关键结论落在群里的同时必须落到任务里——聊天记录不是过程资产,任务记录才是。工具选型反而其次,一家三五十人的团队,主流看板工具随便哪个都够用,用不起来几乎都是纪律问题:卡片不更新、验收标准不填、完成的标准各人各讲。

⚠️ 监控最大的假动作是"周五填数"。数据要成为副产品——燃尽数据从看板自动出,工时随任务流动登记,人工补录的数字撑不过三个月就会开始美化。仪表失真比没有仪表更糟,因为它给错误决策盖了章。

偏差处置的选择菜单

仪表报警之后,调度员的菜单其实只有五道菜,每道都有代价:砍范围(对进度与成本最快见效,代价是价值缩水,需要产品负责人当场拍板);加资源(对"慢而贵"几乎无效——新人上手期反而拖慢,只对纯吞吐不足有效);延工期(最诚实的一道,代价是 downstream 所有依赖方的承诺连锁调整);降质量目标(砍测试砍评审换速度,利息记在未来几个迭代,慎选);重排计划(偏差源于估算失真而非执行不力时,重排比硬扛诚实)。云梯中期体检那次的组合是"砍范围加重排",因为病根是需求质量——不同病根选不同菜,仪表只负责报菜名,选菜是调度员的判断。

节奏里的噪音:节假日与攻坚期

读仪表还要会剔除噪音。长假期前后的班次,速度天然偏低,拿它与平日班次硬比会得出错误的悲观结论;攻坚期的速度偏高也不可外推——那是透支未来的预支款。云梯的做法是在速度曲线上给节假日班次打上标记,预测时用"同类班次"的区间。另一个噪音源是插单:每插入一个紧急需求,当班速度的可比性就掉一格,标记插单次数与插单点数,班次末复盘时噪音就归得了因。

两个高频疑问

问:小项目值得算挣值吗? 全套不必,但"EV 对 PV"的简化版值得:每周问一句"按计划该做完的钱,实际办完的有多少"。十人以下、一两个月的项目,一张表两行数足够让"感觉快好了"现出原形。挣值的门槛不在公式在纪律——数字每周更新,比公式多复杂都值钱。

问:仪表全绿就是项目健康吗? 未必,要看指标的口径是否被悄悄放宽:进度对上了,是不是靠砍掉了未进基线的隐性范围;缺陷收敛了,是不是测试范围缩了;成本守住了,是不是把该做的预防性维护挪出了账。仪表盘只对进它口径的东西负责,调度员要每月问一次"有什么东西没被量到"。

本节要点回顾

  • 燃尽图三种异常各有对策:趴线上方砍范围、前期平拆任务、锯齿反弹堵变更闸口。
  • 燃尽的价值在中点干预:发现欠账当场调整,比冲刺三天体面且有效。
  • 挣值四量两指数:SPI 量快慢、CPI 量贵贱;EAC 用 BAC 除以 CPI 预测完工总账。
  • 双低先查返工(质量病根),双高先查偷范围;形态诊断比单点数字重要。
  • 工具的职责是让状态不依赖追问;人工补录的仪表数据迟早失真。

班次在仪表盘的注视下跑完,下一节把全程的账结清、把教训收编进规章。
