8.1 特高压输电:交流 1000 kV 与直流 ±1100 kV


8.1 特高压输电:交流 1000 kV 与直流 ±1100 kV

本节摘要:特高压输电把交流电压推到 1000 kV、直流推到 ±800 与 ±1100 kV,服务于"远距离、大容量、低损耗"的能源输送。升压的收益来自损耗与电压平方的反比关系;代价是绝缘、电磁环境与设备制造的三重挑战,其中长间隙操作冲击击穿场强的饱和现象让特高压绝缘设计必须以操作波为准绳。本节给出交直流两条技术路线的分工地图与核心难点。

一、为什么非要一千千伏

输电线路的损耗近似与电流平方成正比,而输送同样功率时电流与电压成反比——电压翻倍,电流减半,线路损耗降到四分之一。这就是"能升多高压多高"的物理动机。我国能源中心(煤电基地、水电走廊、风光大基地)与负荷中心(东部沿海)之间动辄一两千公里,按五百千伏等级输送,损耗与走廊占用都不可接受。特高压于是从"锦上添花"变成"不得不为":交流一千千伏示范工程自二〇〇九年投运,正负八百千伏直流随后大规模上马,正负一千一百千伏(昌吉—古泉)把单回直流的输送能力推到千万千瓦级。

交流与直流的分工各有其道。交流特高压是"组网"逻辑:中间可以落点、可以变压、与既有电网同步互联,适合大容量中距离与骨干网架强化。直流特高压是"专线"逻辑:点对点、非同步、损耗与走廊更省,适合超远距离大功率直送与跨区联网,但换流站造价高、谐波与无功问题需要专门处理。一条经验性的分工线:输送距离超过约八百到一千公里、以大功率直送为主时直流占优;需要中途落点与组网灵活性时交流占优。

二、核心原理:三重挑战拆解

挑战一:操作冲击主导的绝缘设计。 第3章埋下的伏笔在此兑现:长间隙(数米以上)在操作冲击下的平均击穿场强明显低于工频与雷电冲击,且随间隙加长呈现饱和趋势——间隙翻倍,耐受电压不再翻倍。这意味着特高压的空气间隙不能靠"等比放大"获得,操作冲击试验成为定尺寸的第一依据;合闸过电压必须压到一点六到一点八 pu 以内(7.1 的三板斧在特高压上全员上岗),否则间隙尺寸将大得无法接受。设备侧同理:特高压变压器、套管的操作冲击耐受与局部放电指标是制造工艺的极限考试。

挑战二:电磁环境。 电压越高,导线表面电场越强,电晕(第3章伏安特性第三区的工程形态)带来的可听噪声、无线电干扰与离子流成为设计约束。对策是加大导线截面与分裂数——特高压交流用八分裂导线,把表面场强压回可接受区间;线路走廊的民房敏感点还要按噪声与工频电场限值校核。电磁环境不是软指标,它直接决定导线选型与走廊宽度,进而决定工程造价。

挑战三:设备与系统的可靠性放大。 特高压设备的单台价值与单回线路的输送能力都是常规等级的数倍,任何一次故障的后果都被同步放大。绝缘裕度、试验口径(操作冲击必试、局放考核从严)与运行可靠性设计因此全面加码;直流侧还要应对换流阀、直流场外绝缘的污秽与覆冰问题——直流电场下绝缘子积污更"粘",污闪机制(第4章)在直流场里变形升级,需要专门的外绝缘设计。

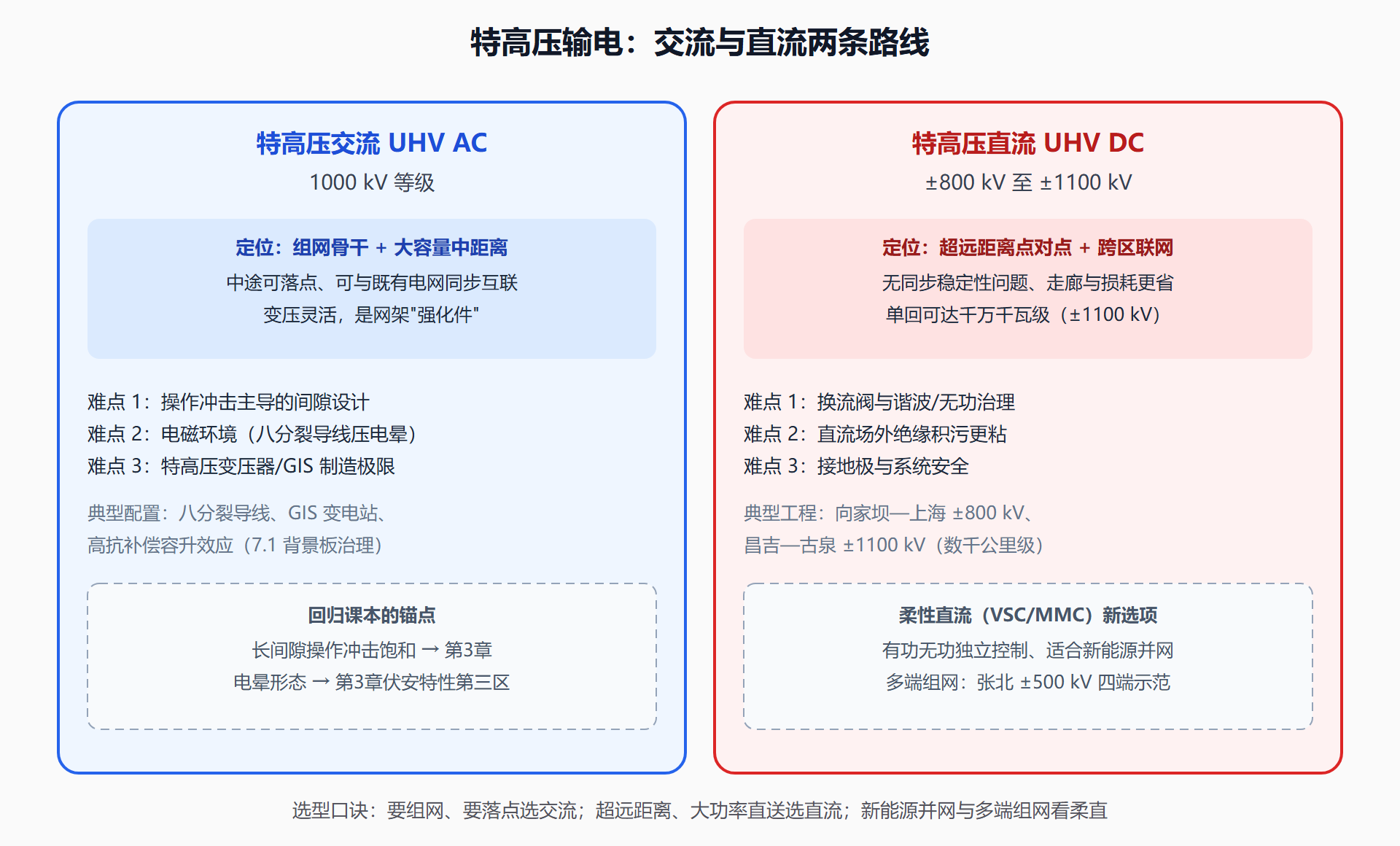

图:特高压输电技术版图——两条路线的分工与难点

图:特高压输电技术版图——两条路线的分工与难点

三、工程实践要点:用本册的尺子看特高压

把前七章的概念当尺子量一遍特高压的新闻与文献,许多宣传语就变得可衡量。"输送容量翻倍"意味着什么?损耗公式告诉你电压等级的选取逻辑;"开关设备国产化"意味着什么?特高压断路器要在几百千伏恢复电压下做到不重燃(7.1 的切空线问题放大版);"新能源基地外送"意味着什么?出力波动的电源要求换流与并网系统具备更宽的调节域——这正是柔性直流的价值区。

⚠️ 常见误读:把特高压理解为"电压更高的五百千伏"。特高压的系统行为与常规等级有质变——操作冲击取代雷电冲击成为绝缘设计的第一依据、电磁环境取代绝缘成为走廊约束、直流场的污秽机制与交流场不可类比。套用常规等级经验做特高压,是新手文献阅读里最常见的错误。

四、直流换流站的绝缘问题清单

直流侧的绝缘生态与交流场差异之大,值得单独开一张清单。换流阀里成串的晶闸管级分担电压,均压回路决定了暂态下的电压分配;阀厅内的直流场强让尘埃定向迁移——直流电场"吸尘器效应"使阀厅设备与穿墙套管的表面积污远快于交流场,污秽受潮后的沿面闪络(第4章机制)因此是直流场外绝缘的头号课题,涂覆 RTV 与加大爬距是标配。直流电缆的绝缘里,空间电荷在介质中积聚并畸变局部场强(交流下极性反转使电荷来不及积累,直流下则长年驻留),这让直流电缆的绝缘材料与试验口径都另成一套体系——空间电荷测量技术本身就是一个专门研究方向。

接地极与金属回流回路是直流特有的安全问题:入地电流让沿途管道与金属构筑物发生电化学腐蚀,接地极址的选择与跨步电压控制成为系统工程。把这张清单与前文对照你会发现一个规律:直流没有改变放电物理,却改变了电压的时间形态——而绝缘系统的很多设计规则,恰恰是跟着"电压随时间怎么变"走的。看懂这一点,交流经验向直流场景的迁移就知道该迁移什么、该重算什么。

五、经济账:特高压的成本结构

技术可行性之外,特高压是重资产投资决策,账要算清。交流特高压变电站的成本大头在主变压器与 GIS(绝缘水平直接抬高制造成本);直流特高压的成本大头在换流站(换流阀、换流变压器、直流场设备),线路本体反而占比不高——这让直流的经济性对输送距离极其敏感:距离越长,换流站的固定成本被摊得越薄,直流相对交流的优势越大。投资决策里那把"距离之尺"(交流直流分界约八百到一千公里)由此而来。

运维成本的结构也在变化。在线监测与数字化运维(后两节的内容)把特高压设备的运维从"定期检修"推向"状态检修",单次停电检修的成本与风险都按千万级电量损失计价——感知技术的每一次进步,都在降低这套系统的运维贴现成本。理解特高压,要同时理解它的物理账(绝缘、电磁环境)与经济账(造价结构、运维贴现):前者决定能不能建,后者决定值不值建。两本账合上,才是完整的项目论证。

本节要点回顾

  • 升压动机:损耗近似与电流平方成正比、电流与电压成反比——电压翻倍损耗约降四分之三。
  • 两条路线:交流 1000 kV 管组网与中距离,直流 ±800~±1100 kV 管超远点对点;柔直补充新能源并网与多端组网。
  • 绝缘第一依据是操作冲击:长间隙击穿场强饱和让间隙无法等比放大,过电压必须压到一点六到一点八 pu。
  • 电磁环境是硬约束:八分裂导线压制电晕,噪声与电场限值决定导线与走廊。
  • 直流场污秽更粘:第4章污闪机制在直流电场下变形,外绝缘需要专门设计。

下一节把镜头从"输送"转向"感知":绝缘状态如何从一年一查的离线试验,变成实时滚动的数据流。
